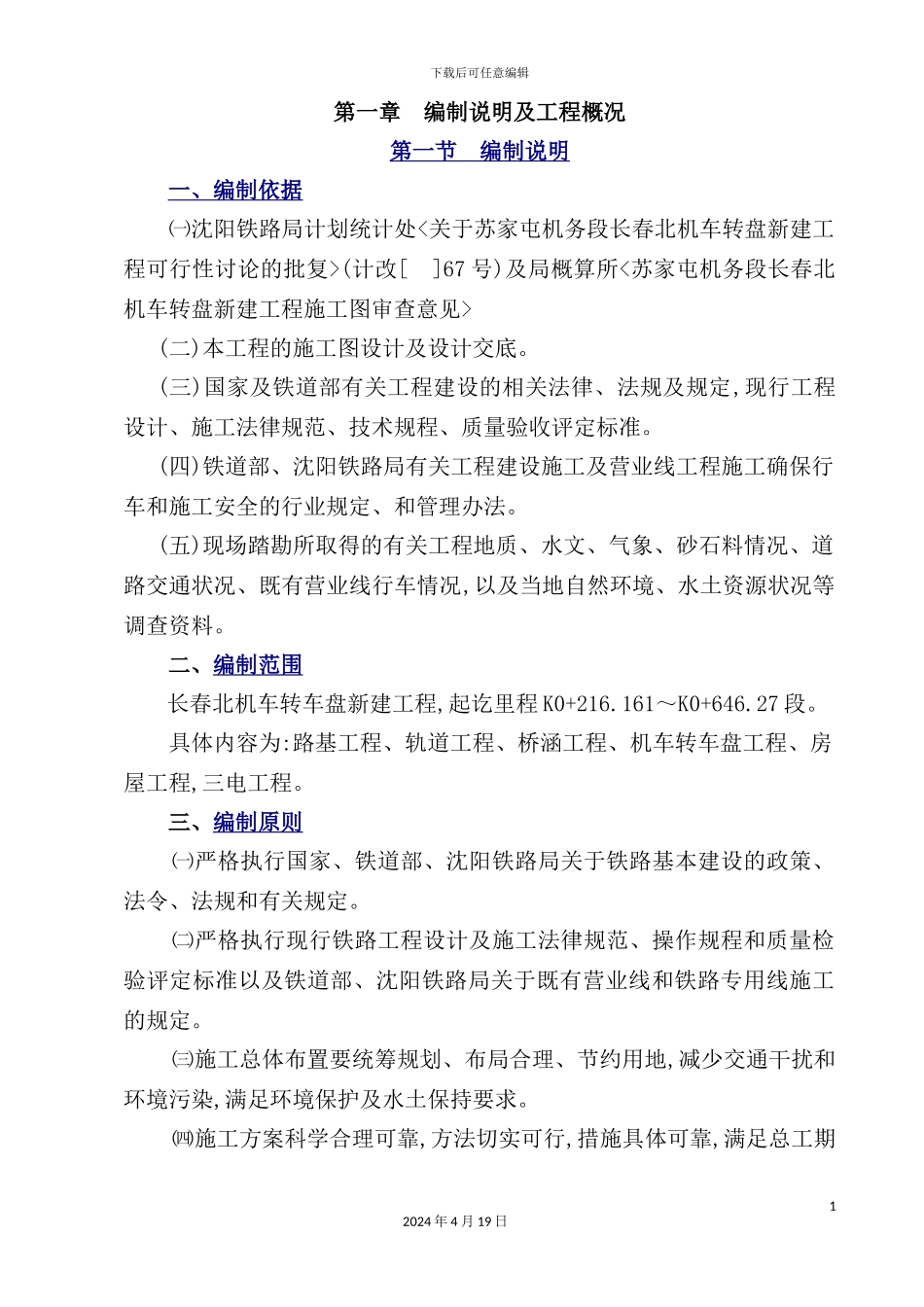

下载后可任意编辑新建转盘工程指导性施工组织设计12024 年 4 月 19 日下载后可任意编辑第一章 编制说明及工程概况第一节 编制说明一、编制依据㈠沈阳铁路局计划统计处(计改[ ]67 号)及局概算所(二)本工程的施工图设计及设计交底
(三)国家及铁道部有关工程建设的相关法律、法规及规定,现行工程设计、施工法律规范、技术规程、质量验收评定标准
(四)铁道部、沈阳铁路局有关工程建设施工及营业线工程施工确保行车和施工安全的行业规定、和管理办法
(五)现场踏勘所取得的有关工程地质、水文、气象、砂石料情况、道路交通状况、既有营业线行车情况,以及当地自然环境、水土资源状况等调查资料
二、编制范围长春北机车转车盘新建工程,起讫里程 K0+216
161~K0+646
具体内容为:路基工程、轨道工程、桥涵工程、机车转车盘工程、房屋工程,三电工程
三、编制原则㈠严格执行国家、铁道部、沈阳铁路局关于铁路基本建设的政策、法令、法规和有关规定
㈡严格执行现行铁路工程设计及施工法律规范、操作规程和质量检验评定标准以及铁道部、沈阳铁路局关于既有营业线和铁路专用线施工的规定
㈢施工总体布置要统筹规划、布局合理、节约用地,减少交通干扰和环境污染,满足环境保护及水土保持要求
㈣施工方案科学合理可靠,方法切实可行,措施具体可靠,满足总工期12024 年 4 月 19 日下载后可任意编辑和阶段性工期的要求,分项工程施工作业安排,充分考虑气候、总工期、交叉施工等影响,做到合理可行,均衡施工
㈤大临及过渡工程方案可行,确保营业线正常行车运营并能满足工程施工要求
㈥施工机械设备、检测试验仪器设备配套齐全、搭配合理,并有一定富余,满足施工工艺方法要求,并能保证施工进度和工程质量,材料供应计划要满足施工进度计划的要求
㈦现场组织机构设置合理,项目管理人员、专业技术人员和其它管理人员满足施工需要,劳动力配置合
