下载后可任意编辑暖气片安装技术交底12024 年 4 月 19 日1123456789101123下载后可任意编辑接受交底人签字序号签 名工 种备 注123456789101112131415161718192021222324252627282930一、适用范围:本交底适用于 1#、2#楼散热器安装

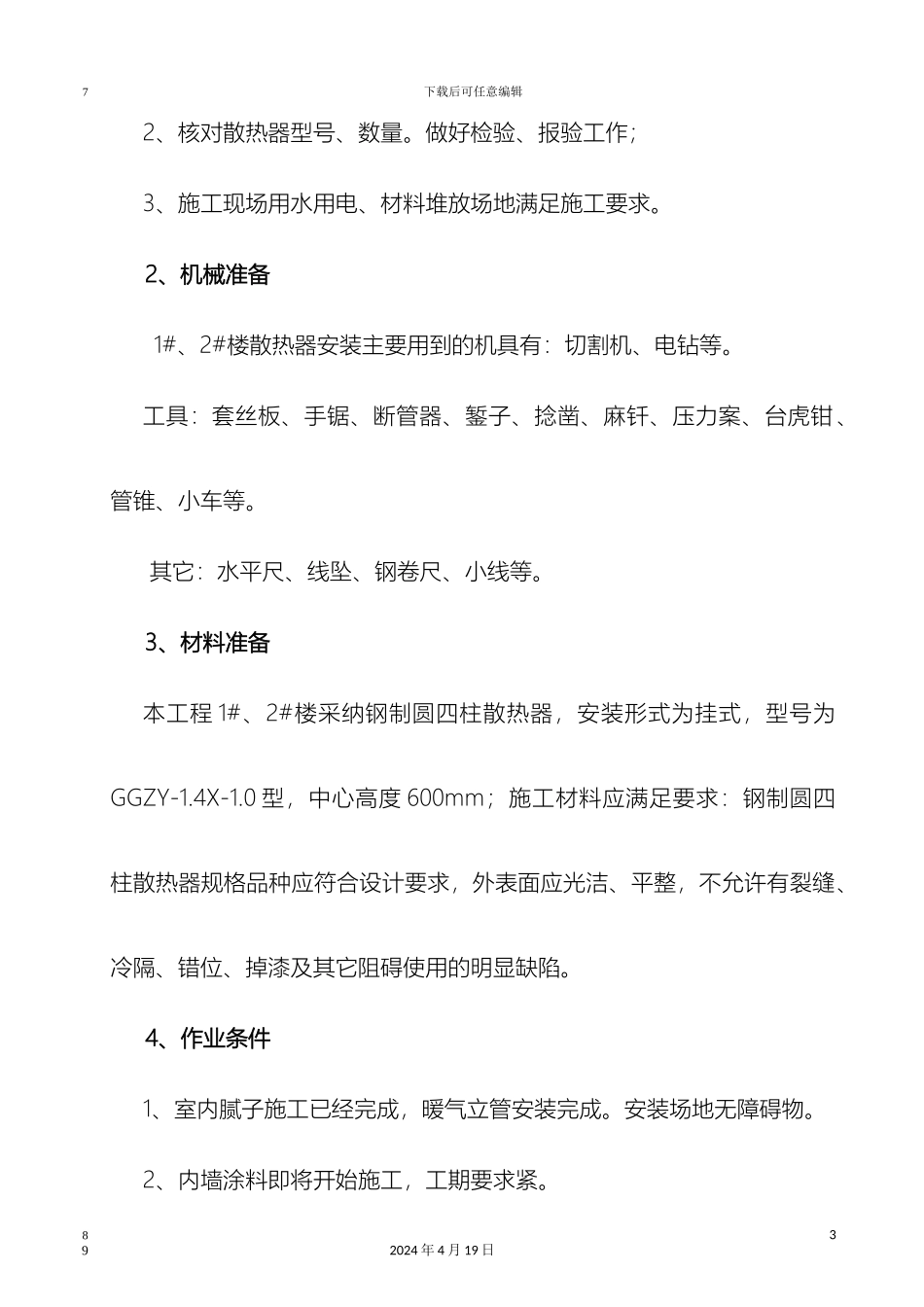

二、施工准备1、技术准备1、根据设备图和建筑装修图,核对散热器安装位置、标高;22024 年 4 月 19 日456下载后可任意编辑2、核对散热器型号、数量
做好检验、报验工作;3、施工现场用水用电、材料堆放场地满足施工要求
2、机械准备1#、2#楼散热器安装主要用到的机具有:切割机、电钻等
工具:套丝板、手锯、断管器、錾子、捻凿、麻钎、压力案、台虎钳、管锥、小车等
其它:水平尺、线坠、钢卷尺、小线等
3、材料准备本工程 1#、2#楼采纳钢制圆四柱散热器,安装形式为挂式,型号为GGZY-1
0 型,中心高度 600mm;施工材料应满足要求:钢制圆四柱散热器规格品种应符合设计要求,外表面应光洁、平整,不允许有裂缝、冷隔、错位、掉漆及其它阻碍使用的明显缺陷
4、作业条件1、室内腻子施工已经完成,暖气立管安装完成
安装场地无障碍物
2、内墙涂料即将开始施工,工期要求紧
32024 年 4 月 19 日789下载后可任意编辑三、工艺流程1.施工工艺 散热器安装 散热器阀门安装 支管安装 系统试压 刷漆1、散热器安装(1)按设计图要求,利用所作的统计表将不同型号、规格和组对好并试压完毕的散热器运到各房间,根据安装位置及高度在墙上画出安装中心线
(2)托钩和固定卡安装钢制圆四柱散热器采纳固定卡安装,从地面到散热器上部进水口画水平线,与散热器中心线交点画印记,此为 15 片以下的双数片散热器的固定卡位置,15 片以下上部 2 个固定卡固定
16 片以上者应装三个固定卡,上部两个
