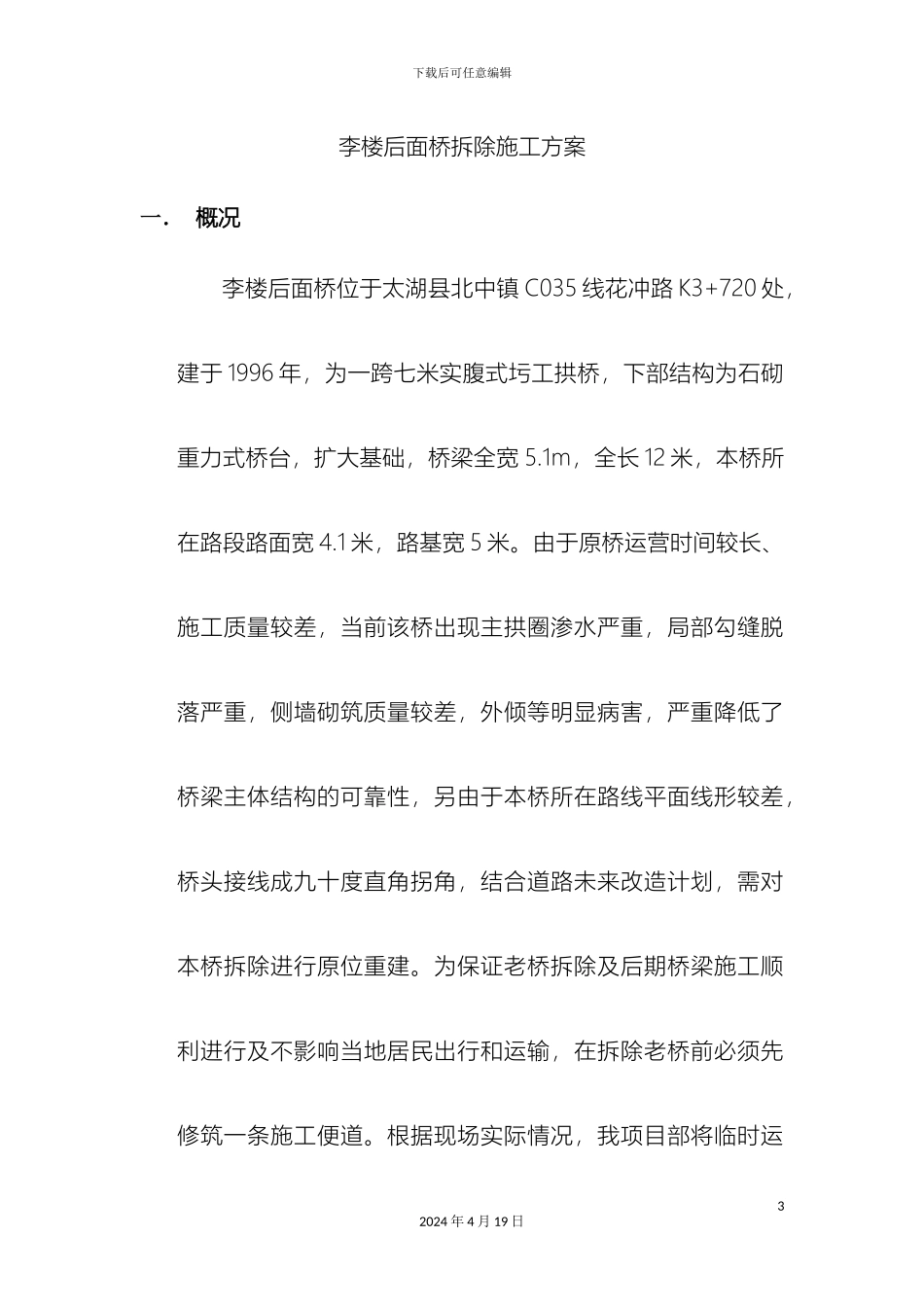

下载后可任意编辑李楼后面桥老桥拆除施工方案12024 年 4 月 19 日下载后可任意编辑太湖县 农村公路危桥加固改造民生工程《I 标段》老桥拆除方案《李楼后面桥》建设单位: 太湖县农村公路管理局 监理单位: 巢湖捷成公路工程建设监理有限责任公司 编制单位: 安徽滨江路桥工程有限公司 日 期: 二 O 一二年十月 22024 年 4 月 19 日下载后可任意编辑李楼后面桥拆除施工方案一. 概况李楼后面桥位于太湖县北中镇 C035 线花冲路 K3+720 处,建于 1996 年,为一跨七米实腹式圬工拱桥,下部结构为石砌重力式桥台,扩大基础,桥梁全宽 5
1m,全长 12 米,本桥所在路段路面宽 4
1 米,路基宽 5 米
由于原桥运营时间较长、施工质量较差,当前该桥出现主拱圈渗水严重,局部勾缝脱落严重,侧墙砌筑质量较差,外倾等明显病害,严重降低了桥梁主体结构的可靠性,另由于本桥所在路线平面线形较差,桥头接线成九十度直角拐角,结合道路未来改造计划,需对本桥拆除进行原位重建
为保证老桥拆除及后期桥梁施工顺利进行及不影响当地居民出行和运输,在拆除老桥前必须先修筑一条施工便道
根据现场实际情况,我项目部将临时运32024 年 4 月 19 日下载后可任意编辑行便道设置在距离老桥 8m 的河道上
同时便道的修筑为后期施工的李楼后面桥起到非常重要的作用,为后期施工提供一个非常好的作业平台
因此,施工便道的质量一定要保证
二. 施工准备1
该桥为连接北中镇和上屋村交通要道,施工前,须将桥两端施工现场彻底封闭,外围所有通行路口均安排专人进行看护,并设置醒目禁行标志,严禁非施工人员进入施工现场;拆除施工前熟悉周围现场、探明地下各种管线和构筑物,避开在拆除施工中破坏地下不明管线或其它构筑物
为了确保机械作业及清运河道内坍塌体,拆桥前期在老桥上游修筑一条施工便道保证当地居民出行及交通运输,根据单向
