下载后可任意编辑确保 ERW 工程管道安装施工质量五冶二公司ERW项目部QC小组 3 月1
工程概况: 宝钢钢管分公司建设油气专用直缝焊管和套管热处理线工程给水管道工程为宝钢钢管分公司建设油气专用直缝焊管和套管热处理线工程区域内的各种给水管道
主要包括: 过滤水管 S14, DN200, 从三号门经技改处门口接至主厂房西侧, 生产上水管 S1, DN250,从ERW 厂房北侧工业水管接入, 生活消防上水管 S5, DN200, 一条管道从纬五路沿无二路接至 ERW 厂房东侧, 一条管道, 从三号门经技下载后可任意编辑改处门口接至主厂房西侧, 然后在主厂房周围形成环状管网

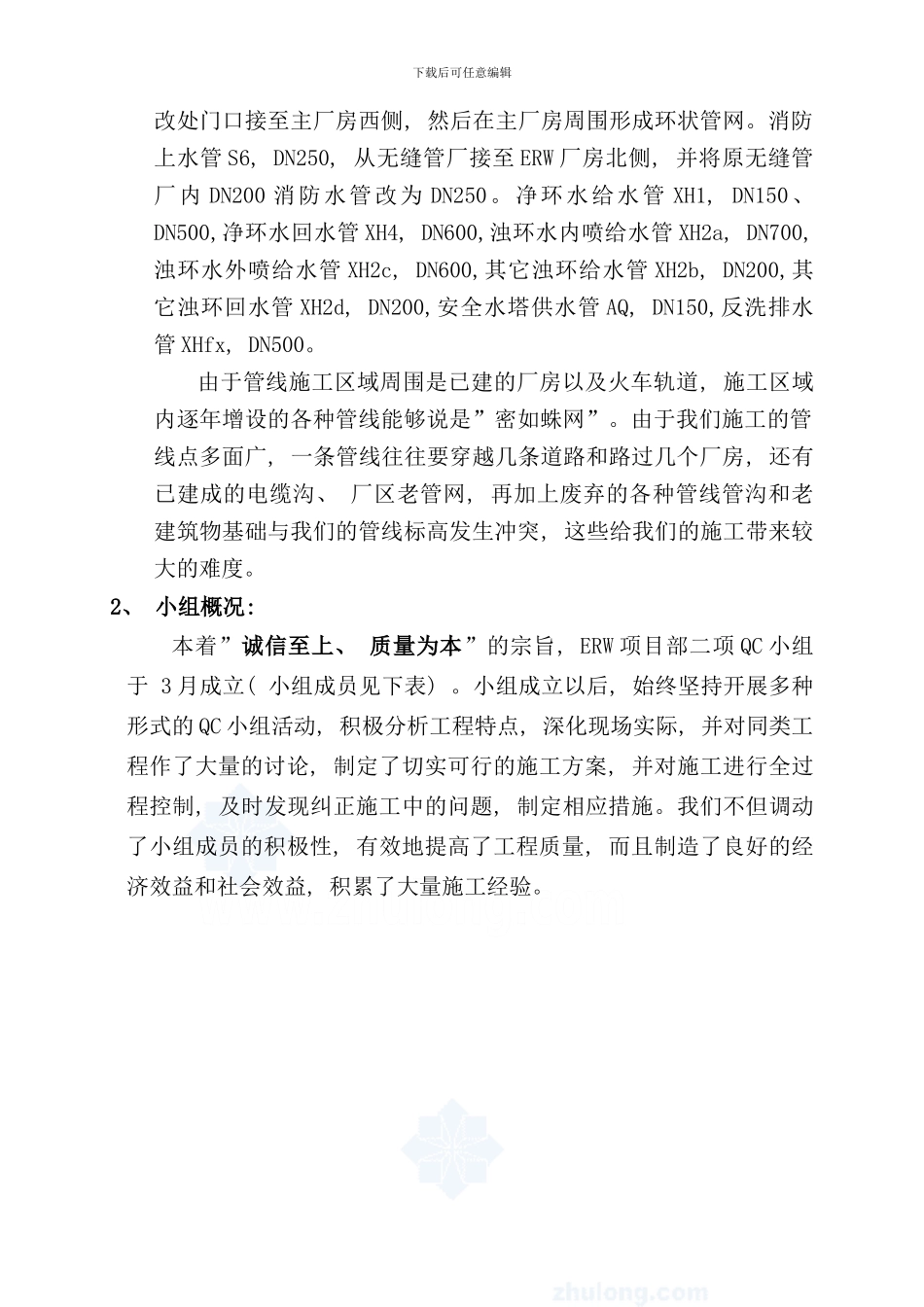

消防上水管 S6, DN250, 从无缝管厂接至 ERW 厂房北侧, 并将原无缝管厂内 DN200 消防水管改为 DN250
净环水给水管 XH1, DN150、 DN500,净环水回水管 XH4, DN600,浊环水内喷给水管 XH2a, DN700,浊环水外喷给水管 XH2c, DN600,其它浊环给水管 XH2b, DN200,其它浊环回水管 XH2d, DN200,安全水塔供水管 AQ, DN150,反洗排水管 XHfx, DN500
由于管线施工区域周围是已建的厂房以及火车轨道, 施工区域内逐年增设的各种管线能够说是”密如蛛网”
由于我们施工的管线点多面广, 一条管线往往要穿越几条道路和路过几个厂房, 还有已建成的电缆沟、 厂区老管网, 再加上废弃的各种管线管沟和老建筑物基础与我们的管线标高发生冲突, 这些给我们的施工带来较大的难度

2、 小组概况: 本着”诚信至上、 质量为本”的宗旨, ERW 项目部二项 QC 小组于 3 月成立( 小组成员见下表)
小组成立以后, 始终坚持开展多种形式的 QC 小组活动, 积极分析工程特点, 深化现场实际, 并对同类工程作了大量的讨论, 制定了切实可行的施
