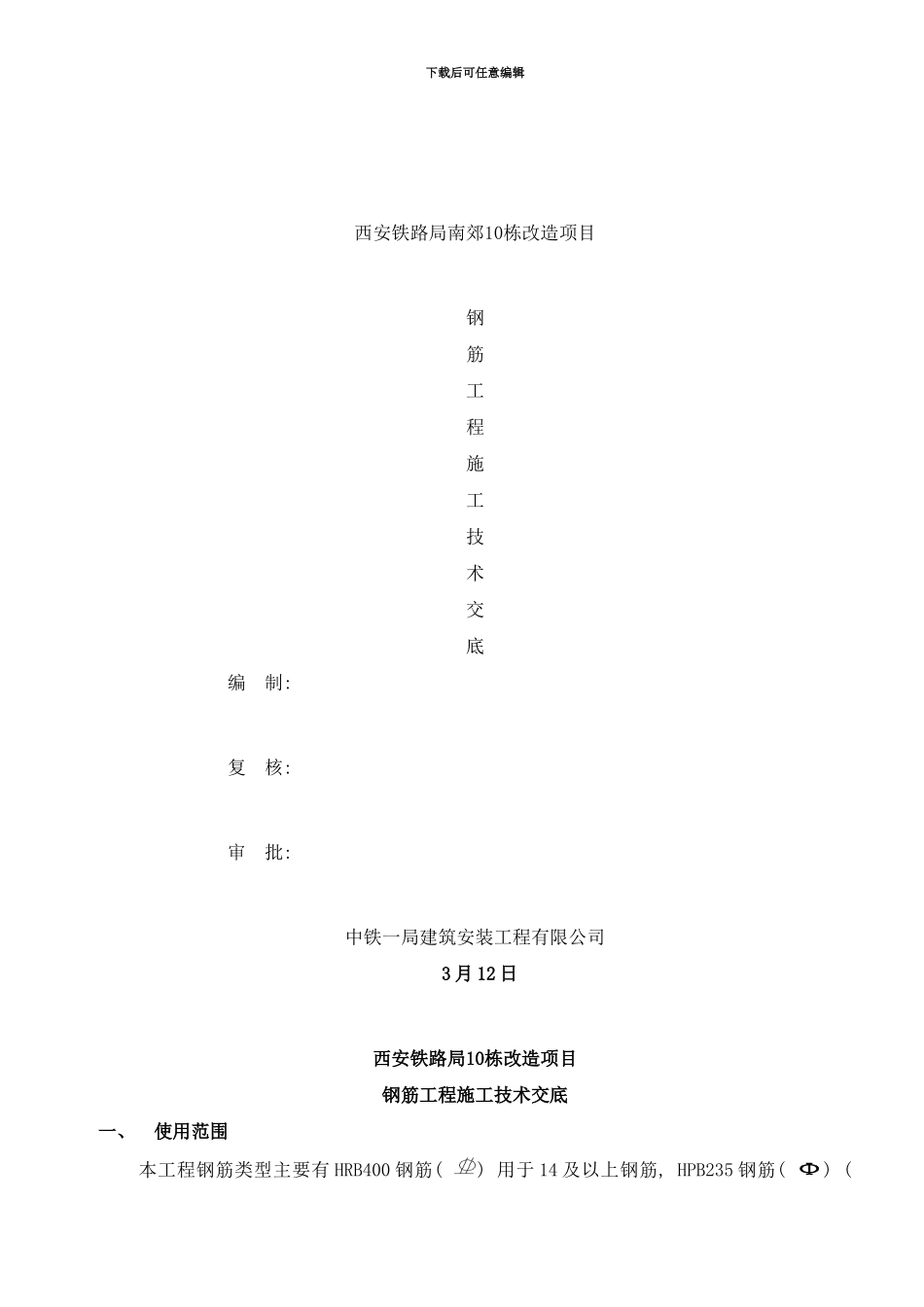

下载后可任意编辑西安铁路局南郊10栋改造项目钢筋工程施工技术交底编 制: 复 核: 审 批: 中铁一局建筑安装工程有限公司 3 月 12 日西安铁路局10栋改造项目钢筋工程施工技术交底一、 使用范围 本工程钢筋类型主要有 HRB400 钢筋( ) 用于 14 及以上钢筋, HPB235 钢筋( Ф) ( 下载后可任意编辑用于 10 以及以下钢筋) , HRB335( ) ( 用于 12 到 20 的钢筋)

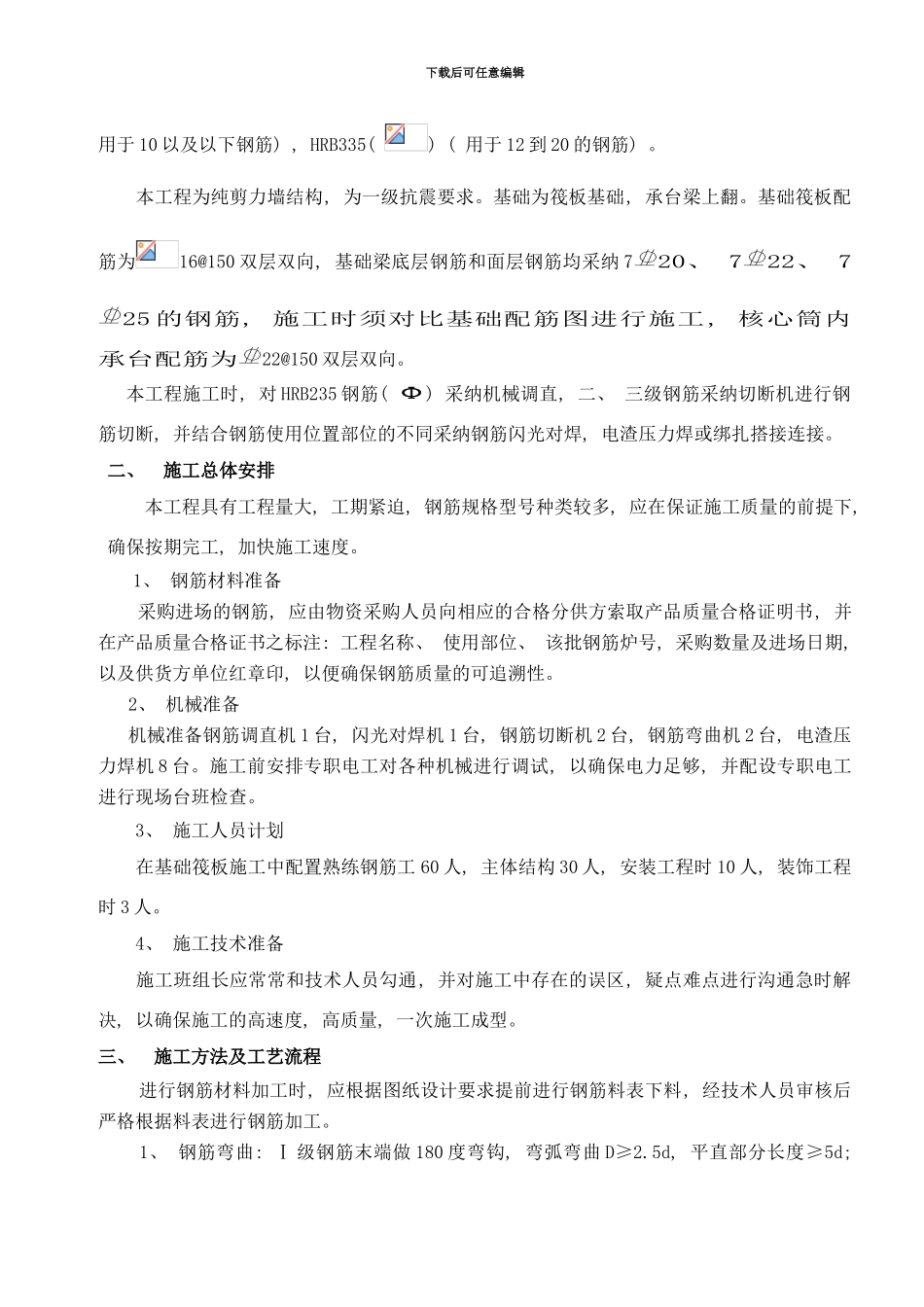

本工程为纯剪力墙结构, 为一级抗震要求

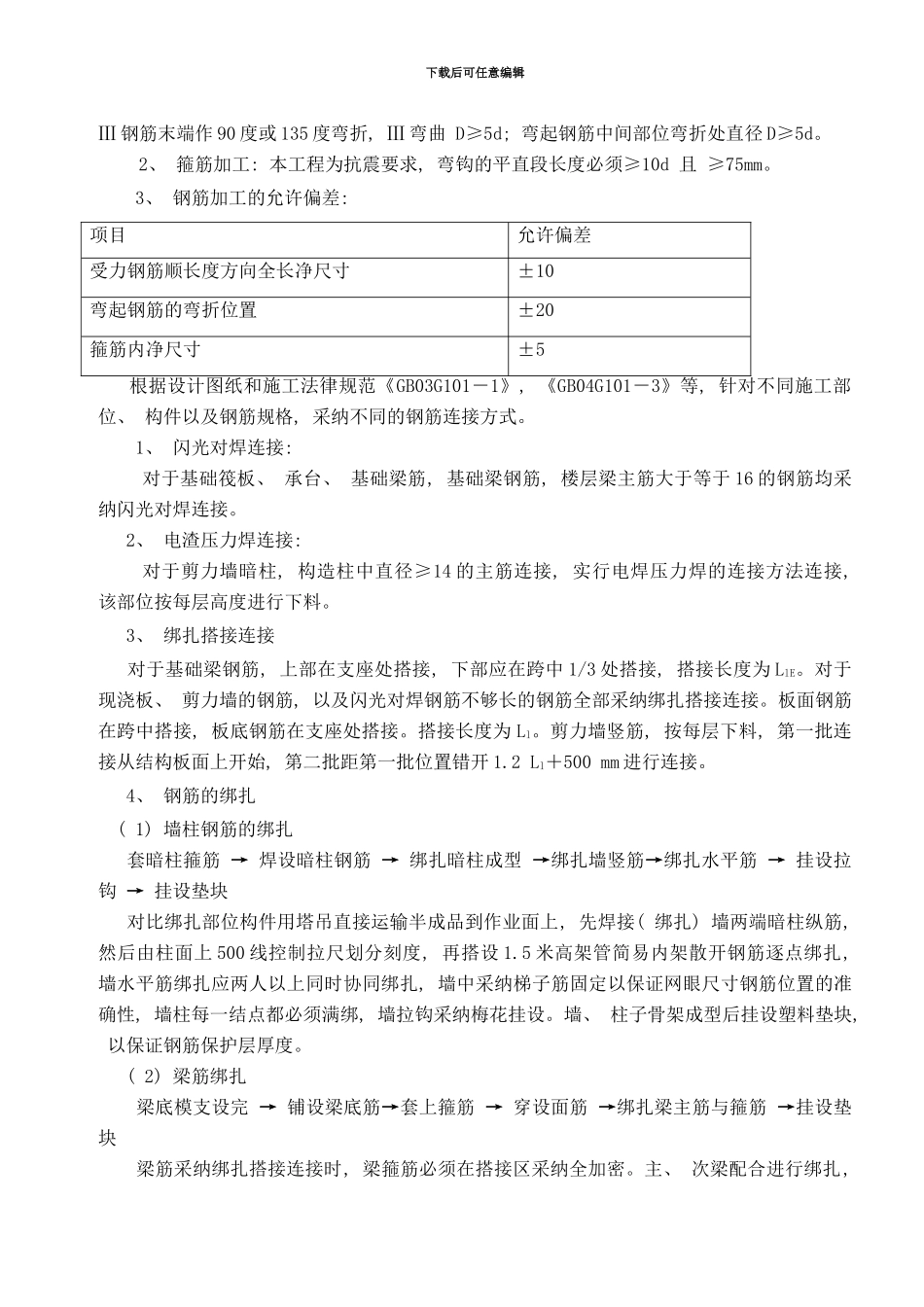

基础为筏板基础, 承台梁上翻
基础筏板配筋为16@150 双层双向, 基础梁底层钢筋和面层钢筋均采纳 720、 722、 725 的钢筋, 施工时须对比基础配筋图进行施工, 核心筒内承台配筋为22@150 双层双向
本工程施工时, 对 HRB235 钢筋( Ф) 采纳机械调直, 二、 三级钢筋采纳切断机进行钢筋切断, 并结合钢筋使用位置部位的不同采纳钢筋闪光对焊, 电渣压力焊或绑扎搭接连接
二、 施工总体安排 本工程具有工程量大, 工期紧迫, 钢筋规格型号种类较多, 应在保证施工质量的前提下, 确保按期完工, 加快施工速度
1、 钢筋材料准备 采购进场的钢筋, 应由物资采购人员向相应的合格分供方索取产品质量合格证明书, 并在产品质量合格证书之标注: 工程名称、 使用部位、 该批钢筋炉号, 采购数量及进场日期, 以及供货方单位红章印, 以便确保钢筋质量的可追溯性
2、 机械准备机械准备钢筋调直机 1 台, 闪光对焊机 1 台, 钢筋切断机 2 台, 钢筋弯曲机 2 台, 电渣压力焊机 8 台
施工前安排专职电工对各种机械进行调试, 以确保电力足够, 并配设专职电工进行现场台班检查
3、 施工人员计划 在基础筏板施工中配置熟练钢筋工 60 人, 主体结构 30 人, 安装工程时 10 人, 装饰工程时 3 人
4、 施工技
