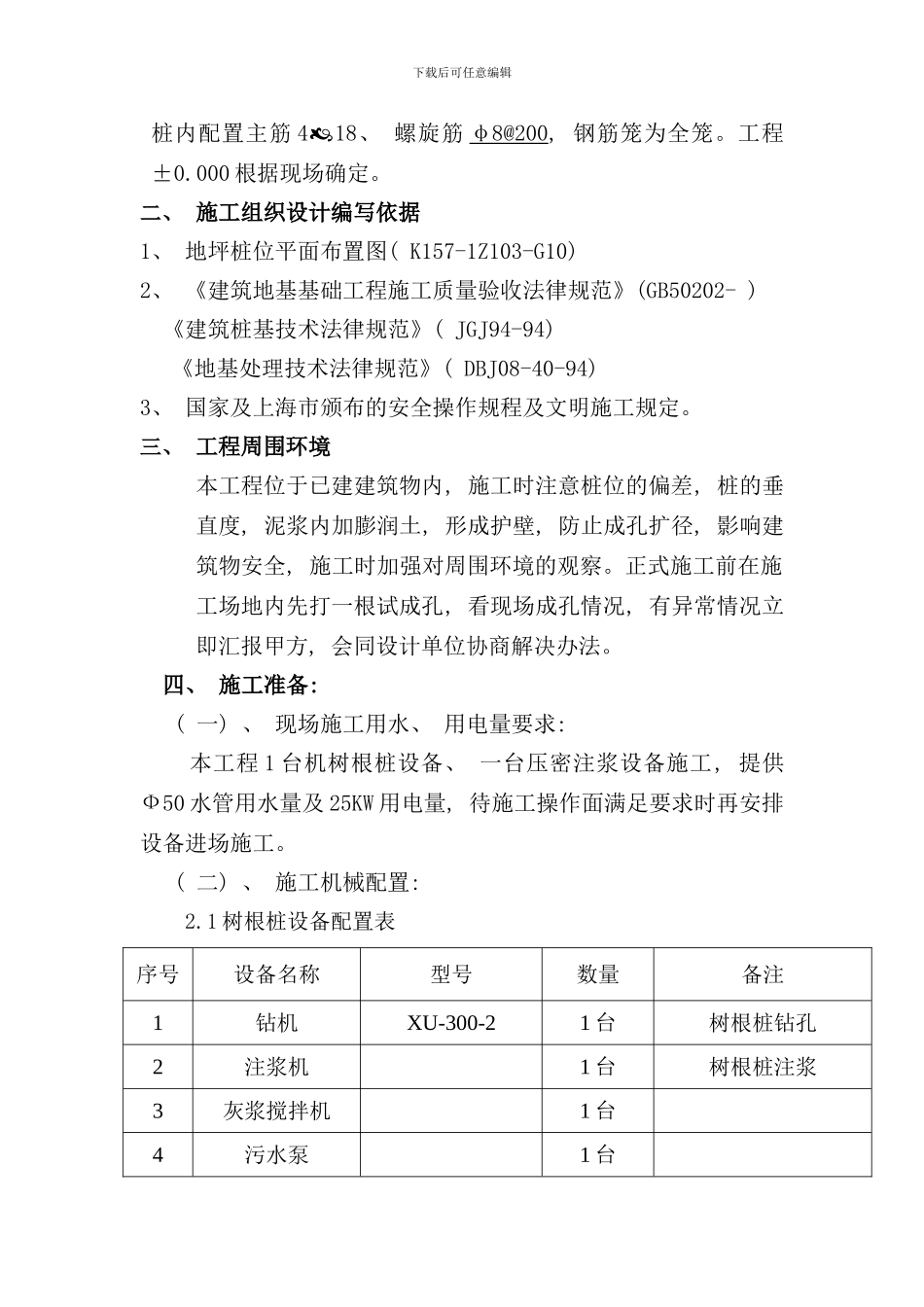

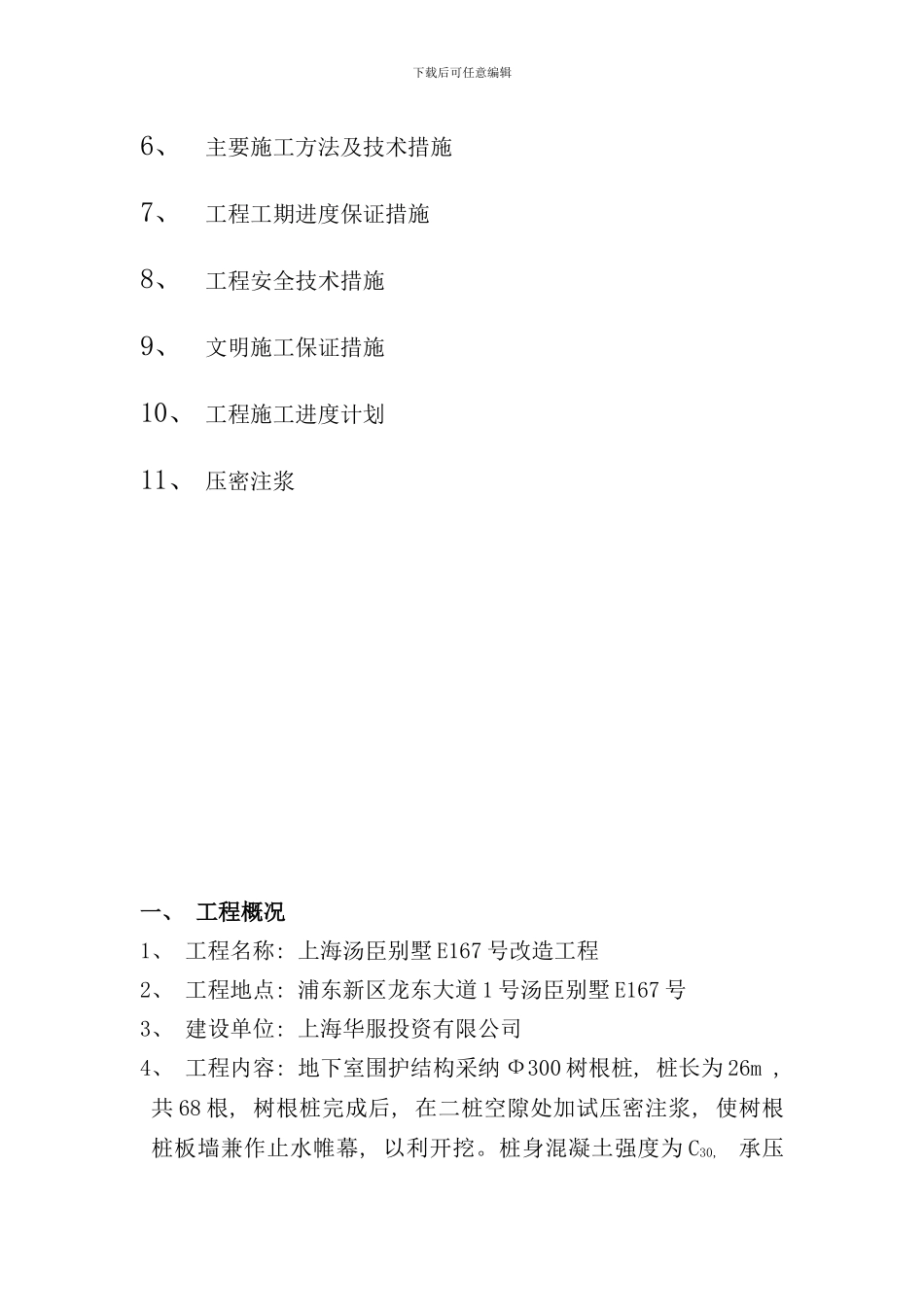

下载后可任意编辑汤 臣 别 墅 E 1 6 7 号改 造 工 程 树 根 桩施工方案上海康厦建设进展有限公司 6 月 10 日目 录1、工程概况2、工程施工方案编制依据3、工程周围环境4、施工准备5、施工部署下载后可任意编辑6、主要施工方法及技术措施7、工程工期进度保证措施8、工程安全技术措施9、文明施工保证措施10、 工程施工进度计划11、 压密注浆一、 工程概况1、 工程名称: 上海汤臣别墅 E167 号改造工程2、 工程地点: 浦东新区龙东大道 1 号汤臣别墅 E167 号3、 建设单位: 上海华服投资有限公司4、 工程内容: 地下室围护结构采纳 Ф300 树根桩, 桩长为 26m ,共 68 根, 树根桩完成后, 在二桩空隙处加试压密注浆, 使树根桩板墙兼作止水帷幕, 以利开挖
桩身混凝土强度为 C30, 承压下载后可任意编辑桩内配置主筋 418、 螺旋筋 φ8@200, 钢筋笼为全笼
000 根据现场确定
二、 施工组织设计编写依据1、 地坪桩位平面布置图( K157-1Z103-G10) 2、 《建筑地基基础工程施工质量验收法律规范》(GB50202- ) 《建筑桩基技术法律规范》( JGJ94-94) 《地基处理技术法律规范》( DBJ08-40-94) 3、 国家及上海市颁布的安全操作规程及文明施工规定
三、 工程周围环境本工程位于已建建筑物内, 施工时注意桩位的偏差, 桩的垂直度, 泥浆内加膨润土, 形成护壁, 防止成孔扩径, 影响建筑物安全, 施工时加强对周围环境的观察
正式施工前在施工场地内先打一根试成孔, 看现场成孔情况, 有异常情况立即汇报甲方, 会同设计单位协商解决办法
四、 施工准备: ( 一) 、 现场施工用水、 用电量要求: 本工程 1 台机树根桩设备、 一台压密注浆设备施工, 提供Ф50 水管用水量及 25KW 用电量, 待
