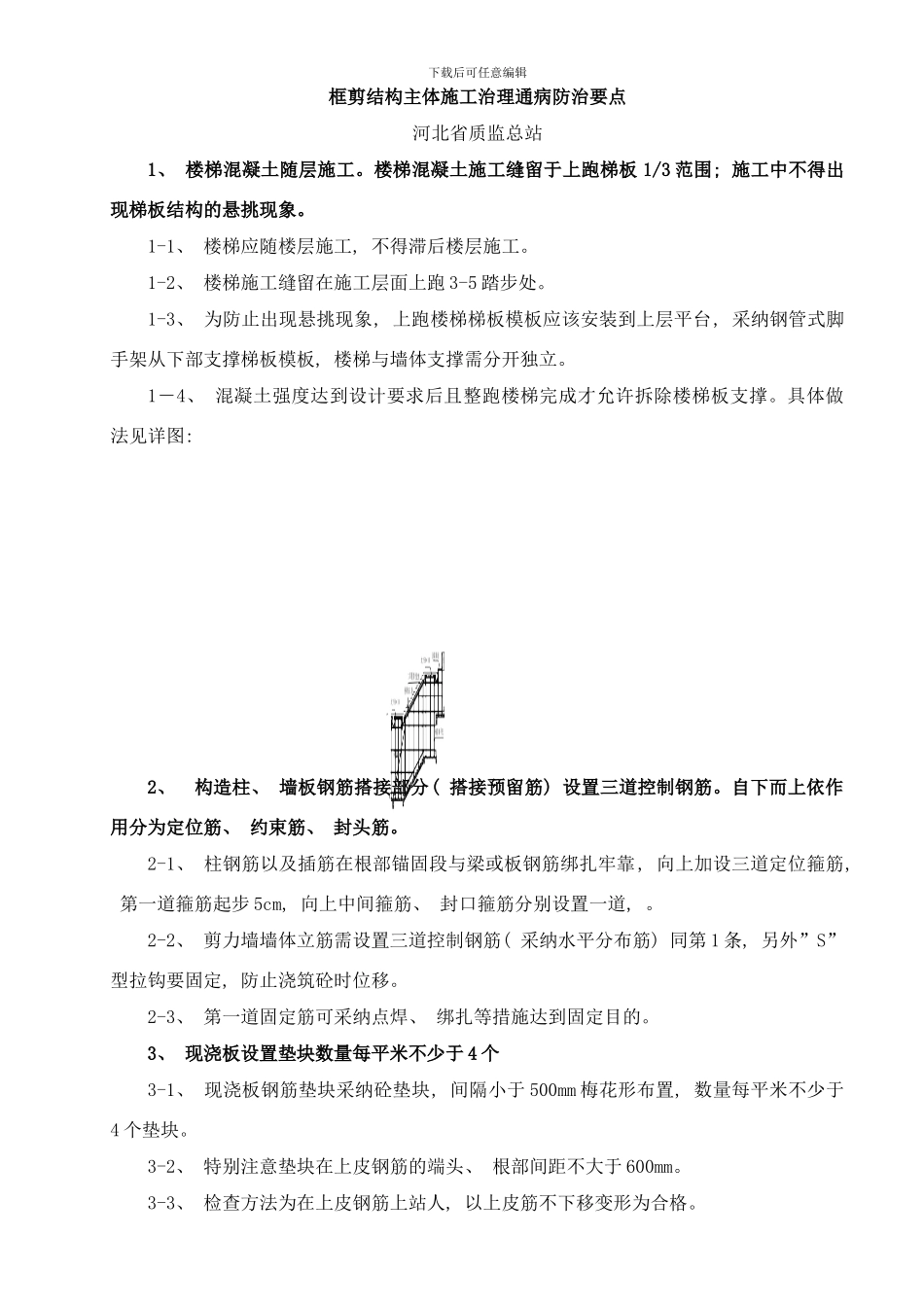

下载后可任意编辑框剪结构主体施工治理通病防治要点河北省质监总站1、 楼梯混凝土随层施工。楼梯混凝土施工缝留于上跑梯板 1/3 范围; 施工中不得出现梯板结构的悬挑现象。1-1、 楼梯应随楼层施工, 不得滞后楼层施工。1-2、 楼梯施工缝留在施工层面上跑 3-5 踏步处。1-3、 为防止出现悬挑现象, 上跑楼梯梯板模板应该安装到上层平台, 采纳钢管式脚手架从下部支撑梯板模板, 楼梯与墙体支撑需分开独立。1-4、 混凝土强度达到设计要求后且整跑楼梯完成才允许拆除楼梯板支撑。具体做法见详图: 2、 构造柱、 墙板钢筋搭接部分( 搭接预留筋) 设置三道控制钢筋。自下而上依作用分为定位筋、 约束筋、 封头筋。2-1、 柱钢筋以及插筋在根部锚固段与梁或板钢筋绑扎牢靠, 向上加设三道定位箍筋, 第一道箍筋起步 5cm, 向上中间箍筋、 封口箍筋分别设置一道, 。2-2、 剪力墙墙体立筋需设置三道控制钢筋( 采纳水平分布筋) 同第 1 条, 另外”S”型拉钩要固定, 防止浇筑砼时位移。2-3、 第一道固定筋可采纳点焊、 绑扎等措施达到固定目的。3、 现浇板设置垫块数量每平米不少于 4 个3-1、 现浇板钢筋垫块采纳砼垫块, 间隔小于 500mm 梅花形布置, 数量每平米不少于4 个垫块。3-2、 特别注意垫块在上皮钢筋的端头、 根部间距不大于 600mm。3-3、 检查方法为在上皮钢筋上站人, 以上皮筋不下移变形为合格。下载后可任意编辑4、 墙板的模板顶模棍放置应垂直于模板、 卡槽卡在墙体水平筋上且两端与钢筋绑扎牢固。混凝土施工前对墙板模内、 接茬部位进行检查、 清理, 杜绝烂根现象。4-1、 墙板的保护层顶模棍宜采纳有凹槽的成品混凝土棍, 间距符合要求, 两端绑扎牢固, 严禁破损, 此项工作须有钢筋工布设。4-2、 浇筑混凝土前应对墙板接茬部位进行清理、 检查, 严禁存留杂物, 接缝需实行措施确保严密。4-3、 墙体上下层接茬上层墙体的模板与下部已经浇筑的墙体缝隙之间填塞海绵条, 防止砼浇筑时漏浆。5、 实行技术方案治理梁、 柱交叉处骨架断面减少的问题5-1、 柱纵筋、 梁主筋考虑穿筋顺序, 必要时梁筋可合理缩尺, 缩尺段箍筋截面不变, 应加密, 梁、 柱交叉处骨架应实行加撑筋。5-2、 砼浇筑时同一部位的梁柱浇筑次数不宜超过 4 次, 防止因多次浇筑震动造成松扣、 倾斜而出现钢筋位移。6、 悬挑构件模板支设后应同左右、 上下相关尺寸构件通线校正。悬挑构件上层钢筋必须符合设计要求(...
