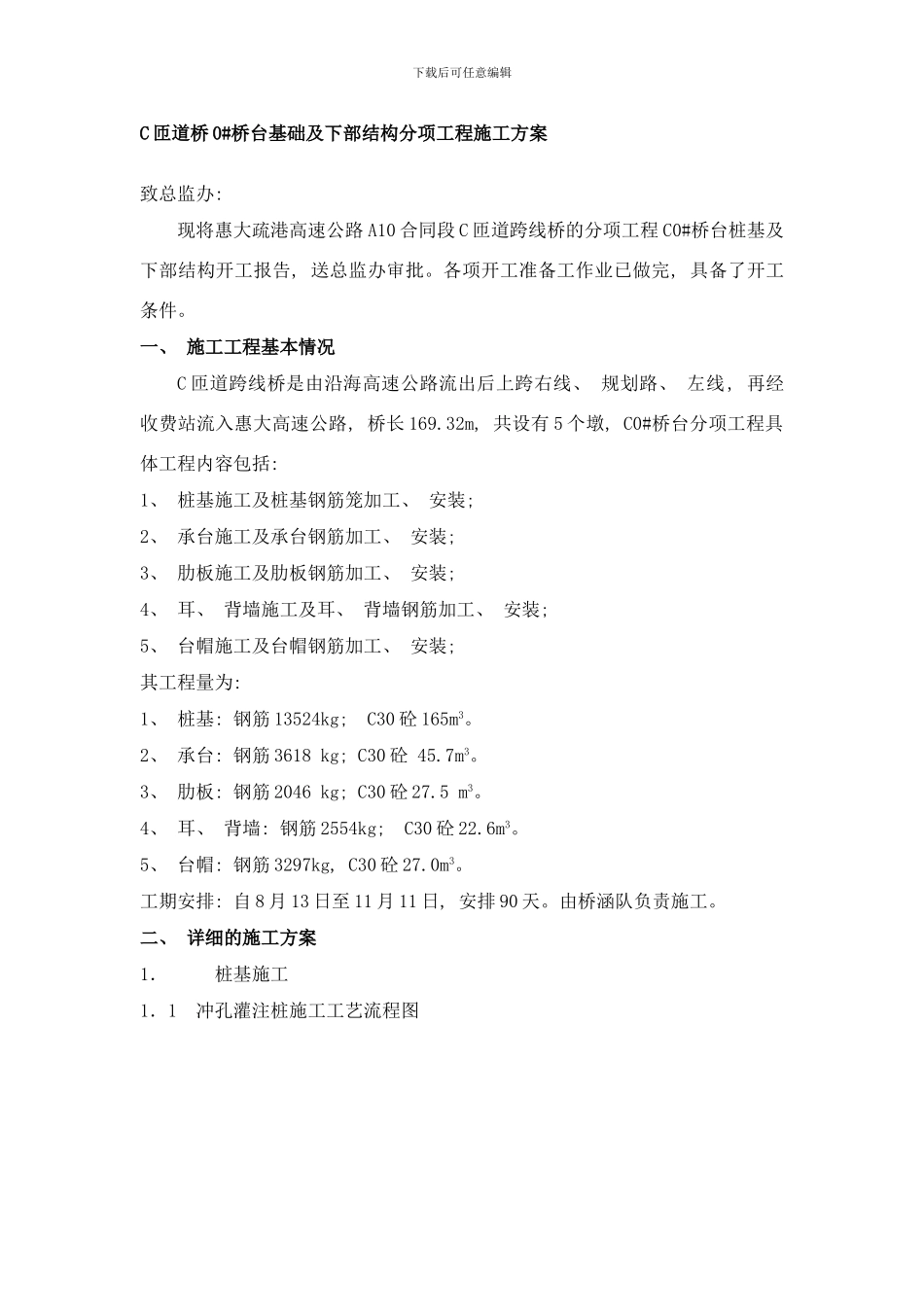

下载后可任意编辑C 匝道桥 0#桥台基础及下部结构分项工程施工方案致总监办: 现将惠大疏港高速公路 A10 合同段 C 匝道跨线桥的分项工程 C0#桥台桩基及下部结构开工报告, 送总监办审批
各项开工准备工作业已做完, 具备了开工条件
一、 施工工程基本情况C 匝道跨线桥是由沿海高速公路流出后上跨右线、 规划路、 左线, 再经收费站流入惠大高速公路, 桥长 169
32m, 共设有 5 个墩, C0#桥台分项工程具体工程内容包括: 1、 桩基施工及桩基钢筋笼加工、 安装; 2、 承台施工及承台钢筋加工、 安装; 3、 肋板施工及肋板钢筋加工、 安装; 4、 耳、 背墙施工及耳、 背墙钢筋加工、 安装; 5、 台帽施工及台帽钢筋加工、 安装; 其工程量为: 1、 桩基: 钢筋 13524kg; C30 砼 165m3
2、 承台: 钢筋 3618 kg; C30 砼 45
3、 肋板: 钢筋 2046 kg; C30 砼 27
4、 耳、 背墙: 钢筋 2554kg; C30 砼 22
5、 台帽: 钢筋 3297kg, C30 砼 27
工期安排: 自 8 月 13 日至 11 月 11 日, 安排 90 天
由桥涵队负责施工

二、 详细的施工方案1. 桩基施工1.1 冲孔灌注桩施工工艺流程图下载后可任意编辑 1

2 冲孔操作要点: 1
1 冲孔前的检查: ( 1) 冲孔前检查机器安装是否平整周正, 钻头中心钢丝绳及天车中心三点是否在一根线上
( 2) 钻头下井前要认真检查各部位螺栓是否拧紧, 卷扬机刹车带是否制动可靠, 检查齿轮箱的润滑油是否缺少或失效
( 3) 钢护筒内径是否大于钻头直径 20cm, 安设是否高出地表 30cm, 外环降宽度是否够 20cm, 用粘土填塞是否紧密
测量放样捞取渣样清 孔终 孔校正孔深终孔渣样平整场地冲
