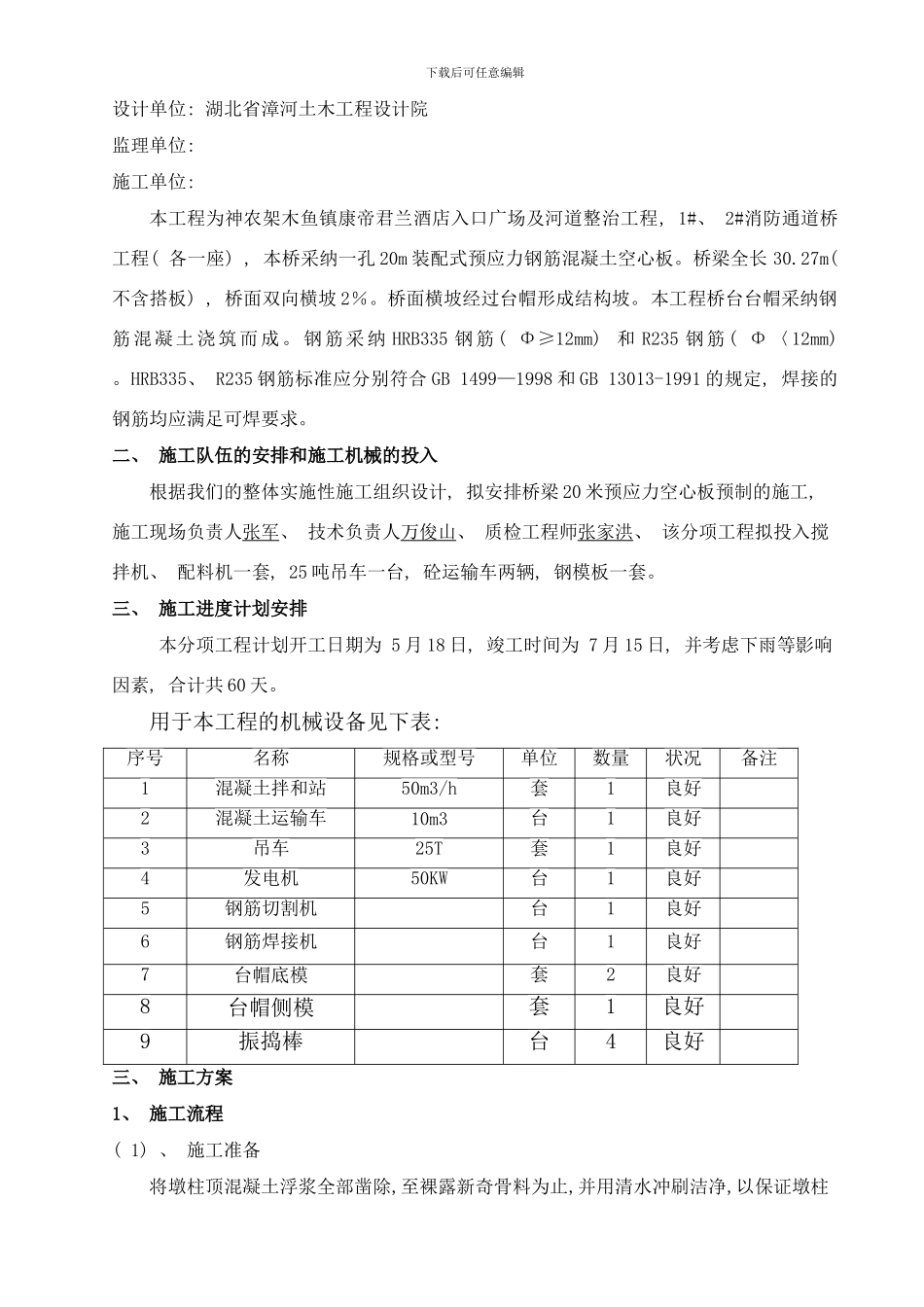

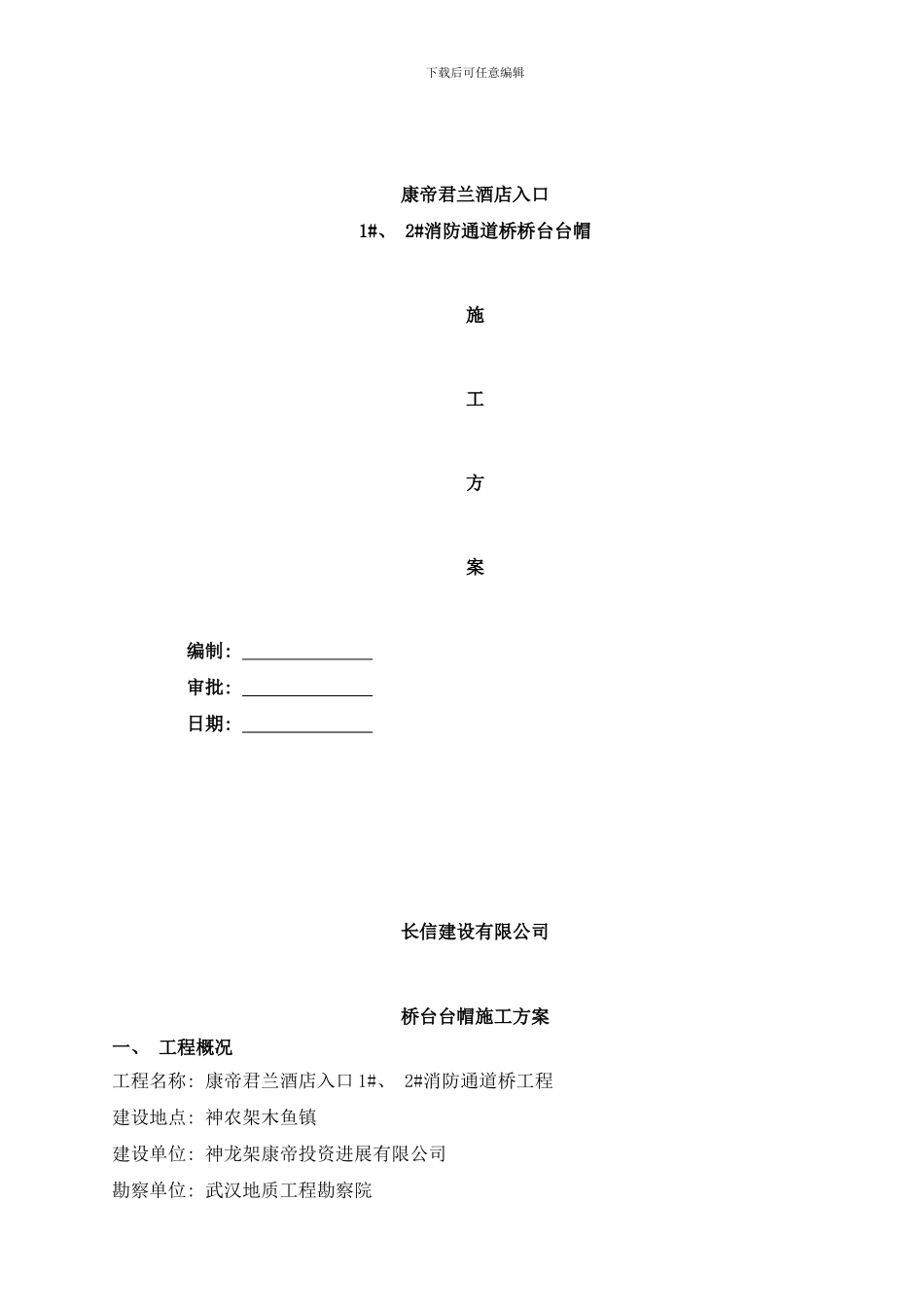

下载后可任意编辑康帝君兰酒店入口1#、 2#消防通道桥桥台台帽施工方案编制: 审批: 日期: 长信建设有限公司桥台台帽施工方案一、 工程概况工程名称: 康帝君兰酒店入口 1#、 2#消防通道桥工程建设地点: 神农架木鱼镇建设单位: 神龙架康帝投资进展有限公司勘察单位: 武汉地质工程勘察院下载后可任意编辑设计单位: 湖北省漳河土木工程设计院监理单位: 施工单位: 本工程为神农架木鱼镇康帝君兰酒店入口广场及河道整治工程, 1#、 2#消防通道桥工程( 各一座) , 本桥采纳一孔 20m 装配式预应力钢筋混凝土空心板
桥梁全长 30
27m( 不含搭板) , 桥面双向横坡 2%
桥面横坡经过台帽形成结构坡
本工程桥台台帽采纳钢筋混凝土浇筑而成
钢筋采纳 HRB335 钢筋( Φ≥12mm) 和 R235 钢筋( Φ〈12mm)
HRB335、 R235 钢筋标准应分别符合 GB 1499—1998 和 GB 13013-1991 的规定, 焊接的钢筋均应满足可焊要求
二、 施工队伍的安排和施工机械的投入根据我们的整体实施性施工组织设计, 拟安排桥梁 20 米预应力空心板预制的施工, 施工现场负责人张军、 技术负责人万俊山、 质检工程师张家洪、 该分项工程拟投入搅拌机、 配料机一套, 25 吨吊车一台, 砼运输车两辆, 钢模板一套
三、 施工进度计划安排本分项工程计划开工日期为 5 月 18 日, 竣工时间为 7 月 15 日, 并考虑下雨等影响因素, 合计共 60 天
用于本工程的机械设备见下表: 序号名称规格或型号单位数量状况备注1混凝土拌和站50m3/h套1良好2混凝土运输车10m3台1良好3吊车25T套1良好4发电机50KW台1良好5钢筋切割机台1良好6钢筋焊接机台1良好7台帽底模套2良好8台帽侧模套1良好9振捣棒台4良好三、 施工方案1、 施工流程( 1) 、 施工准
