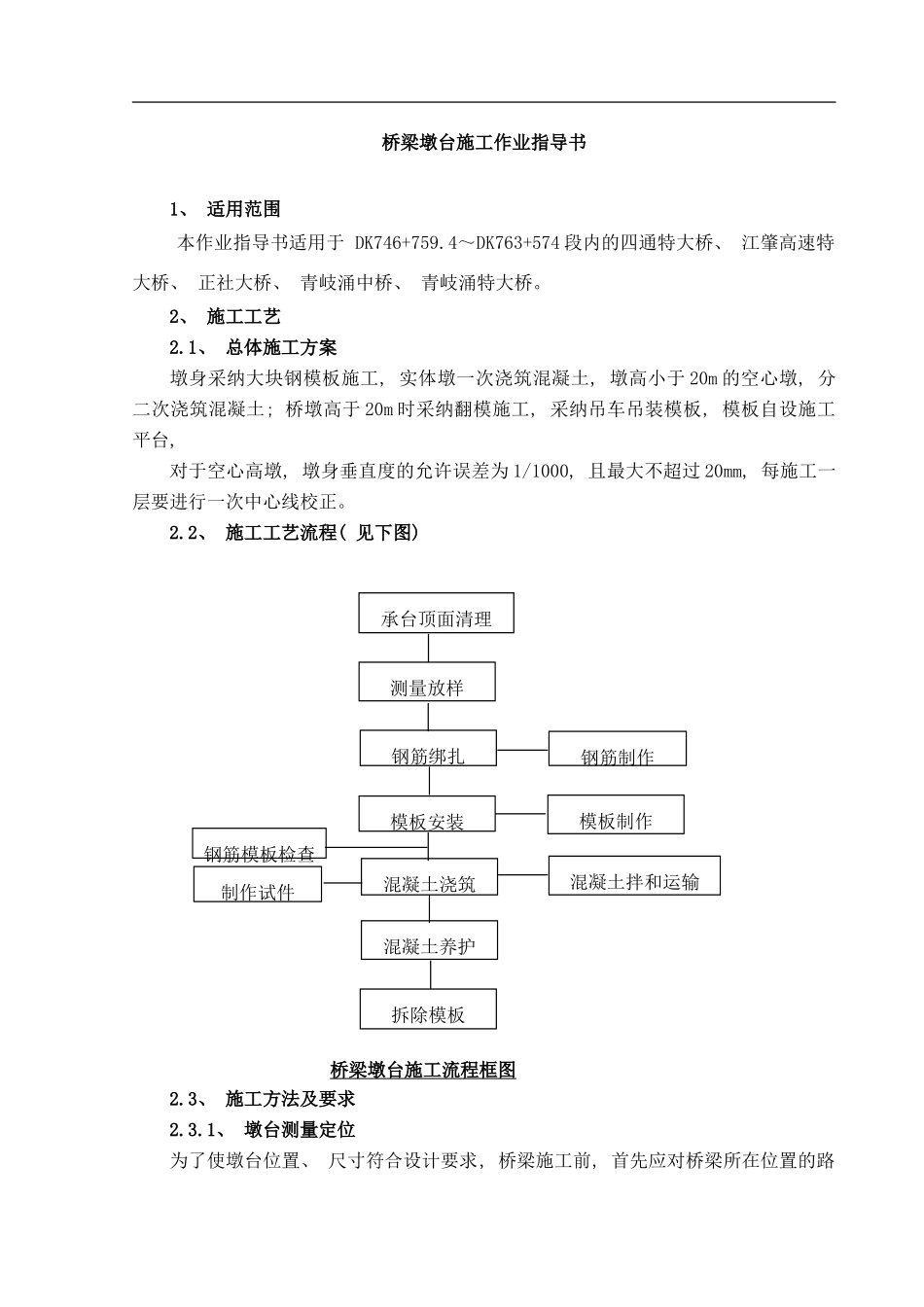

桥梁墩台施工作业指导书1、 适用范围本作业指导书适用于 DK746+759
4~DK763+574 段内的四通特大桥、 江肇高速特大桥、 正社大桥、 青岐涌中桥、 青岐涌特大桥
2、 施工工艺2
1、 总体施工方案墩身采纳大块钢模板施工, 实体墩一次浇筑混凝土, 墩高小于 20m 的空心墩, 分二次浇筑混凝土; 桥墩高于 20m 时采纳翻模施工, 采纳吊车吊装模板, 模板自设施工平台, 对于空心高墩, 墩身垂直度的允许误差为 1/1000, 且最大不超过 20mm, 每施工一层要进行一次中心线校正
2、 施工工艺流程( 见下图) 2
3、 施工方法及要求 2
1、 墩台测量定位为了使墩台位置、 尺寸符合设计要求, 桥梁施工前, 首先应对桥梁所在位置的路承台顶面清理测量放样钢筋绑扎钢筋制作模板安装模板制作混凝土浇筑混凝土养护混凝土拌和运输拆除模板制作试件桥梁墩台施工流程框图钢筋模板检查下载后可任意编辑线中线进行复测
复测无误后, 在现场定出控制桩
以桥梁中线控制桩或桥梁三角网控制点为基准, 按规定精度测量出墩台中心的位置
控制桩采纳混凝土桩, 并设混凝土保护桩
2、 墩台钢筋加工与安装(1)、 钢筋混凝土墩、 台钢筋加工与安装, 应符合一般钢筋混凝土构筑物的基本要求
(2)、 钢筋进场时应具有出厂合格证明书或试验报告, 并按不同规格、 等级、 钢种、 牌号分批验收、 分别存放、 设立标识牌
根据规定抽取试件进行力学 , 化学和可焊性试验

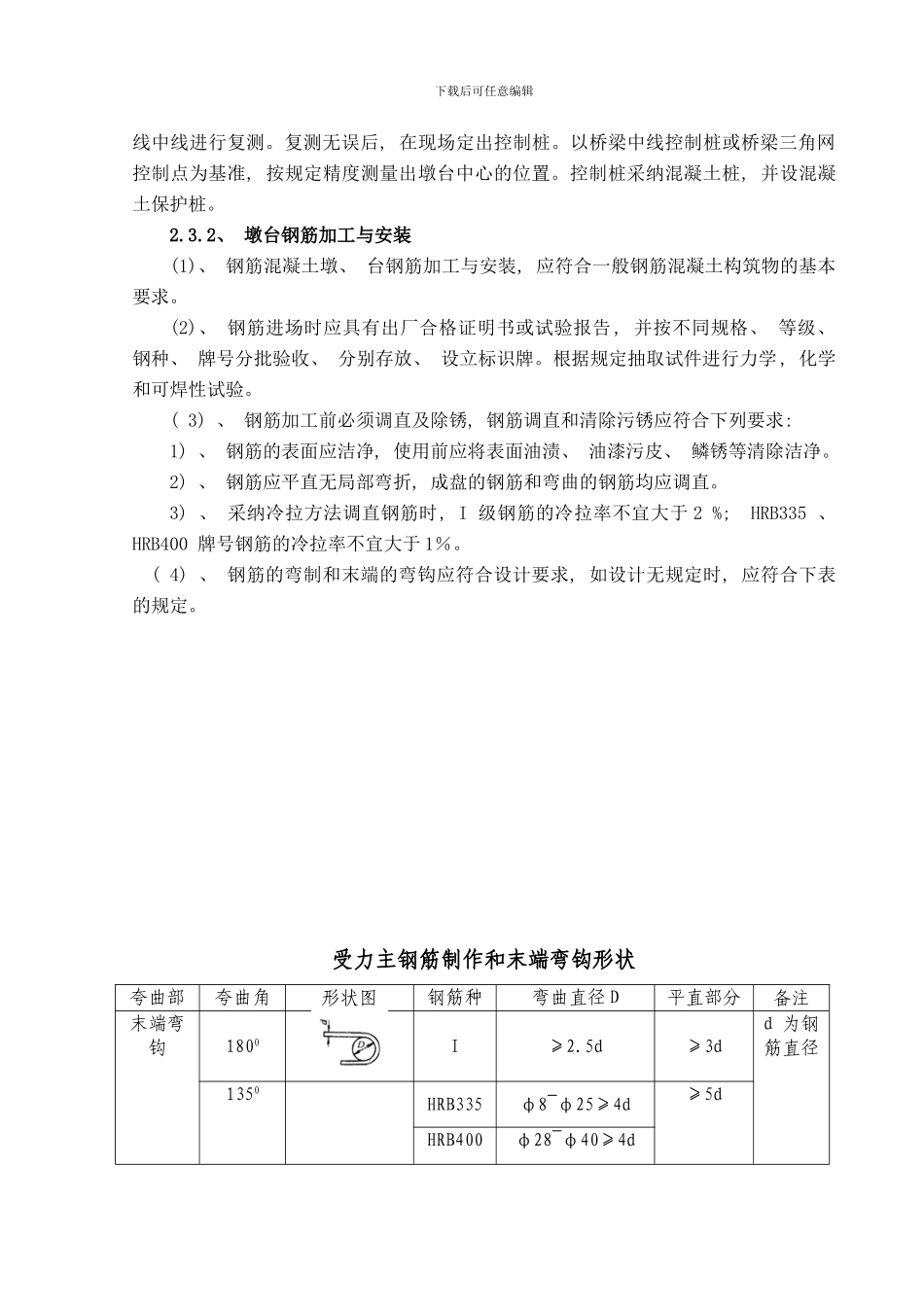

( 3) 、 钢筋加工前必须调直及除锈, 钢筋调直和清除污锈应符合下列要求: 1) 、 钢筋的表面应洁净, 使用前应将表面油渍、 油漆污皮、 鳞锈等清除洁净
2) 、 钢筋应平直无局部弯折, 成盘的钢筋和弯曲的钢筋均应调直

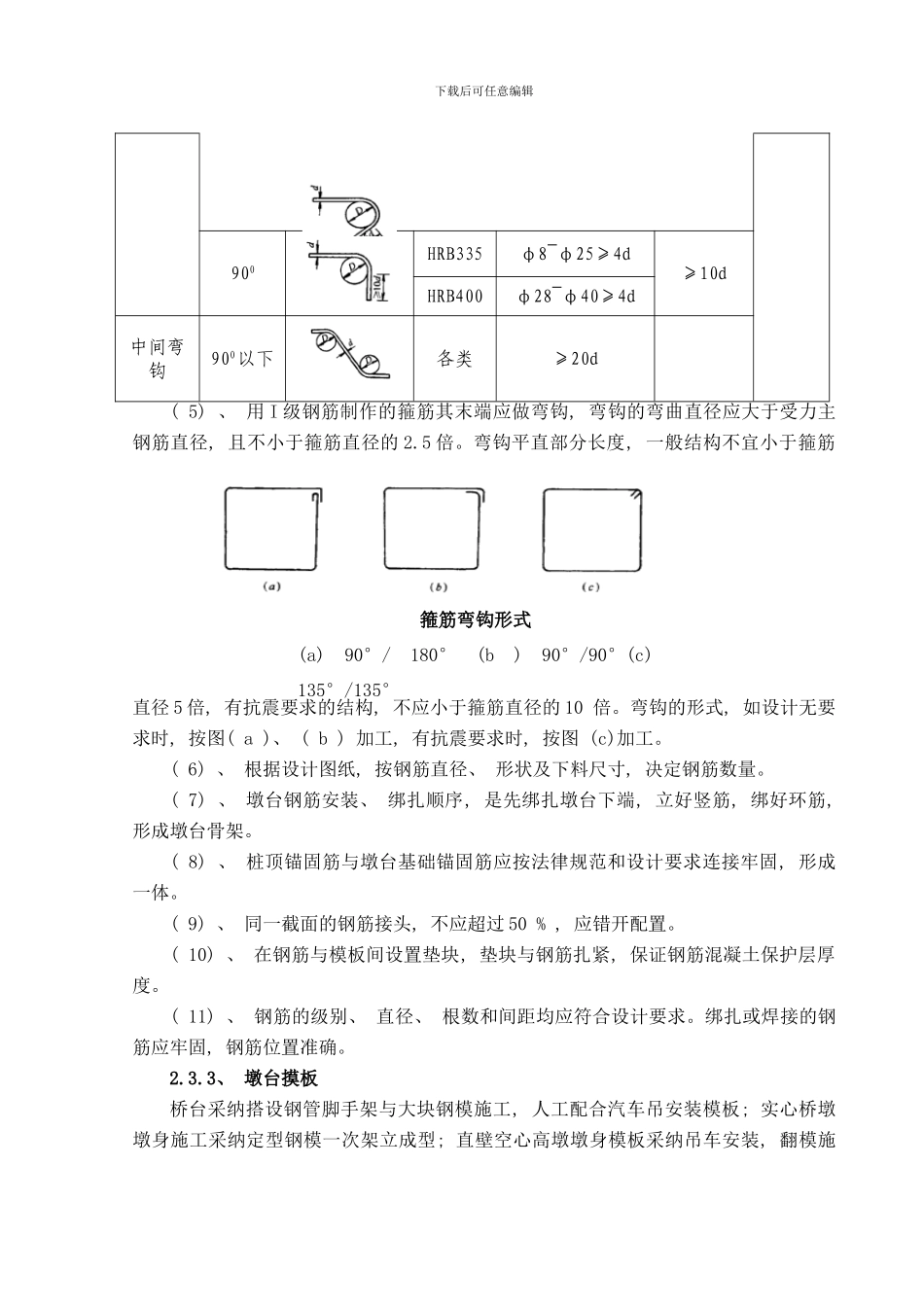

3) 、 采纳冷拉方法调直钢筋时, I 级钢筋的冷拉率不宜大于 2 %; HRB335 、 HRB400
