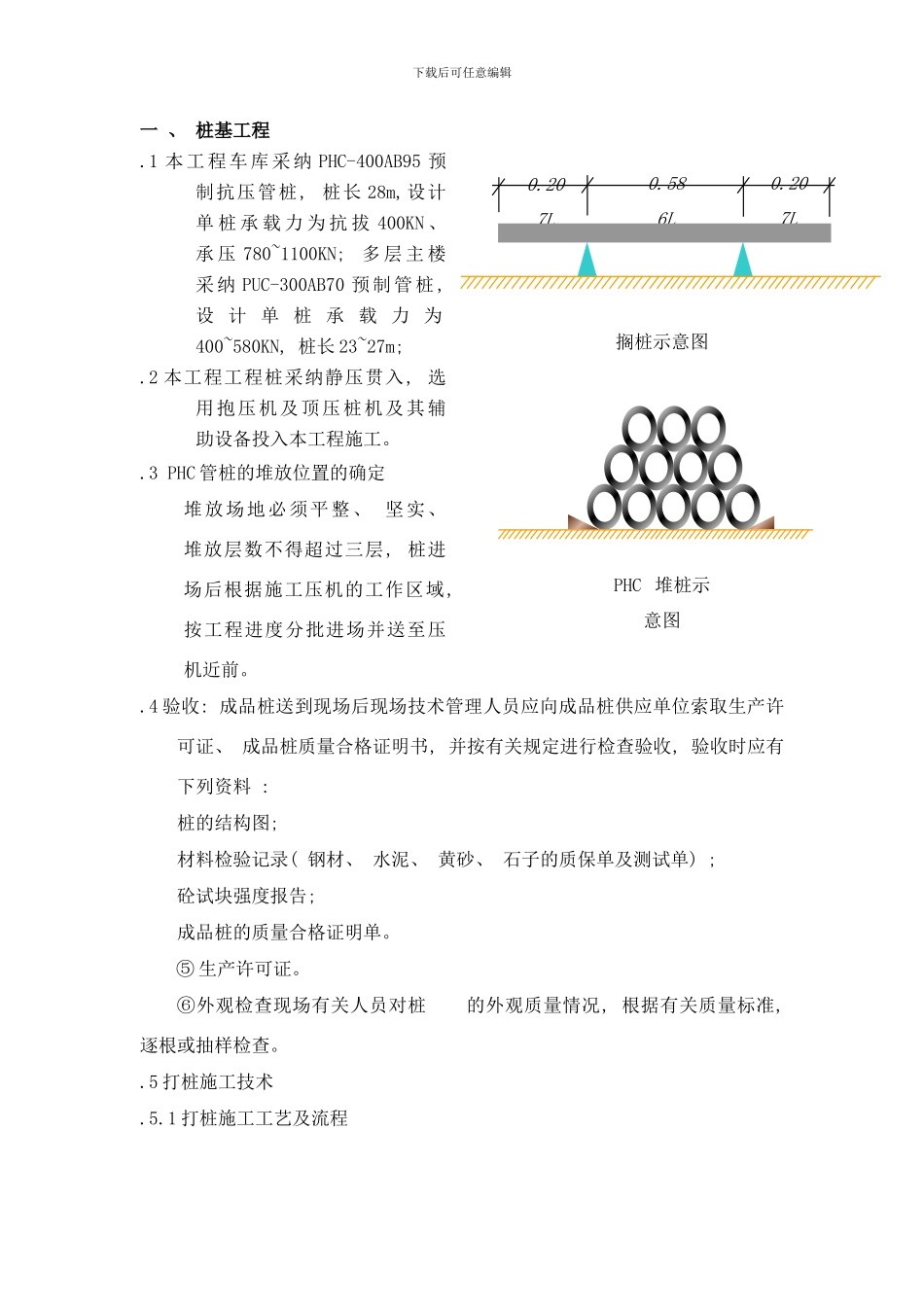

586L搁桩示意图PHC 堆桩示意图下载后可任意编辑一 、 桩基工程
1 本工程车库采纳 PHC-400AB95 预制抗压管桩, 桩长 28m,设计单 桩 承 载 力 为 抗 拔 400KN 、 承 压 780~1100KN; 多 层 主 楼采纳 PUC-300AB70 预制管桩 , 设 计 单 桩 承 载 力 为400~580KN, 桩长 23~27m;
2 本工程工程桩采纳静压贯入, 选用抱压机及顶压桩机及其辅助设备投入本工程施工
3 PHC 管桩的堆放位置的确定堆放场地必须平整、 坚实、 堆放层数不得超过三层, 桩进场后根据施工压机的工作区域,按工程进度分批进场并送至压机近前
4 验收: 成品桩送到现场后现场技术管理人员应向成品桩供应单位索取生产许可证、 成品桩质量合格证明书, 并按有关规定进行检查验收, 验收时应有下列资料 : 桩的结构图; 材料检验记录( 钢材、 水泥、 黄砂、 石子的质保单及测试单) ; 砼试块强度报告; 成品桩的质量合格证明单
⑤ 生产许可证
⑥外观检查现场有关人员对桩 的外观质量情况, 根据有关质量标准, 逐根或抽样检查
5 打桩施工技术
1 打桩施工工艺及流程下载后可任意编辑

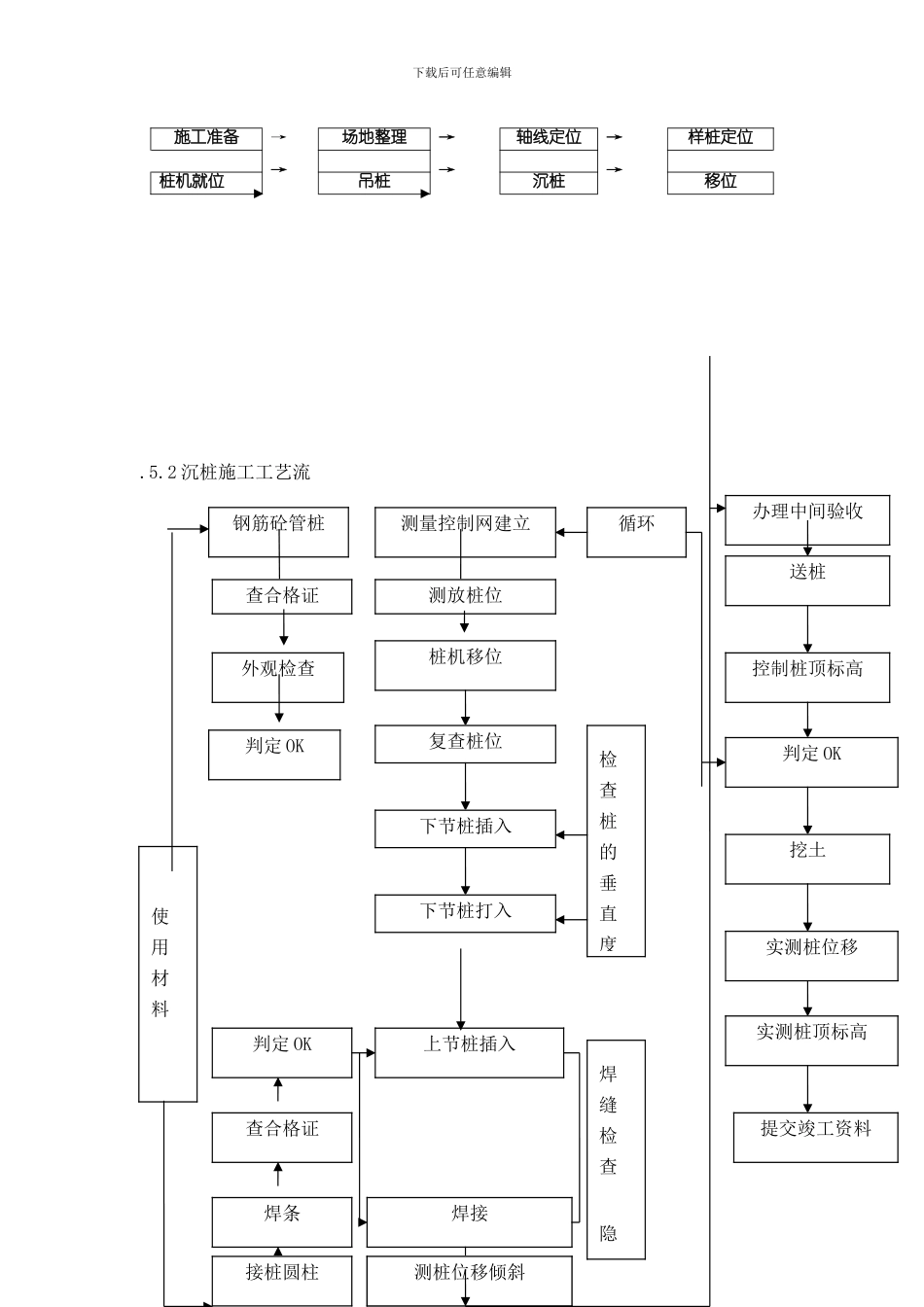

2 沉桩施工工艺流 施工准备→→场地整理→→轴线定位→→样桩定位 桩机就位吊桩沉桩移位测量控制网建立测放桩位桩机移位复查桩位下节桩插入下节桩打入使用材料钢筋砼管桩查合格证外观检查判定 OK判定 OK查合格证焊条接桩圆柱上节桩插入焊接上节桩压入测桩位移倾斜检查桩的垂直度焊缝检查隐蔽办理中间验收送桩控制桩顶标高判定 OK挖土实测桩位移实测桩顶标高提交竣工资料循环下载后可任意编辑下载后可任意编辑
3 主要工序施工技术( 1) 、 压桩准备工作A 场地: 清除施工场地内高空、 地下障碍物
B 在压桩地坪范围内进行文物、 洞穴等
