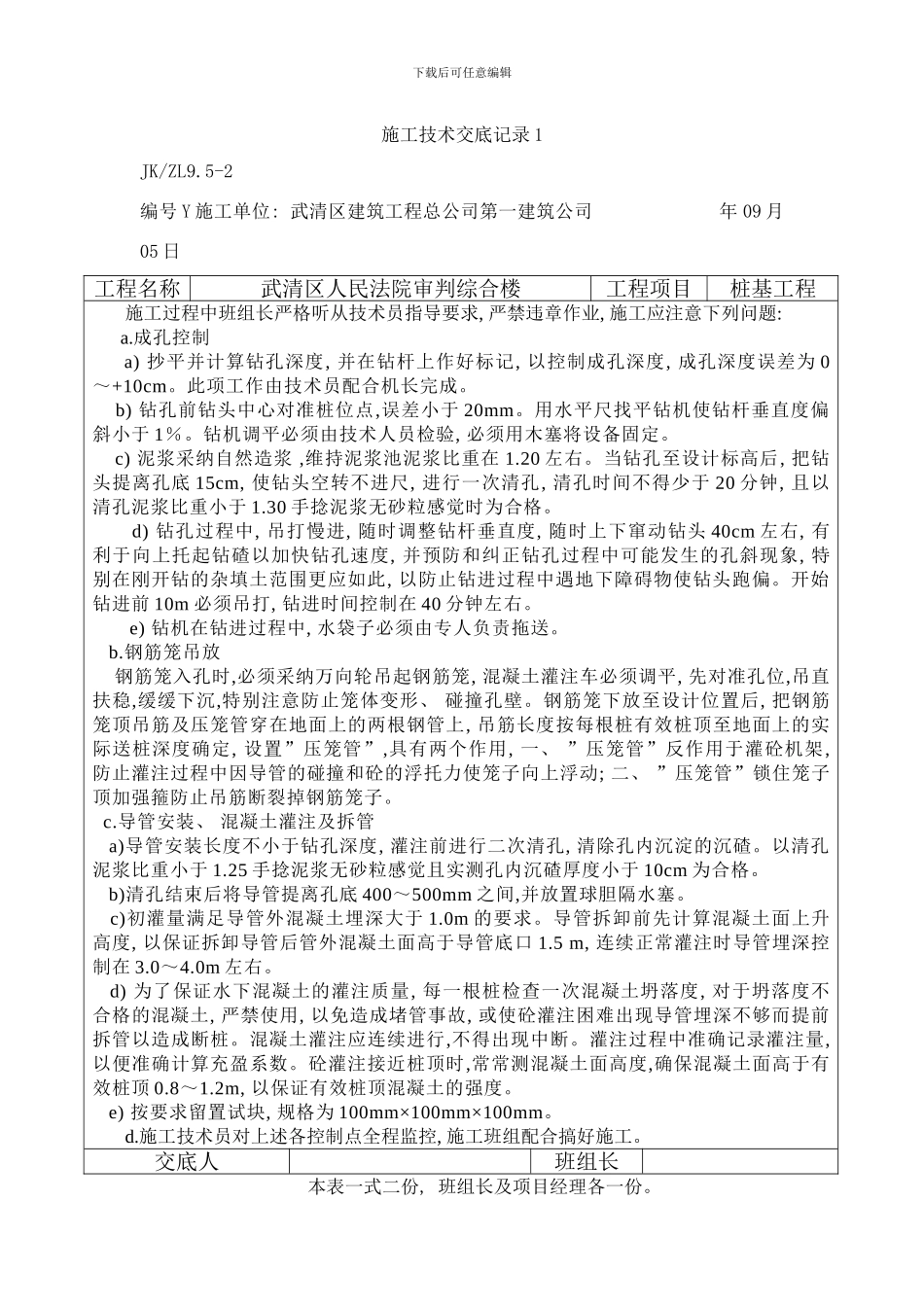

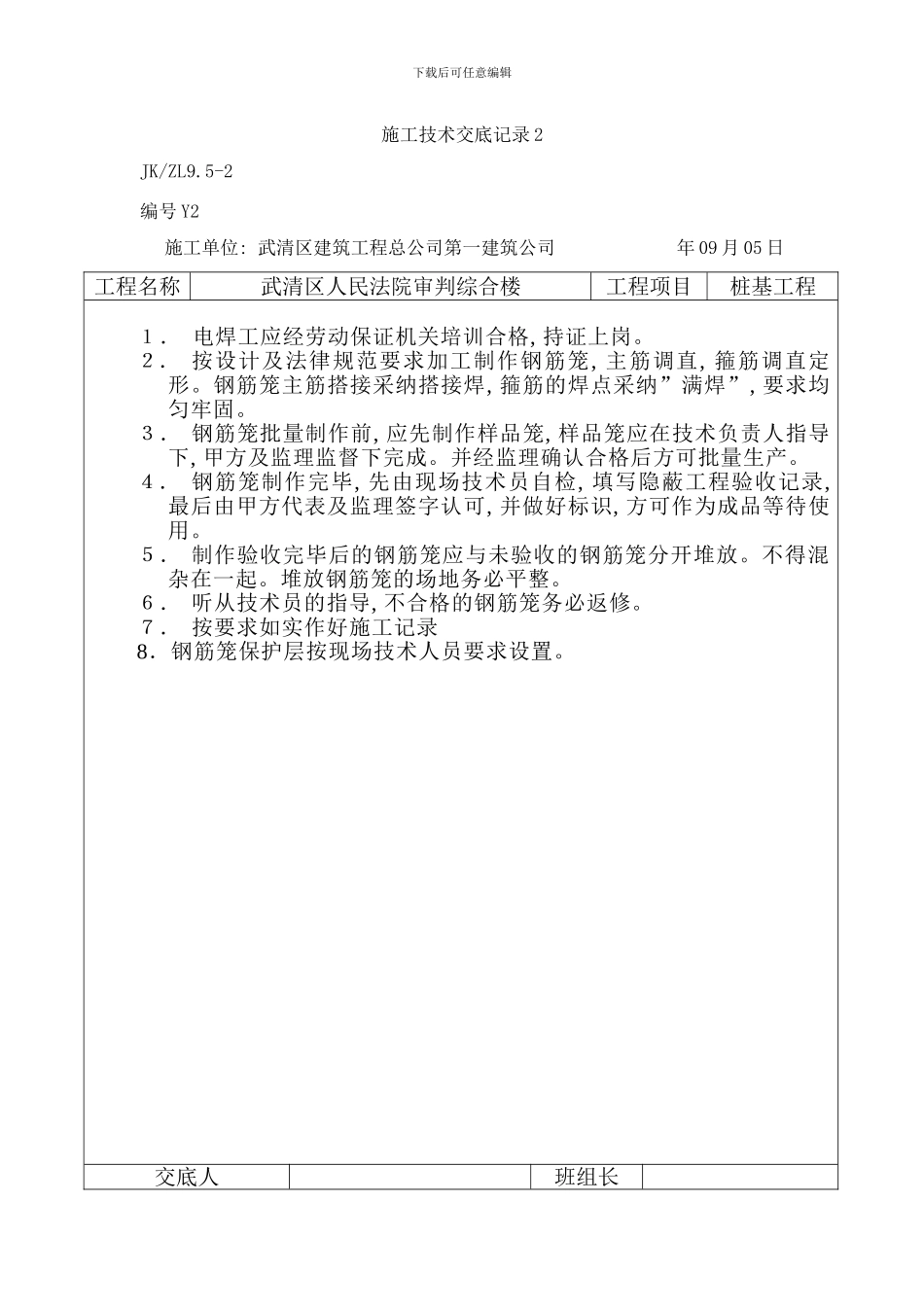

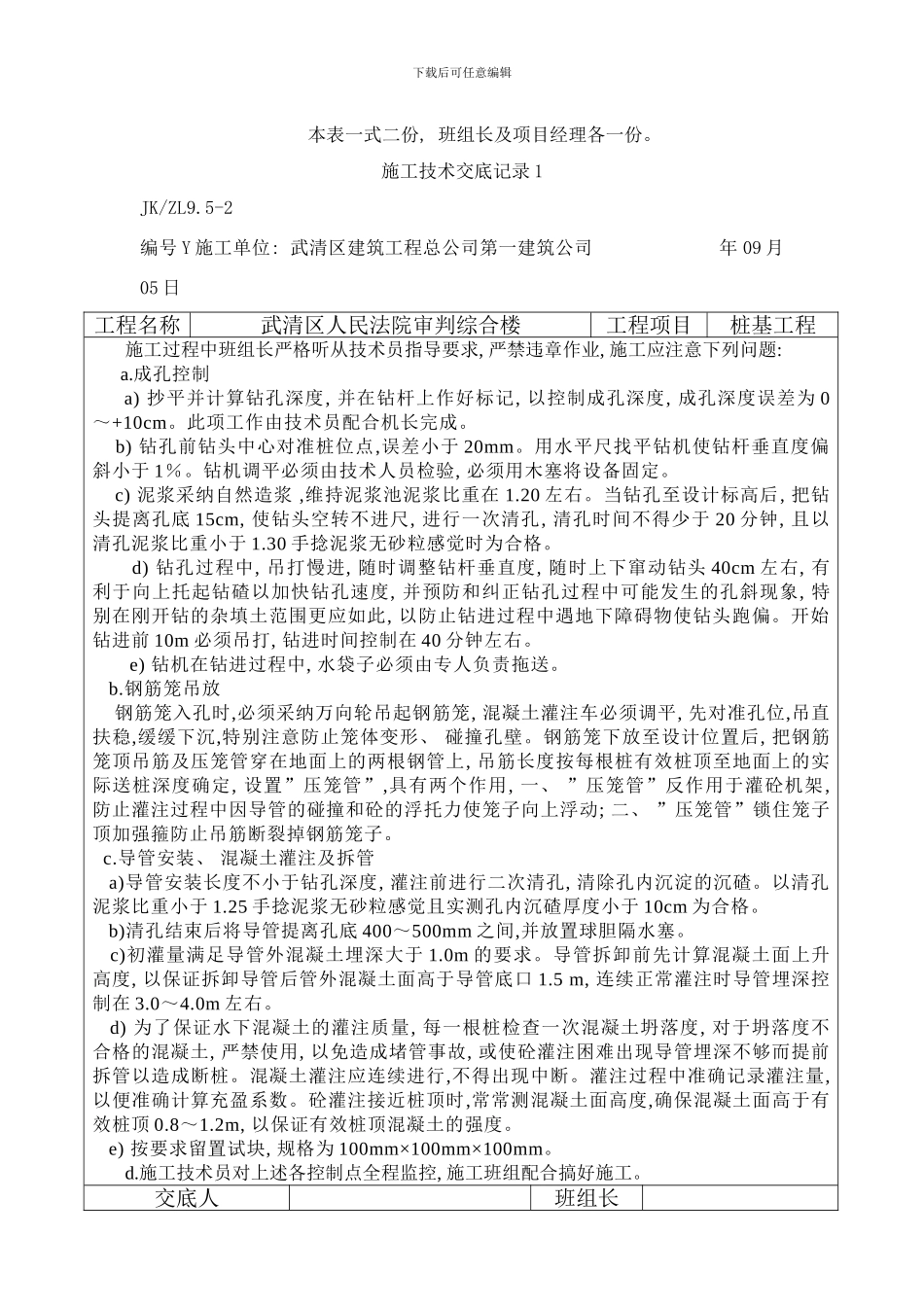

下载后可任意编辑施工技术交底记录 1JK/ZL9.5-2 编号 Y 施工单位: 武清区建筑工程总公司第一建筑公司 年 09 月05 日工程名称武清区人民法院审判综合楼工程项目桩基工程施工过程中班组长严格听从技术员指导要求, 严禁违章作业, 施工应注意下列问题: a.成孔控制 a) 抄平并计算钻孔深度, 并在钻杆上作好标记, 以控制成孔深度, 成孔深度误差为 0~+10cm。此项工作由技术员配合机长完成。 b) 钻孔前钻头中心对准桩位点,误差小于 20mm。用水平尺找平钻机使钻杆垂直度偏斜小于 1%。钻机调平必须由技术人员检验, 必须用木塞将设备固定。 c) 泥浆采纳自然造浆 ,维持泥浆池泥浆比重在 1.20 左右。当钻孔至设计标高后, 把钻头提离孔底 15cm, 使钻头空转不进尺, 进行一次清孔, 清孔时间不得少于 20 分钟, 且以清孔泥浆比重小于 1.30 手捻泥浆无砂粒感觉时为合格。 d) 钻孔过程中, 吊打慢进, 随时调整钻杆垂直度, 随时上下窜动钻头 40cm 左右, 有利于向上托起钻碴以加快钻孔速度, 并预防和纠正钻孔过程中可能发生的孔斜现象, 特别在刚开钻的杂填土范围更应如此, 以防止钻进过程中遇地下障碍物使钻头跑偏。开始钻进前 10m 必须吊打, 钻进时间控制在 40 分钟左右。e) 钻机在钻进过程中, 水袋子必须由专人负责拖送。 b.钢筋笼吊放 钢筋笼入孔时,必须采纳万向轮吊起钢筋笼, 混凝土灌注车必须调平, 先对准孔位,吊直扶稳,缓缓下沉,特别注意防止笼体变形、 碰撞孔壁。钢筋笼下放至设计位置后, 把钢筋笼顶吊筋及压笼管穿在地面上的两根钢管上, 吊筋长度按每根桩有效桩顶至地面上的实际送桩深度确定, 设置”压笼管”,具有两个作用, 一、 ”压笼管”反作用于灌砼机架, 防止灌注过程中因导管的碰撞和砼的浮托力使笼子向上浮动; 二、 ”压笼管”锁住笼子顶加强箍防止吊筋断裂掉钢筋笼子。 c.导管安装、 混凝土灌注及拆管 a)导管安装长度不小于钻孔深度, 灌注前进行二次清孔, 清除孔内沉淀的沉碴。以清孔泥浆比重小于 1.25 手捻泥浆无砂粒感觉且实测孔内沉碴厚度小于 10cm 为合格。 b)清孔结束后将导管提离孔底 400~500mm 之间,并放置球胆隔水塞。 c)初灌量满足导管外混凝土埋深大于 1.0m 的要求。导管拆卸前先计算混凝土面上升高度, 以保证拆卸导管后管外混凝土面高于导管底口 1.5 m, 连续正常灌注时导管埋深控制在 3.0~4.0m 左右。 d) 为了保证水下混凝土的灌注质量, 每...
