电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

楼负一层高架支模专项交底样本

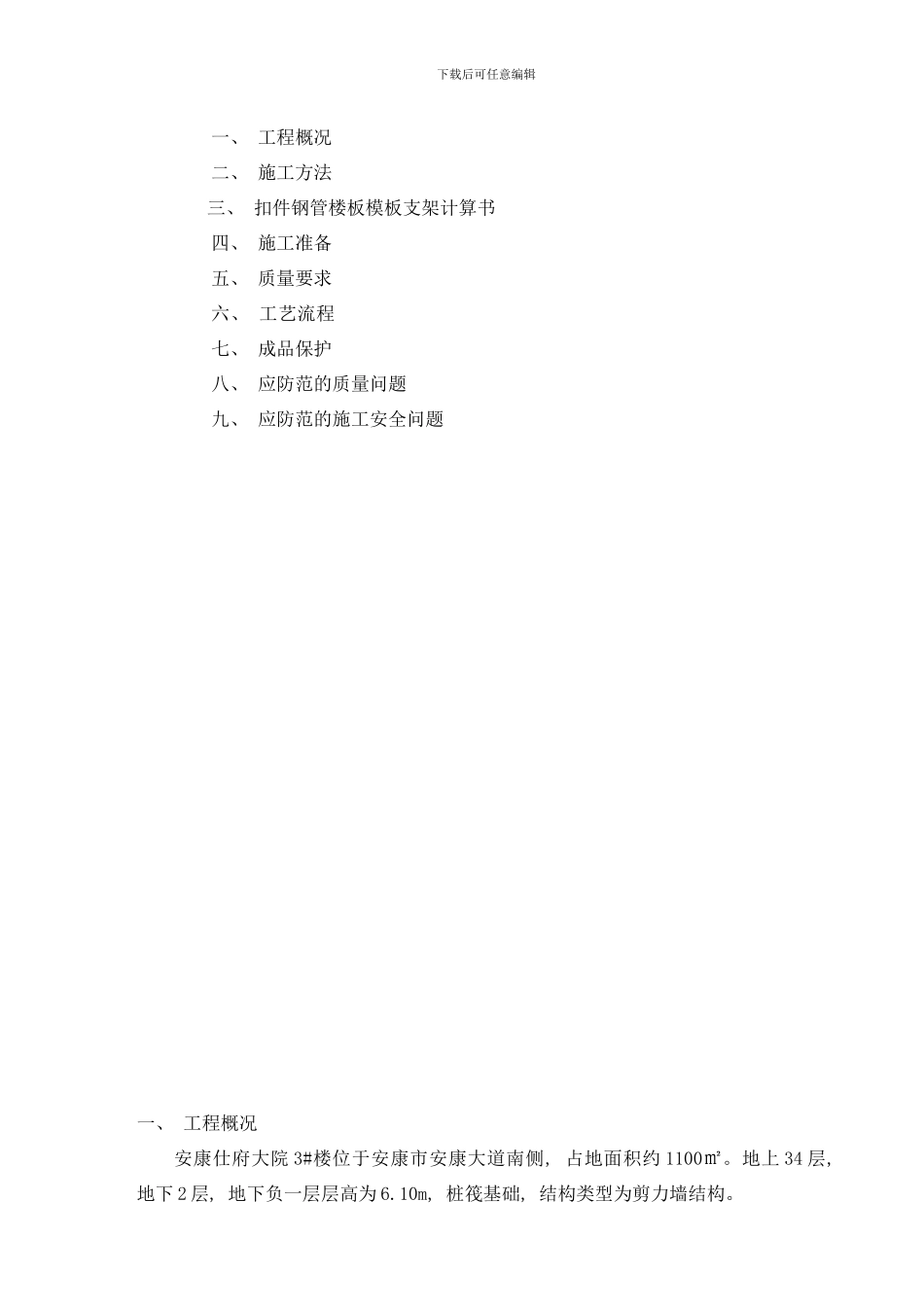

楼负一层高架支模专项交底样本_第1页
1/16
楼负一层高架支模专项交底样本_第2页
2/16
楼负一层高架支模专项交底样本_第3页
3/16

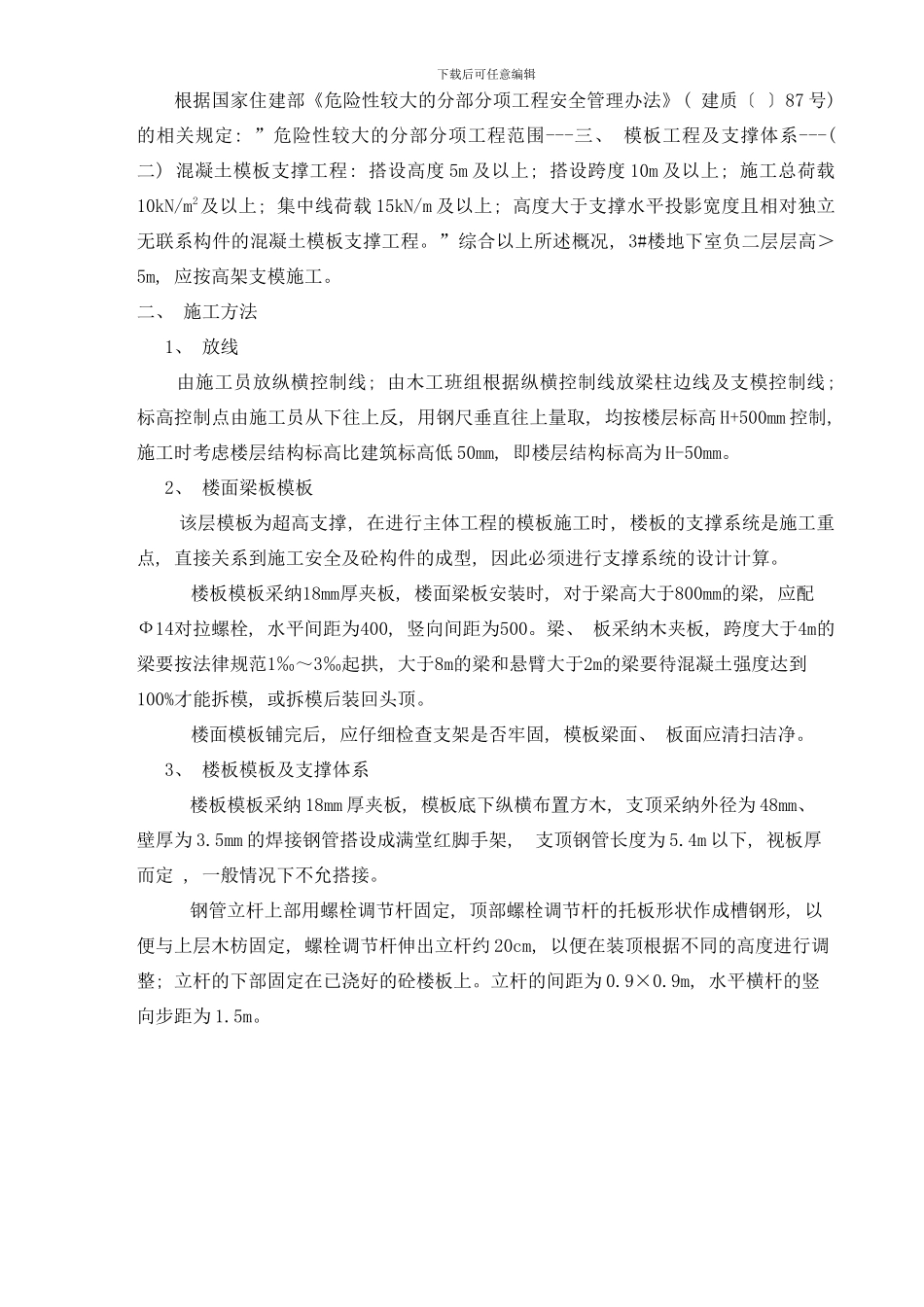

下载后可任意编辑一、 工程概况二、 施工方法 三、 扣件钢管楼板模板支架计算书四、 施工准备五、 质量要求六、 工艺流程七、 成品保护八、 应防范的质量问题九、 应防范的施工安全问题一、 工程概况安康仕府大院 3#楼位于安康市安康大道南侧, 占地面积约 1100㎡。地上 34 层, 地下 2 层, 地下负一层层高为 6.10m, 桩筏基础, 结构类型为剪力墙结构。下载后可任意编辑根据国家住建部《危险性较大的分部分项工程安全管理办法》( 建质〔 〕87 号) 的相关规定: ”危险性较大的分部分项工程范围---三、 模板工程及支撑体系---( 二) 混凝土模板支撑工程: 搭设高度 5m 及以上; 搭设跨度 10m 及以上; 施工总荷载10kN/m2及以上; 集中线荷载 15kN/m 及以上; 高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。”综合以上所述概况, 3#楼地下室负二层层高>5m, 应按高架支模施工。二、 施工方法1、 放线 由施工员放纵横控制线; 由木工班组根据纵横控制线放梁柱边线及支模控制线; 标高控制点由施工员从下往上反, 用钢尺垂直往上量取, 均按楼层标高 H+500mm 控制, 施工时考虑楼层结构标高比建筑标高低 50mm, 即楼层结构标高为 H-50mm。2、 楼面梁板模板 该层模板为超高支撑, 在进行主体工程的模板施工时, 楼板的支撑系统是施工重点, 直接关系到施工安全及砼构件的成型, 因此必须进行支撑系统的设计计算。楼板模板采纳18mm厚夹板, 楼面梁板安装时, 对于梁高大于800mm的梁, 应配Ф14对拉螺栓, 水平间距为400, 竖向间距为500。梁、 板采纳木夹板, 跨度大于4m的梁要按法律规范1‰~3‰起拱, 大于8m的梁和悬臂大于2m的梁要待混凝土强度达到100%才能拆模, 或拆模后装回头顶。楼面模板铺完后, 应仔细检查支架是否牢固, 模板梁面、 板面应清扫洁净。3、 楼板模板及支撑体系 楼板模板采纳 18mm 厚夹板, 模板底下纵横布置方木, 支顶采纳外径为 48mm、 壁厚为 3.5mm 的焊接钢管搭设成满堂红脚手架, 支顶钢管长度为 5.4m 以下, 视板厚而定 , 一般情况下不允搭接。 钢管立杆上部用螺栓调节杆固定, 顶部螺栓调节杆的托板形状作成槽钢形, 以便与上层木枋固定, 螺栓调节杆伸出立杆约 20cm, 以便在装顶根据不同的高度进行调整; 立杆的下部固定在已浇好的砼楼板上。立杆的间距为 0.9×0.9m, 水平横杆的竖向步距为 1.5m。 下载后可任意编辑四角设置抱角斜...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼负一层高架支模专项交底样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
