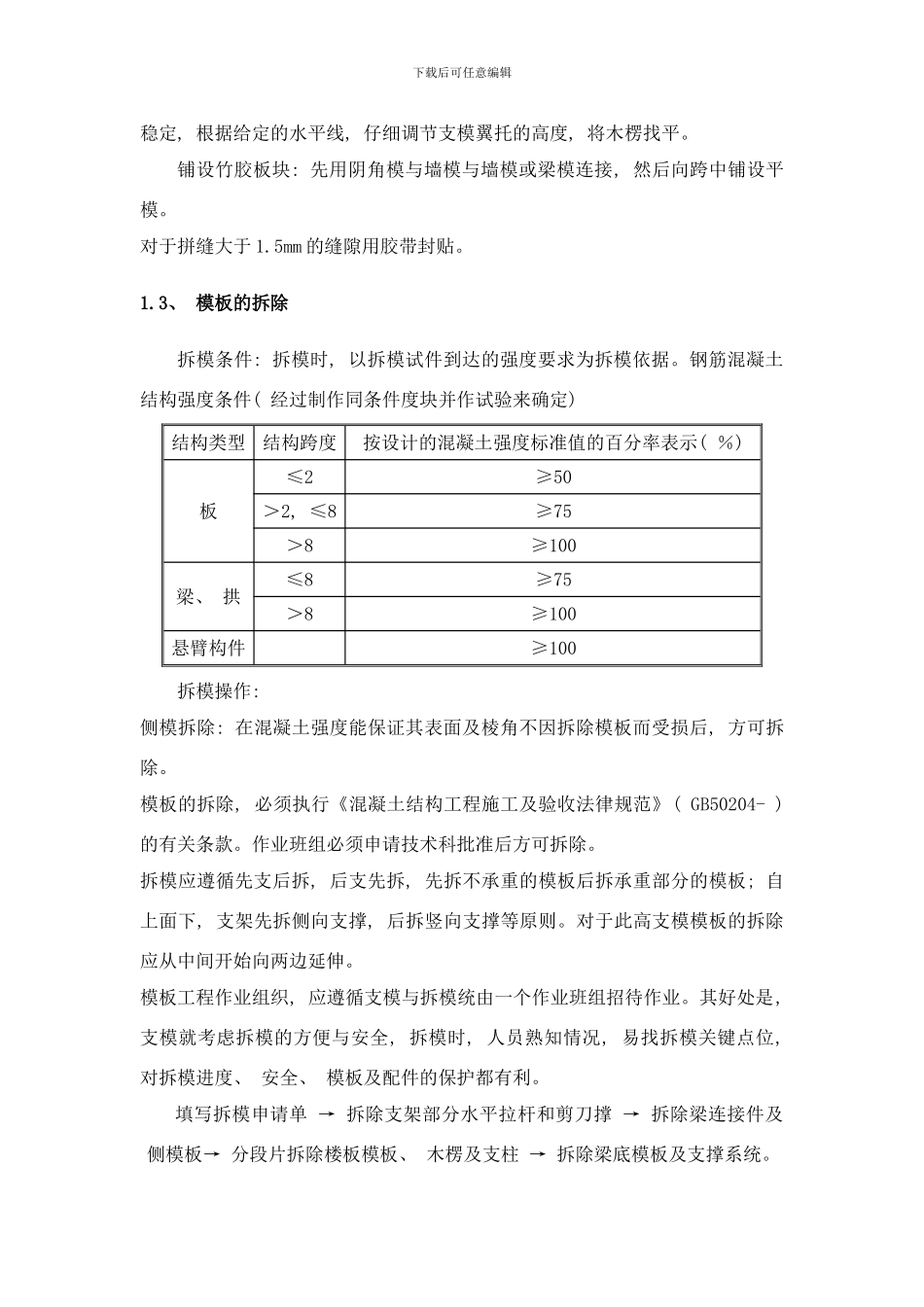

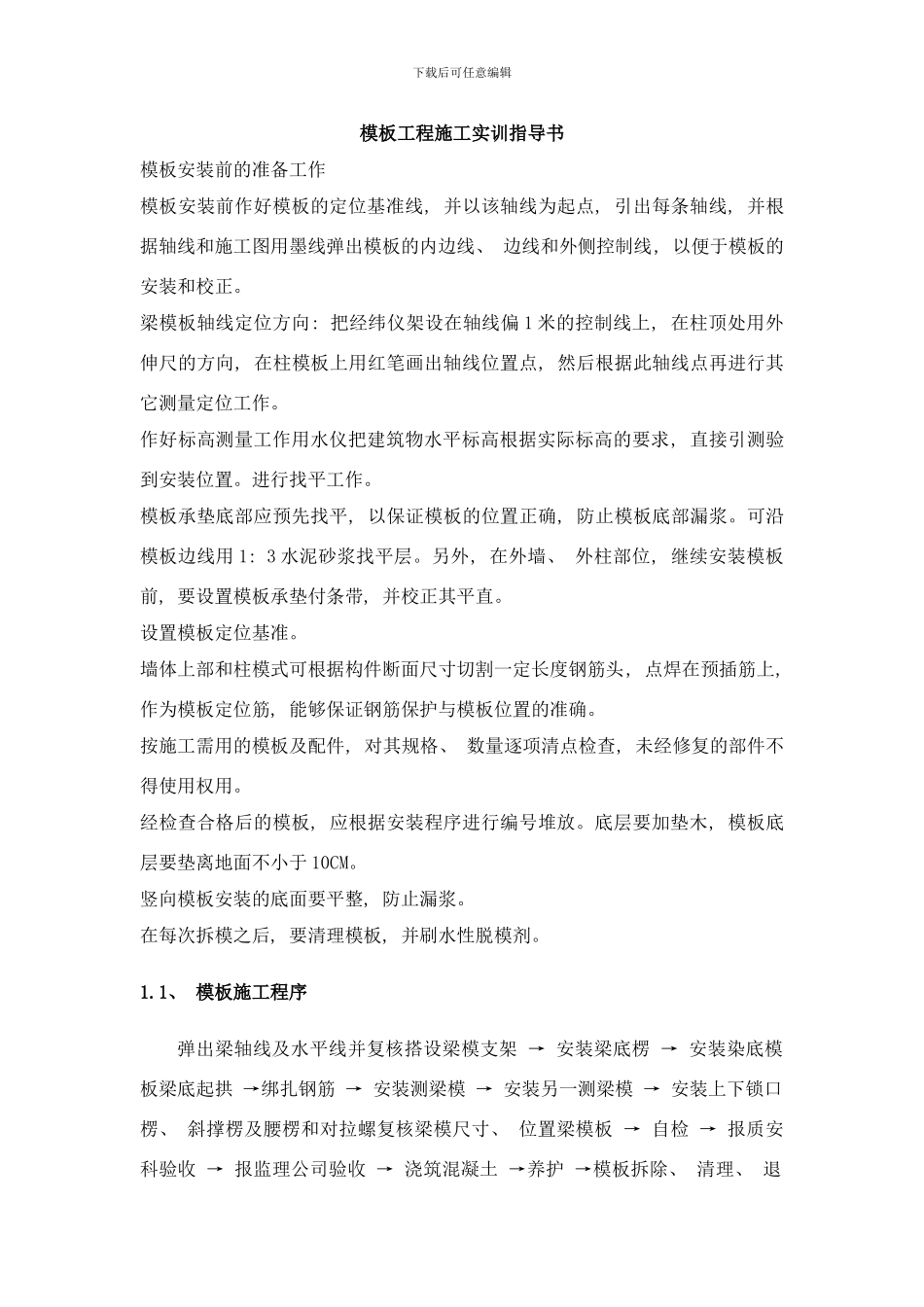

下载后可任意编辑模板工程施工实训指导书模板安装前的准备工作模板安装前作好模板的定位基准线, 并以该轴线为起点, 引出每条轴线, 并根据轴线和施工图用墨线弹出模板的内边线、 边线和外侧控制线, 以便于模板的安装和校正
梁模板轴线定位方向: 把经纬仪架设在轴线偏 1 米的控制线上, 在柱顶处用外伸尺的方向, 在柱模板上用红笔画出轴线位置点, 然后根据此轴线点再进行其它测量定位工作
作好标高测量工作用水仪把建筑物水平标高根据实际标高的要求, 直接引测验到安装位置
进行找平工作
模板承垫底部应预先找平, 以保证模板的位置正确, 防止模板底部漏浆
可沿模板边线用 1: 3 水泥砂浆找平层
另外, 在外墙、 外柱部位, 继续安装模板前, 要设置模板承垫付条带, 并校正其平直
设置模板定位基准
墙体上部和柱模式可根据构件断面尺寸切割一定长度钢筋头, 点焊在预插筋上, 作为模板定位筋, 能够保证钢筋保护与模板位置的准确
按施工需用的模板及配件, 对其规格、 数量逐项清点检查, 未经修复的部件不得使用权用
经检查合格后的模板, 应根据安装程序进行编号堆放
底层要加垫木, 模板底层要垫离地面不小于 10CM
竖向模板安装的底面要平整, 防止漏浆
在每次拆模之后, 要清理模板, 并刷水性脱模剂
1、 模板施工程序弹出梁轴线及水平线并复核搭设梁模支架 → 安装梁底楞 → 安装染底模板梁底起拱 →绑扎钢筋 → 安装测梁模 → 安装另一测梁模 → 安装上下锁口楞、 斜撑楞及腰楞和对拉螺复核梁模尺寸、 位置梁模板 → 自检 → 报质安科验收 → 报监理公司验收 → 浇筑混凝土 →养护 →模板拆除、 清理、 退下载后可任意编辑场堆放1
2、 模板支设梁、 板部分安装梁模支架之前, 在专用支柱下脚铺设 15cm*15cm, 而且楼层间的上下支座应在一条直线上
支柱采纳钢管, 间距 75cm, 支柱上连固
