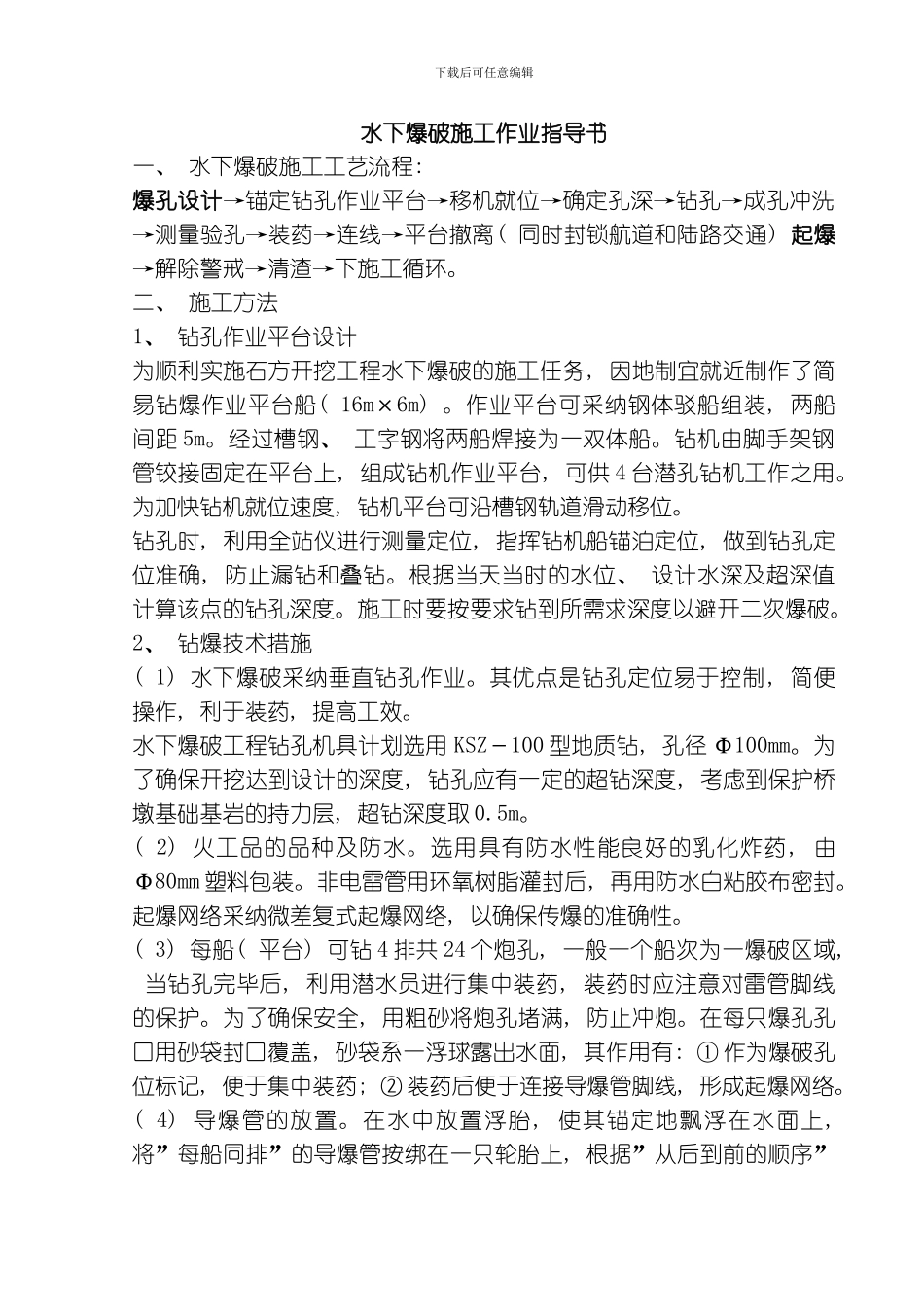

下载后可任意编辑水下爆破施工作业指导书一、 水下爆破施工工艺流程: 爆孔设计→锚定钻孔作业平台→移机就位→确定孔深→钻孔→成孔冲洗→测量验孔→装药→连线→平台撤离( 同时封锁航道和陆路交通) 起爆→解除警戒→清渣→下施工循环
二、 施工方法1、 钻孔作业平台设计为顺利实施石方开挖工程水下爆破的施工任务, 因地制宜就近制作了简易钻爆作业平台船( 16m×6m)
作业平台可采纳钢体驳船组装, 两船间距 5m
经过槽钢、 工字钢将两船焊接为一双体船
钻机由脚手架钢管铰接固定在平台上, 组成钻机作业平台, 可供 4 台潜孔钻机工作之用
为加快钻机就位速度, 钻机平台可沿槽钢轨道滑动移位
钻孔时, 利用全站仪进行测量定位, 指挥钻机船锚泊定位, 做到钻孔定位准确, 防止漏钻和叠钻
根据当天当时的水位、 设计水深及超深值计算该点的钻孔深度

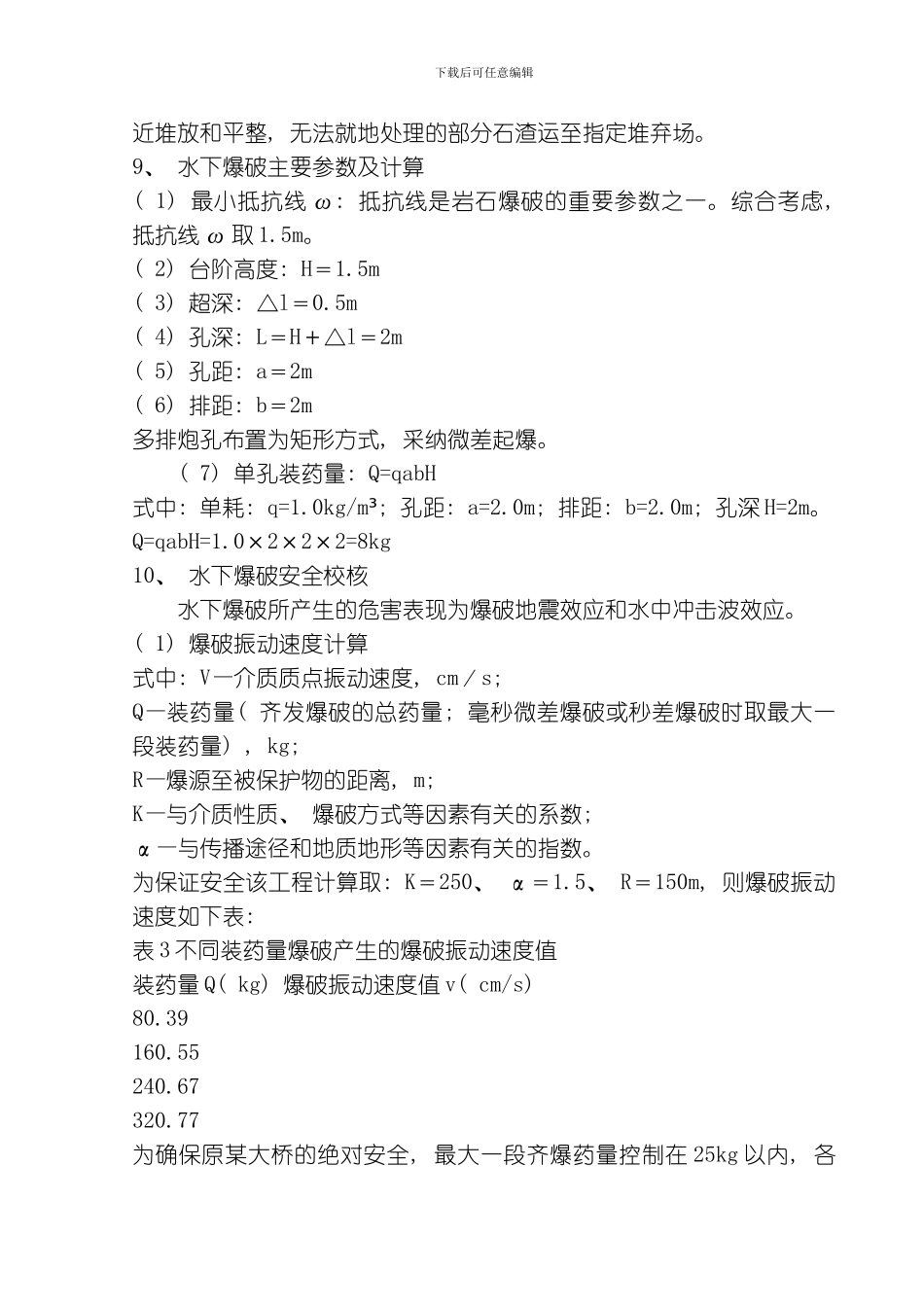

施工时要按要求钻到所需求深度以避开二次爆破
2、 钻爆技术措施( 1) 水下爆破采纳垂直钻孔作业
其优点是钻孔定位易于控制, 简便操作, 利于装药, 提高工效
水下爆破工程钻孔机具计划选用 KSZ-100 型地质钻, 孔径 Φ100mm
为了确保开挖达到设计的深度, 钻孔应有一定的超钻深度, 考虑到保护桥墩基础基岩的持力层, 超钻深度取 0

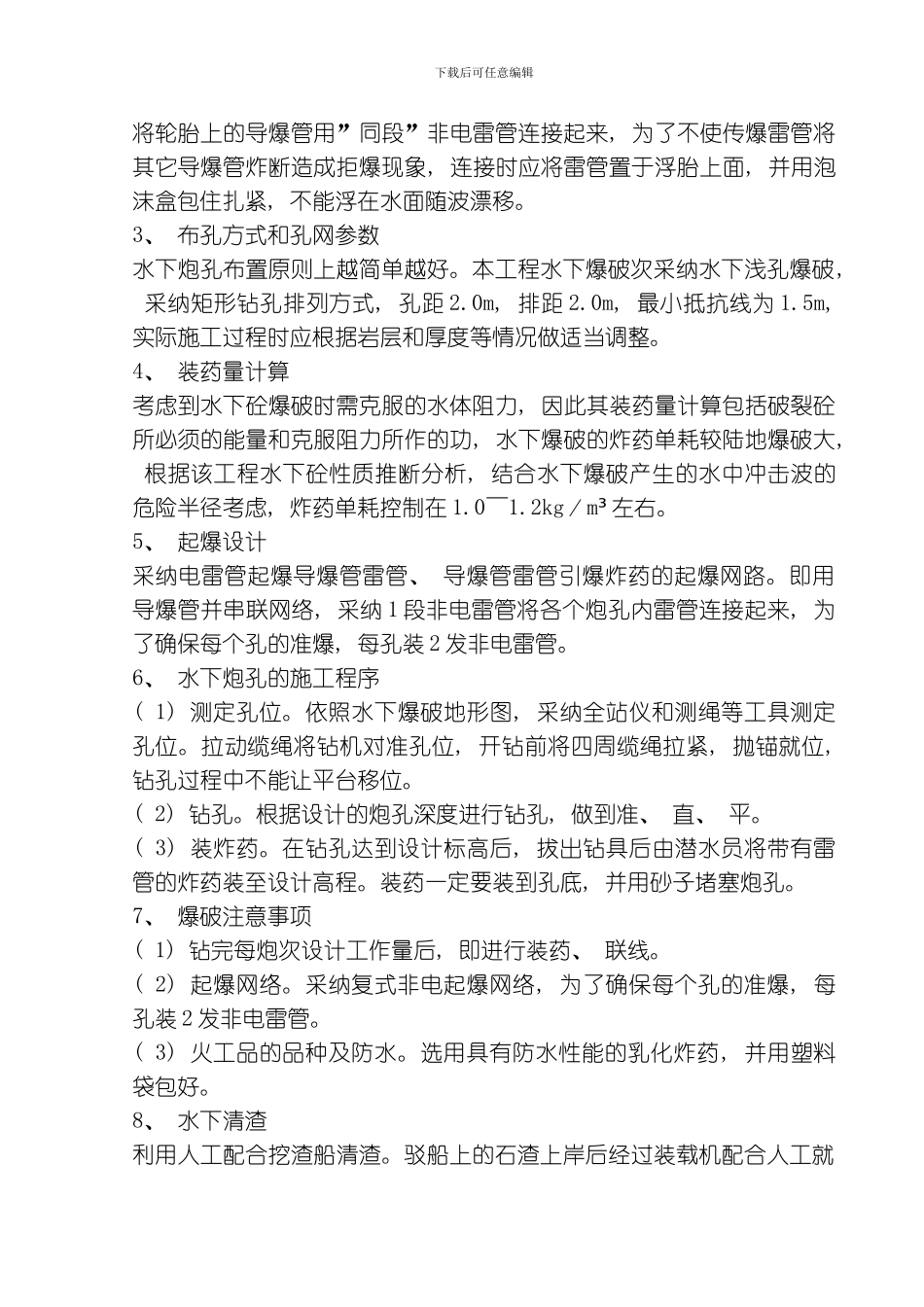

( 2) 火工品的品种及防水
选用具有防水性能良好的乳化炸药, 由Φ80mm 塑料包装
非电雷管用环氧树脂灌封后, 再用防水白粘胶布密封
起爆网络采纳微差复式起爆网络, 以确保传爆的准确性
( 3) 每船( 平台) 可钻 4 排共 24 个炮孔, 一般一个船次为一爆破区域, 当钻孔完毕后, 利用潜水员进行集中装药, 装药时应注意对雷管脚线的保护
为了确保安全, 用粗砂将炮孔堵满, 防止冲炮
在每只爆孔孔口用砂袋封口覆盖, 砂袋系一浮球露出水面, 其作用有: ① 作为爆破孔位标记, 便于集中装药; ② 装药
