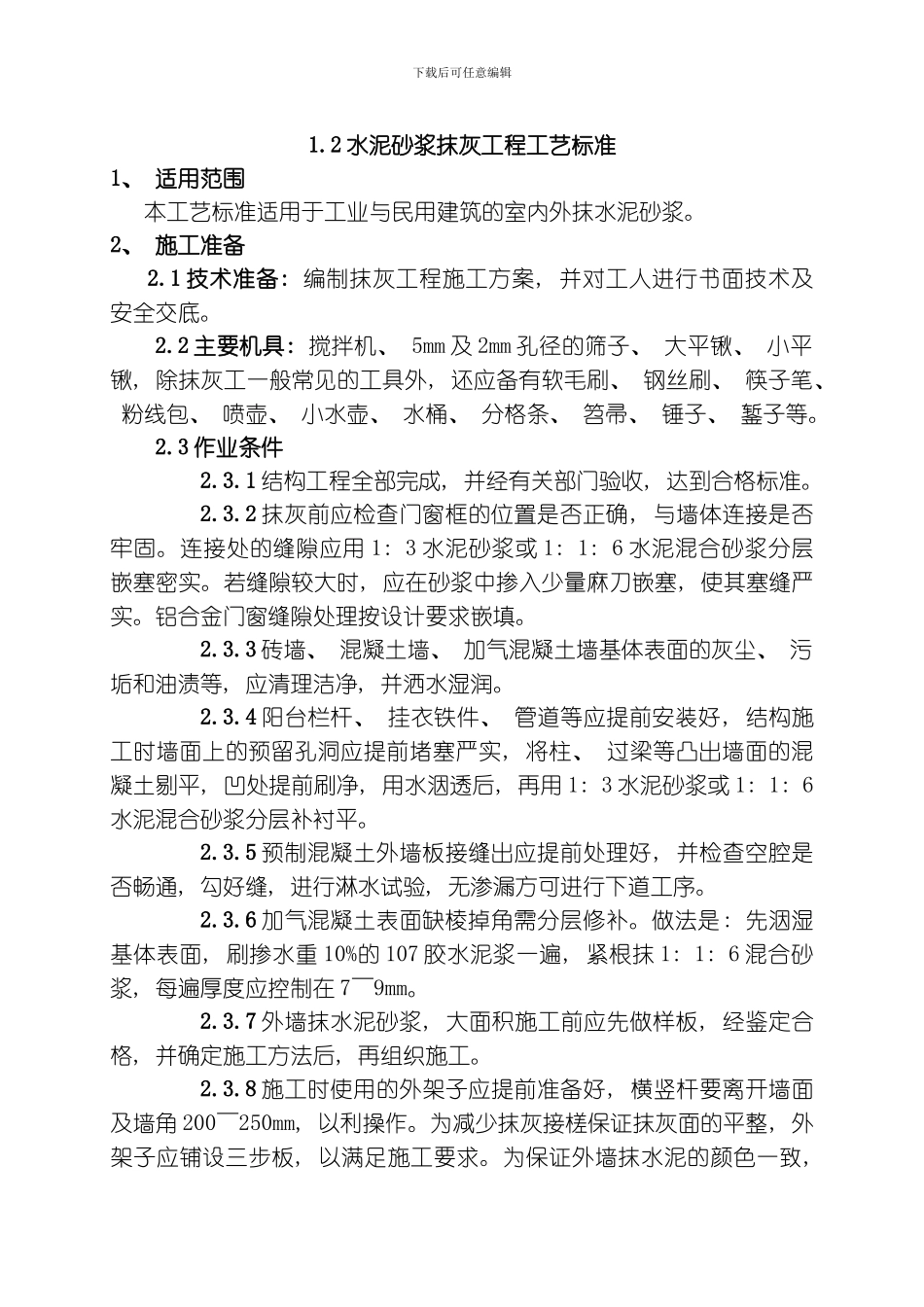

2 水泥砂浆抹灰工程工艺标准1、 适用范围本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆
2、 施工准备2
1 技术准备: 编制抹灰工程施工方案, 并对工人进行书面技术及安全交底
2 主要机具: 搅拌机、 5mm 及 2mm 孔径的筛子、 大平锹、 小平锹, 除抹灰工一般常见的工具外, 还应备有软毛刷、 钢丝刷、 筷子笔、 粉线包、 喷壶、 小水壶、 水桶、 分格条、 笤帚、 锤子、 錾子等
3 作业条件2
1 结构工程全部完成, 并经有关部门验收, 达到合格标准
2 抹灰前应检查门窗框的位置是否正确, 与墙体连接是否牢固
连接处的缝隙应用 1: 3 水泥砂浆或 1: 1: 6 水泥混合砂浆分层嵌塞密实
若缝隙较大时, 应在砂浆中掺入少量麻刀嵌塞, 使其塞缝严实
铝合金门窗缝隙处理按设计要求嵌填
3 砖墙、 混凝土墙、 加气混凝土墙基体表面的灰尘、 污垢和油渍等, 应清理洁净, 并洒水湿润
4 阳台栏杆、 挂衣铁件、 管道等应提前安装好, 结构施工时墙面上的预留孔洞应提前堵塞严实, 将柱、 过梁等凸出墙面的混凝土剔平, 凹处提前刷净, 用水洇透后, 再用 1: 3 水泥砂浆或 1: 1: 6水泥混合砂浆分层补衬平
5 预制混凝土外墙板接缝出应提前处理好, 并检查空腔是否畅通, 勾好缝, 进行淋水试验, 无渗漏方可进行下道工序
6 加气混凝土表面缺棱掉角需分层修补
做法是: 先洇湿基体表面, 刷掺水重 10%的 107 胶水泥浆一遍, 紧根抹 1: 1: 6 混合砂浆, 每遍厚度应控制在 7~9mm
7 外墙抹水泥砂浆, 大面积施工前应先做样板, 经鉴定合格, 并确定施工方法后, 再组织施工
8 施工时使用的外架子应提前准备好, 横竖杆要离开墙面及墙角 200~250mm, 以利操作
