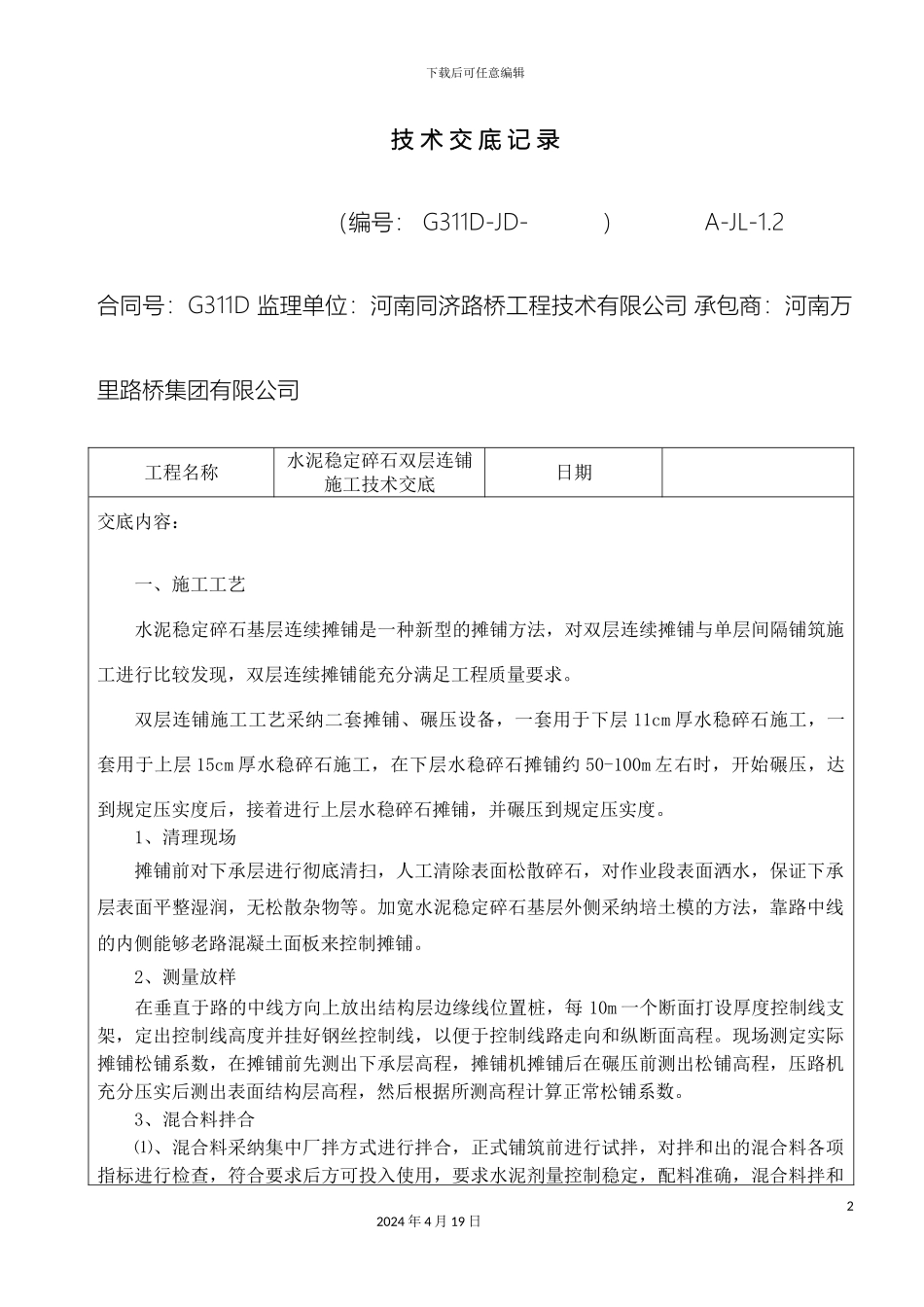

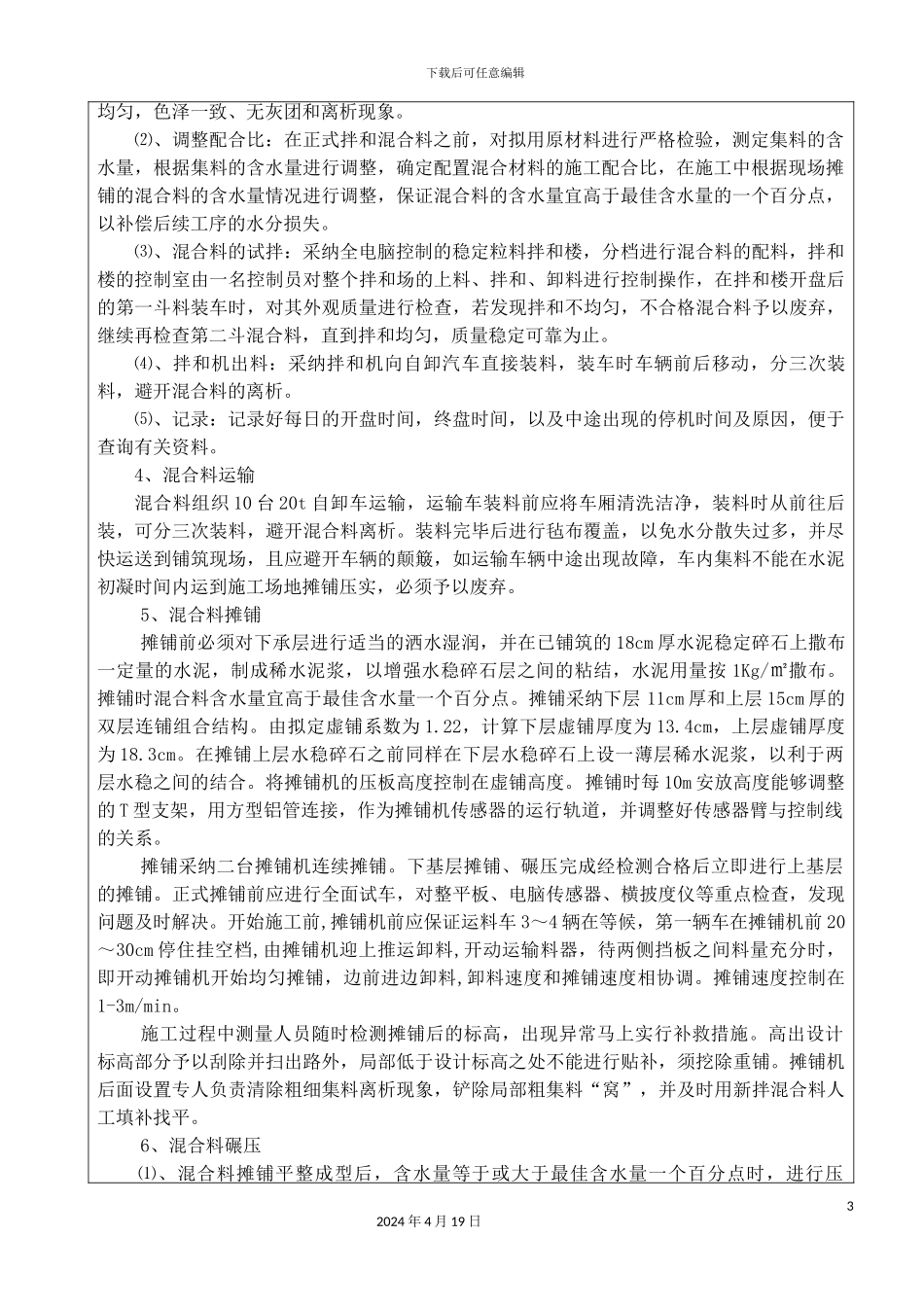

下载后可任意编辑水稳双层连铺施工技术交底记录12024 年 4 月 19 日下载后可任意编辑技 术 交 底 记 录 (编号: G311D-JD- ) A-JL-1.2合同号:G311D 监理单位:河南同济路桥工程技术有限公司 承包商:河南万里路桥集团有限公司 工程名称水泥稳定碎石双层连铺 施工技术交底日期交底内容: 一、施工工艺 水泥稳定碎石基层连续摊铺是一种新型的摊铺方法,对双层连续摊铺与单层间隔铺筑施工进行比较发现,双层连续摊铺能充分满足工程质量要求。双层连铺施工工艺采纳二套摊铺、碾压设备,一套用于下层 11cm 厚水稳碎石施工,一套用于上层 15cm 厚水稳碎石施工,在下层水稳碎石摊铺约 50-100m 左右时,开始碾压,达到规定压实度后,接着进行上层水稳碎石摊铺,并碾压到规定压实度。1、清理现场摊铺前对下承层进行彻底清扫,人工清除表面松散碎石,对作业段表面洒水,保证下承层表面平整湿润,无松散杂物等。加宽水泥稳定碎石基层外侧采纳培土模的方法,靠路中线的内侧能够老路混凝土面板来控制摊铺。2、测量放样 在垂直于路的中线方向上放出结构层边缘线位置桩,每 10m 一个断面打设厚度控制线支架,定出控制线高度并挂好钢丝控制线,以便于控制线路走向和纵断面高程。现场测定实际摊铺松铺系数,在摊铺前先测出下承层高程,摊铺机摊铺后在碾压前测出松铺高程,压路机充分压实后测出表面结构层高程,然后根据所测高程计算正常松铺系数。3、混合料拌合⑴、混合料采纳集中厂拌方式进行拌合,正式铺筑前进行试拌,对拌和出的混合料各项指标进行检查,符合要求后方可投入使用,要求水泥剂量控制稳定,配料准确,混合料拌和22024 年 4 月 19 日下载后可任意编辑均匀,色泽一致、无灰团和离析现象。⑵、调整配合比:在正式拌和混合料之前,对拟用原材料进行严格检验,测定集料的含水量,根据集料的含水量进行调整,确定配置混合材料的施工配合比,在施工中根据现场摊铺的混合料的含水量情况进行调整,保证混合料的含水量宜高于最佳含水量的一个百分点,以补偿后续工序的水分损失。⑶、混合料的试拌:采纳全电脑控制的稳定粒料拌和楼,分档进行混合料的配料,拌和楼的控制室由一名控制员对整个拌和场的上料、拌和、卸料进行控制操作,在拌和楼开盘后的第一斗料装车时,对其外观质量进行检查,若发现拌和不均匀,不合格混合料予以废弃,继续再检查第二斗混合料,直到拌和均匀,质量稳定可靠为止。⑷、拌和机出料:采纳拌和机...
