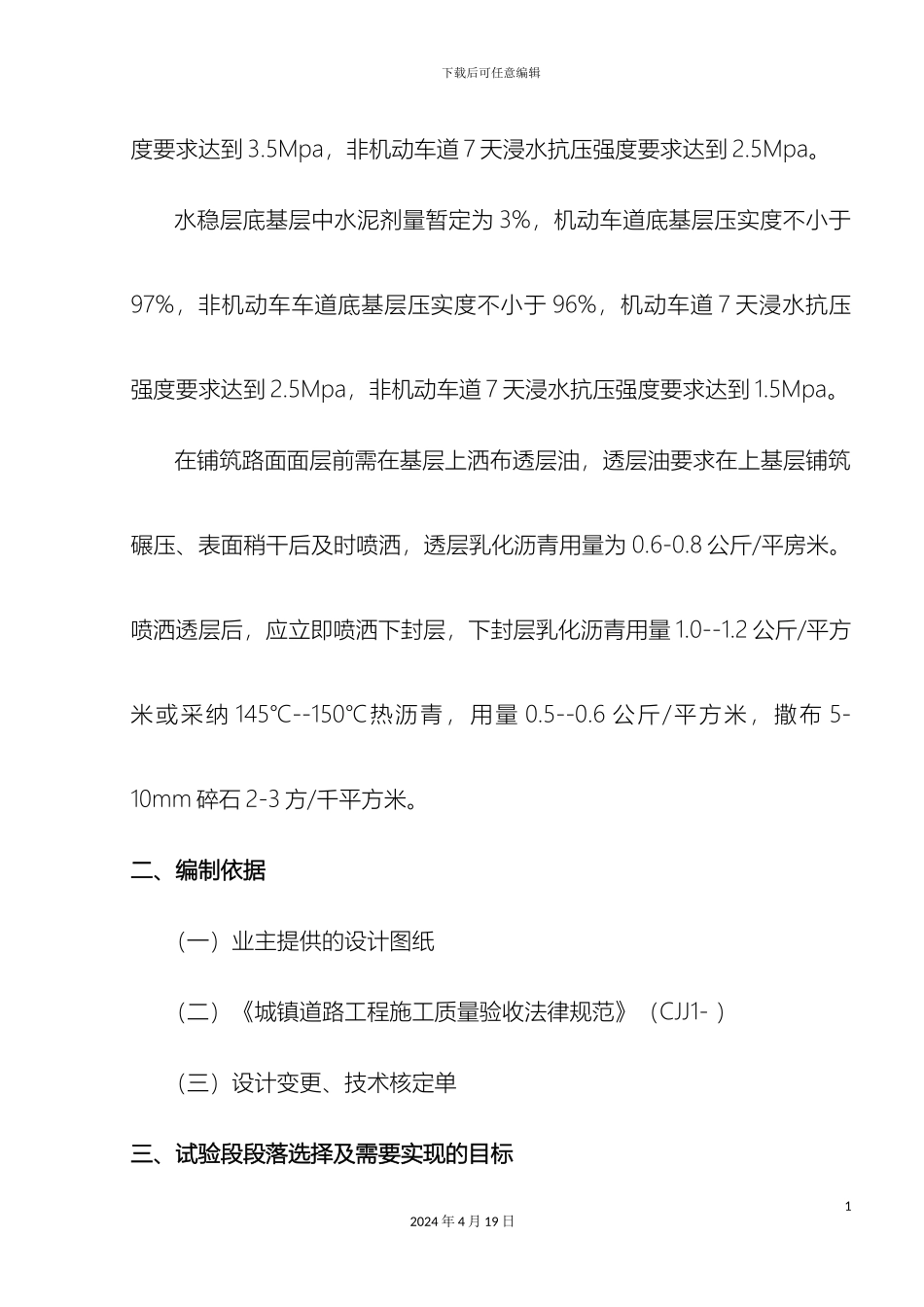

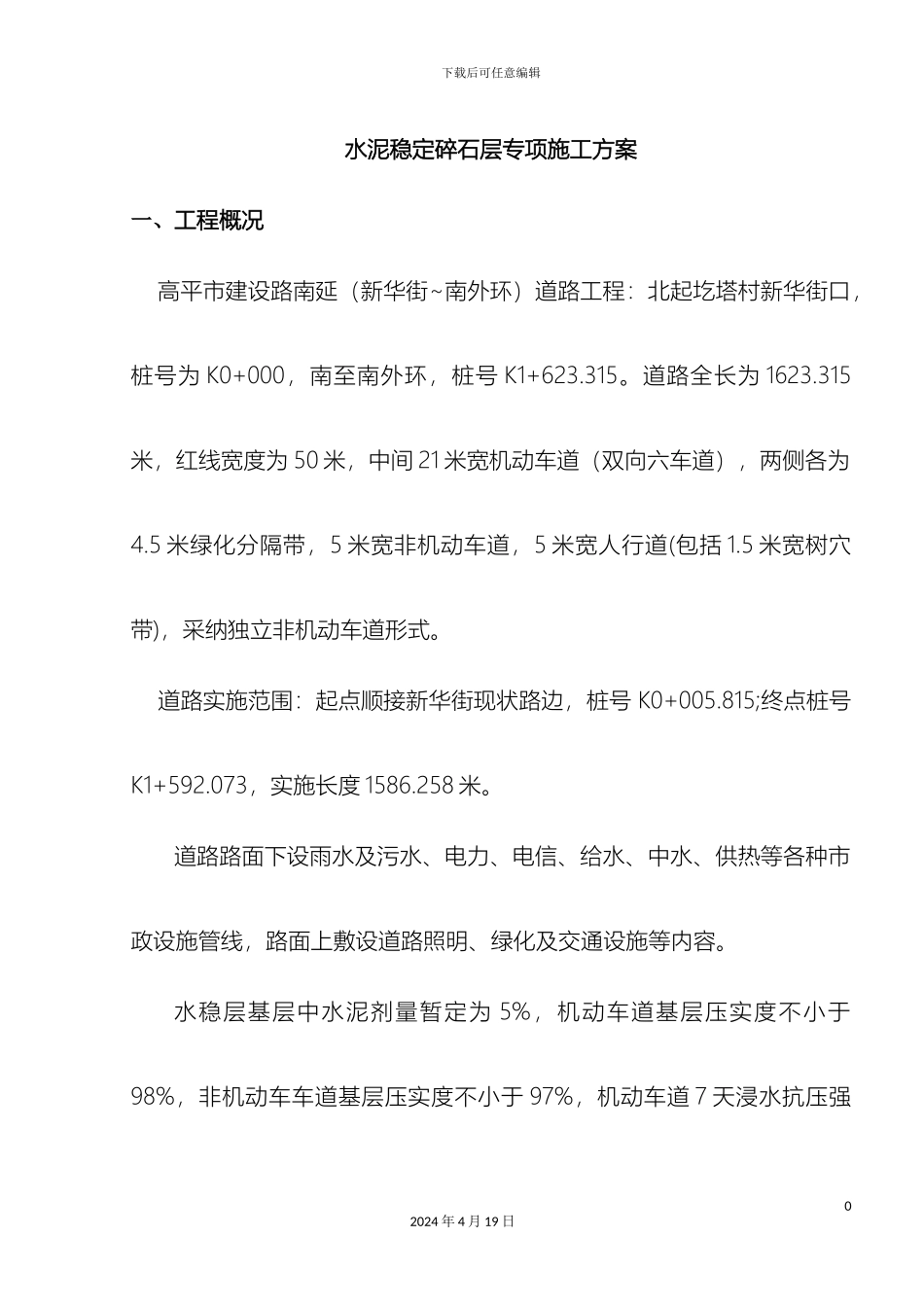

下载后可任意编辑水稳层专项施工方案12024 年 4 月 19 日下载后可任意编辑水泥稳定碎石层专项施工方案一、工程概况 高平市建设路南延(新华街~南外环)道路工程:北起圪塔村新华街口,桩号为 K0+000,南至南外环,桩号 K1+623.315。道路全长为 1623.315米,红线宽度为 50 米,中间 21 米宽机动车道(双向六车道),两侧各为4.5 米绿化分隔带,5 米宽非机动车道,5 米宽人行道(包括 1.5 米宽树穴带),采纳独立非机动车道形式。 道路实施范围:起点顺接新华街现状路边,桩号 K0+005.815;终点桩号K1+592.073,实施长度 1586.258 米。道路路面下设雨水及污水、电力、电信、给水、中水、供热等各种市政设施管线,路面上敷设道路照明、绿化及交通设施等内容。水稳层基层中水泥剂量暂定为 5%,机动车道基层压实度不小于98%,非机动车车道基层压实度不小于 97%,机动车道 7 天浸水抗压强02024 年 4 月 19 日下载后可任意编辑度要求达到 3.5Mpa,非机动车道 7 天浸水抗压强度要求达到 2.5Mpa。水稳层底基层中水泥剂量暂定为 3%,机动车道底基层压实度不小于97%,非机动车车道底基层压实度不小于 96%,机动车道 7 天浸水抗压强度要求达到 2.5Mpa,非机动车道 7 天浸水抗压强度要求达到 1.5Mpa。在铺筑路面面层前需在基层上洒布透层油,透层油要求在上基层铺筑碾压、表面稍干后及时喷洒,透层乳化沥青用量为 0.6-0.8 公斤/平房米。喷洒透层后,应立即喷洒下封层,下封层乳化沥青用量 1.0--1.2 公斤/平方米或采纳 145℃--150℃热沥青,用量 0.5--0.6 公斤/平方米,撒布 5-10mm 碎石 2-3 方/千平方米。二、编制依据(一)业主提供的设计图纸(二)《城镇道路工程施工质量验收法律规范》(CJJ1- )(三)设计变更、技术核定单三、试验段段落选择及需要实现的目标12024 年 4 月 19 日下载后可任意编辑(一)确定碾压机具设备的类型与最佳组合方式 (二)确定碾压遍数及碾压速度 (三)确定材料的松铺厚度 (四)确定材料碾压时最佳的含水量 试验时记录设备的类型、最佳组合方式、碾压遍数及碾压速度、顺序、每层材料的松铺厚度、材料的含水量等。并根据试验数据制定下一步的施工措施,将试验结果报告监理工程师,批准试验所确定的施工方法。从而指导路面基层大面积施工。四、施工方案(一)施工组织及部署1、人员组织机构(附后)2、机具设备 摊铺机 装载机 振动压路机 胶轮压路机 自卸汽车...
