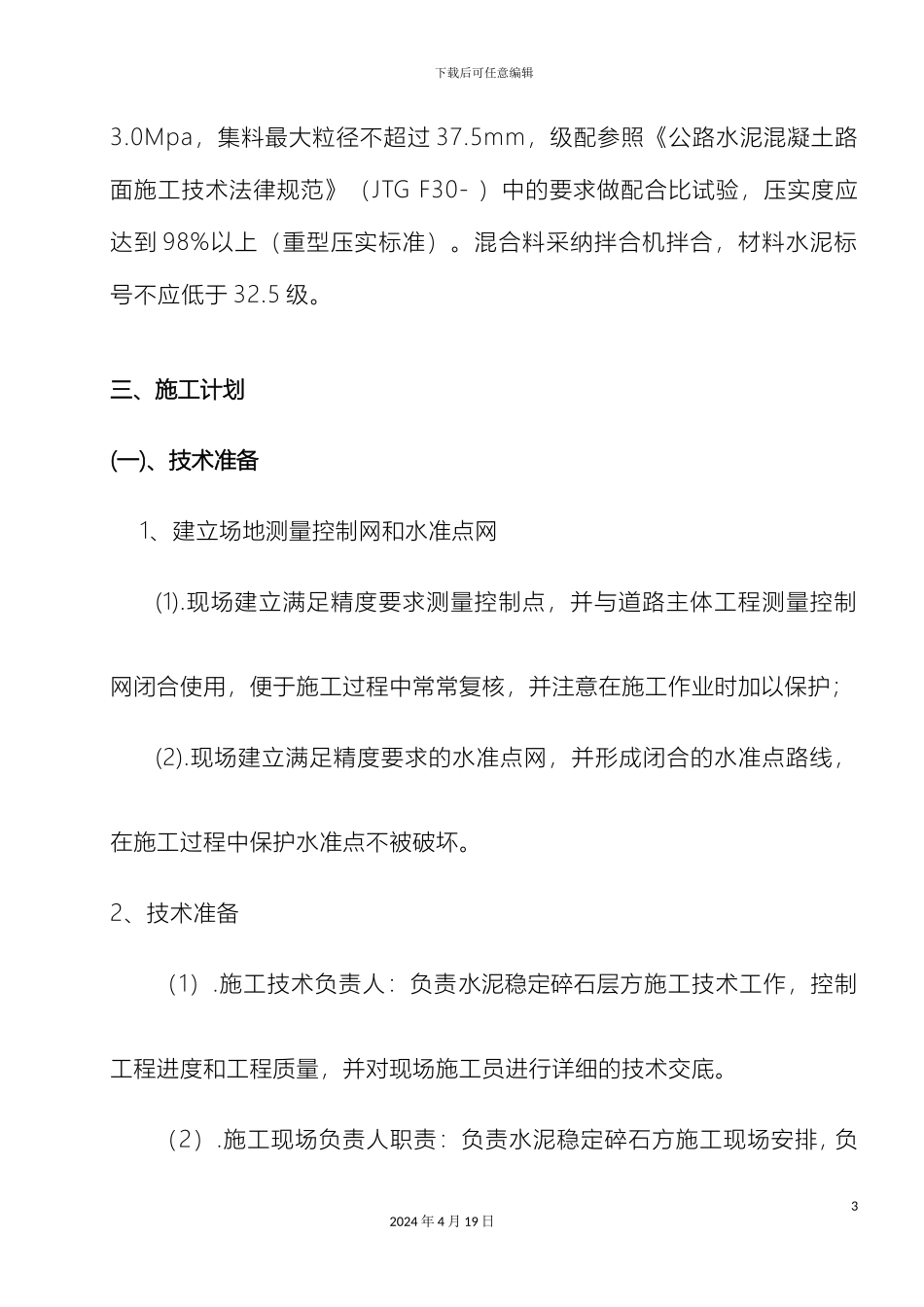

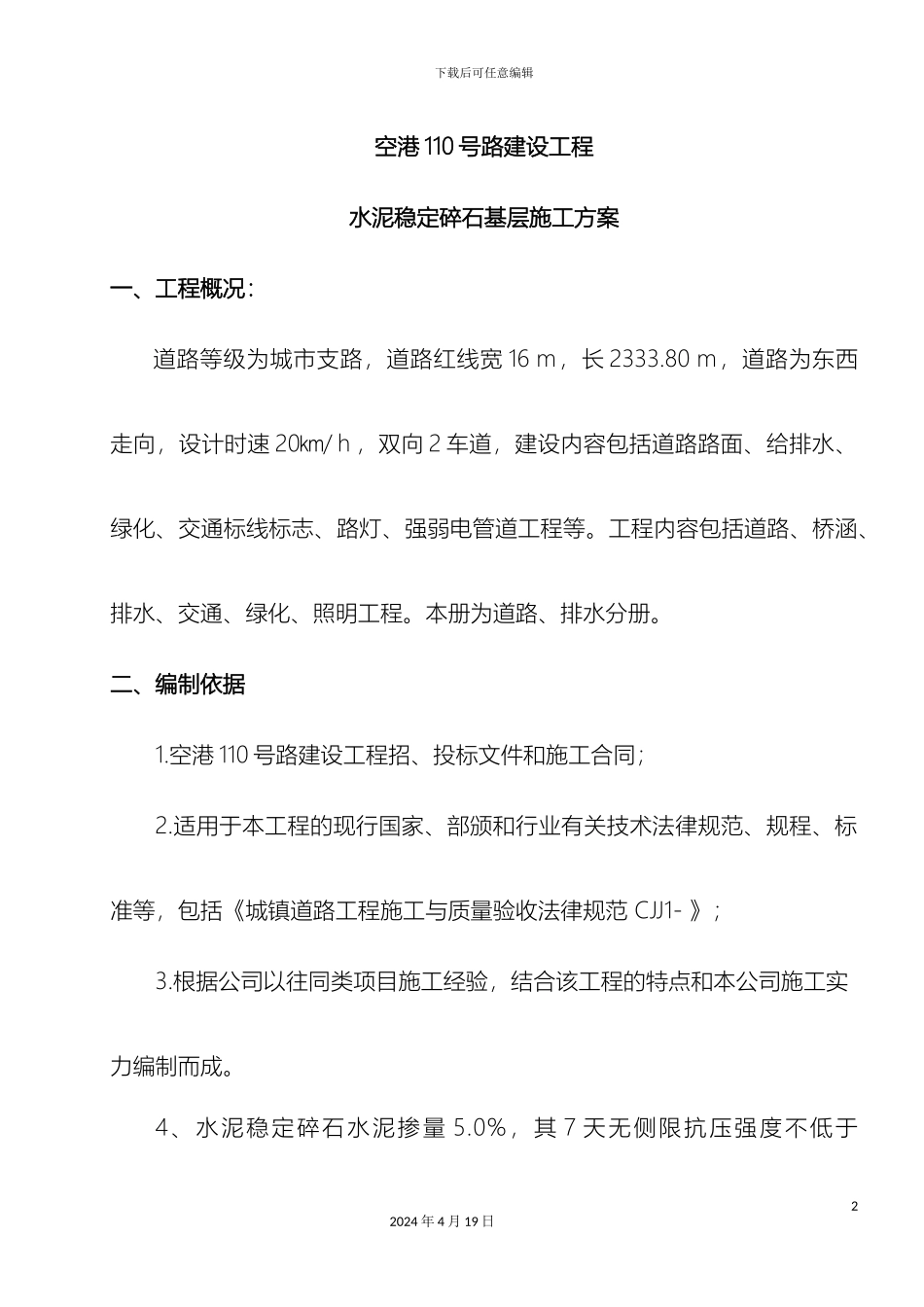

下载后可任意编辑水稳层施工方案12024 年 4 月 19 日下载后可任意编辑空港 110 号路建设工程水泥稳定碎石基层施工方案一、工程概况:道路等级为城市支路,道路红线宽 16 m,长 2333.80 m,道路为东西走向,设计时速 20㎞/h,双向 2 车道,建设内容包括道路路面、给排水、绿化、交通标线标志、路灯、强弱电管道工程等。工程内容包括道路、桥涵、排水、交通、绿化、照明工程。本册为道路、排水分册。二、编制依据1.空港 110 号路建设工程招、投标文件和施工合同;2.适用于本工程的现行国家、部颁和行业有关技术法律规范、规程、标准等,包括《城镇道路工程施工与质量验收法律规范 CJJ1- 》;3.根据公司以往同类项目施工经验,结合该工程的特点和本公司施工实力编制而成。4、水泥稳定碎石水泥掺量 5.0%,其 7 天无侧限抗压强度不低于22024 年 4 月 19 日下载后可任意编辑3.0Mpa,集料最大粒径不超过 37.5mm,级配参照《公路水泥混凝土路面施工技术法律规范》(JTG F30- )中的要求做配合比试验,压实度应达到 98%以上(重型压实标准)。混合料采纳拌合机拌合,材料水泥标号不应低于 32.5 级。三、施工计划(一)、技术准备 1、建立场地测量控制网和水准点网(1).现场建立满足精度要求测量控制点,并与道路主体工程测量控制网闭合使用,便于施工过程中常常复核,并注意在施工作业时加以保护;(2).现场建立满足精度要求的水准点网,并形成闭合的水准点路线,在施工过程中保护水准点不被破坏。2、技术准备(1).施工技术负责人:负责水泥稳定碎石层方施工技术工作,控制工程进度和工程质量,并对现场施工员进行详细的技术交底。(2).施工现场负责人职责:负责水泥稳定碎石方施工现场安排, 负32024 年 4 月 19 日下载后可任意编辑责与项目经理部各部门协调。(3).测量负责人职责:负责水泥稳定碎石方施工的平面及高程放样工作,配合监理做好测量验收工作,做好施工测量记录。(4).质检试验负责人职责:负责水泥稳定碎石方施工原材料检测、压实度检测工作,配合监理做好验收工作,监督水泥稳定碎石方施工质量进行质量自检工作,及时反馈施工质量情况。(5).机械负责人职责: 组织好施工机械设备进场到位,以确保工程现场需要,保证机械完好率,监督各机手按操作施工。(6).安全负责人职责:组织机械操作人员、施工员和作业普通工人进行安全生产法知识培训,督促施工场地所有机械统一定期进行安全检查发现问题及...
