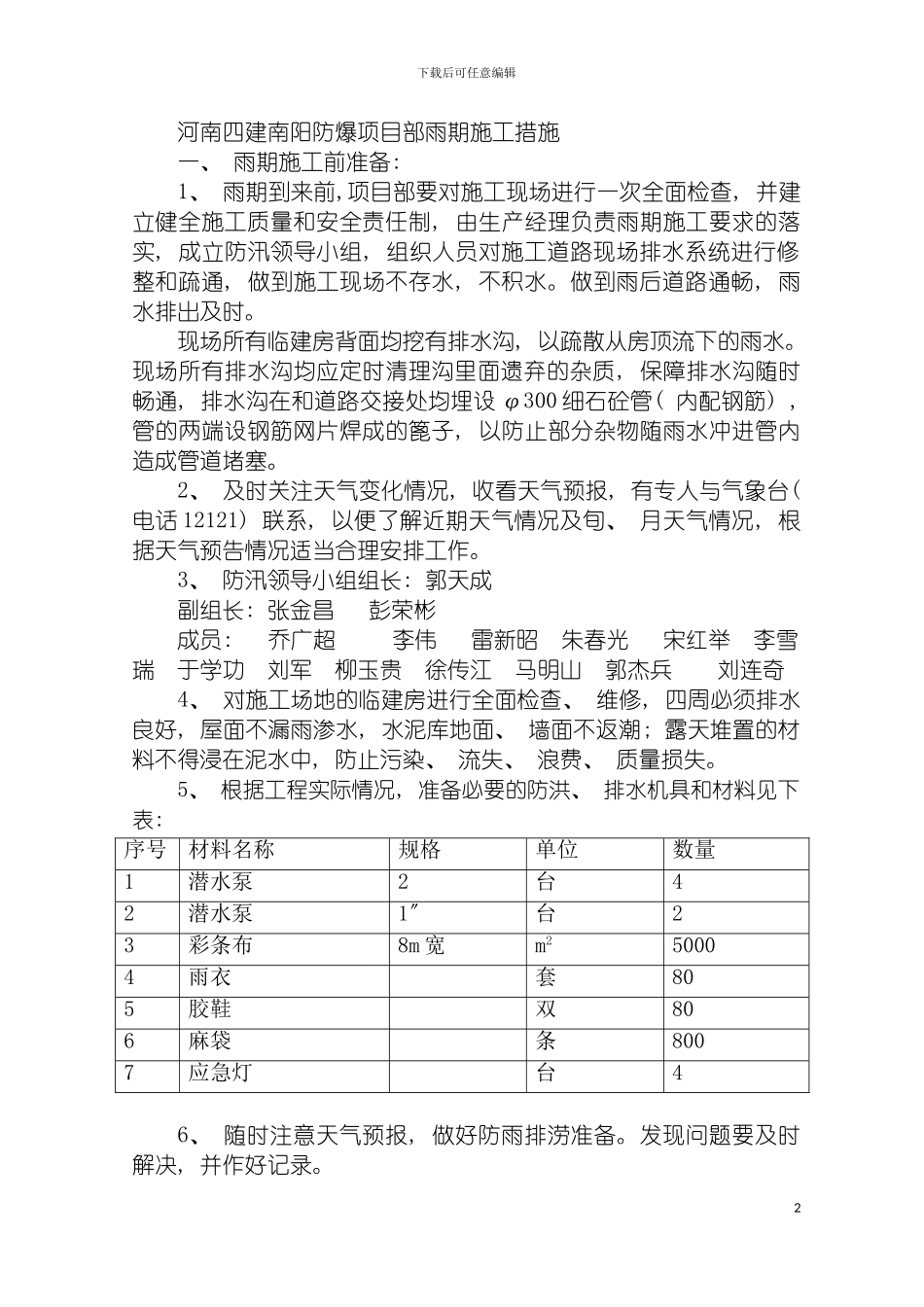

下载后可任意编辑河南四建南阳防爆项目部雨期施工措施1下载后可任意编辑河南四建南阳防爆项目部雨期施工措施一、 雨期施工前准备: 1、 雨期到来前,项目部要对施工现场进行一次全面检查, 并建立健全施工质量和安全责任制, 由生产经理负责雨期施工要求的落实, 成立防汛领导小组, 组织人员对施工道路现场排水系统进行修整和疏通, 做到施工现场不存水, 不积水
做到雨后道路通畅, 雨水排出及时
现场所有临建房背面均挖有排水沟, 以疏散从房顶流下的雨水
现场所有排水沟均应定时清理沟里面遗弃的杂质, 保障排水沟随时畅通, 排水沟在和道路交接处均埋设 φ300 细石砼管( 内配钢筋) , 管的两端设钢筋网片焊成的篦子, 以防止部分杂物随雨水冲进管内造成管道堵塞
2、 及时关注天气变化情况, 收看天气预报, 有专人与气象台( 电话 12121) 联系, 以便了解近期天气情况及旬、 月天气情况, 根据天气预告情况适当合理安排工作
3、 防汛领导小组组长: 郭天成副组长: 张金昌 彭荣彬成员: 乔广超 李伟 雷新昭 朱春光 宋红举 李雪瑞 于学功 刘军 柳玉贵 徐传江 马明山 郭杰兵 刘连奇4、 对施工场地的临建房进行全面检查、 维修, 四周必须排水良好, 屋面不漏雨渗水, 水泥库地面、 墙面不返潮; 露天堆置的材料不得浸在泥水中, 防止污染、 流失、 浪费、 质量损失
5、 根据工程实际情况, 准备必要的防洪、 排水机具和材料见下表: 序号材料名称规格单位数量1潜水泵2台42潜水泵1〞台23彩条布8m 宽m250004雨衣套805胶鞋双806 麻袋条8007应急灯台46、 随时注意天气预报, 做好防雨排涝准备
发现问题要及时解决, 并作好记录

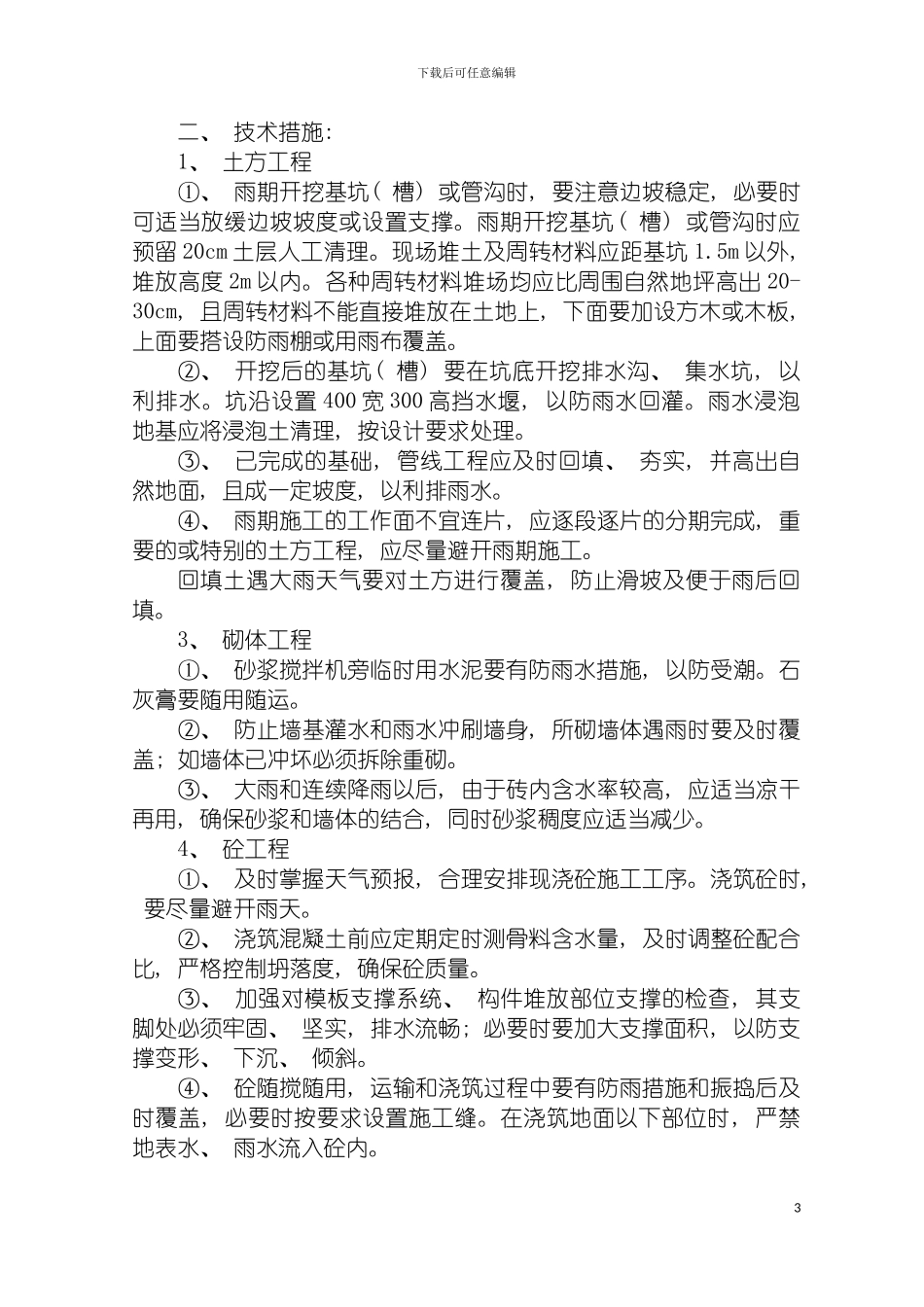

2下载后可任意编辑二、 技术措施: 1、 土方工程①、 雨期开挖基坑( 槽) 或管沟时, 要注意边坡稳定, 必要时可适当放缓边坡坡度或设置支撑
