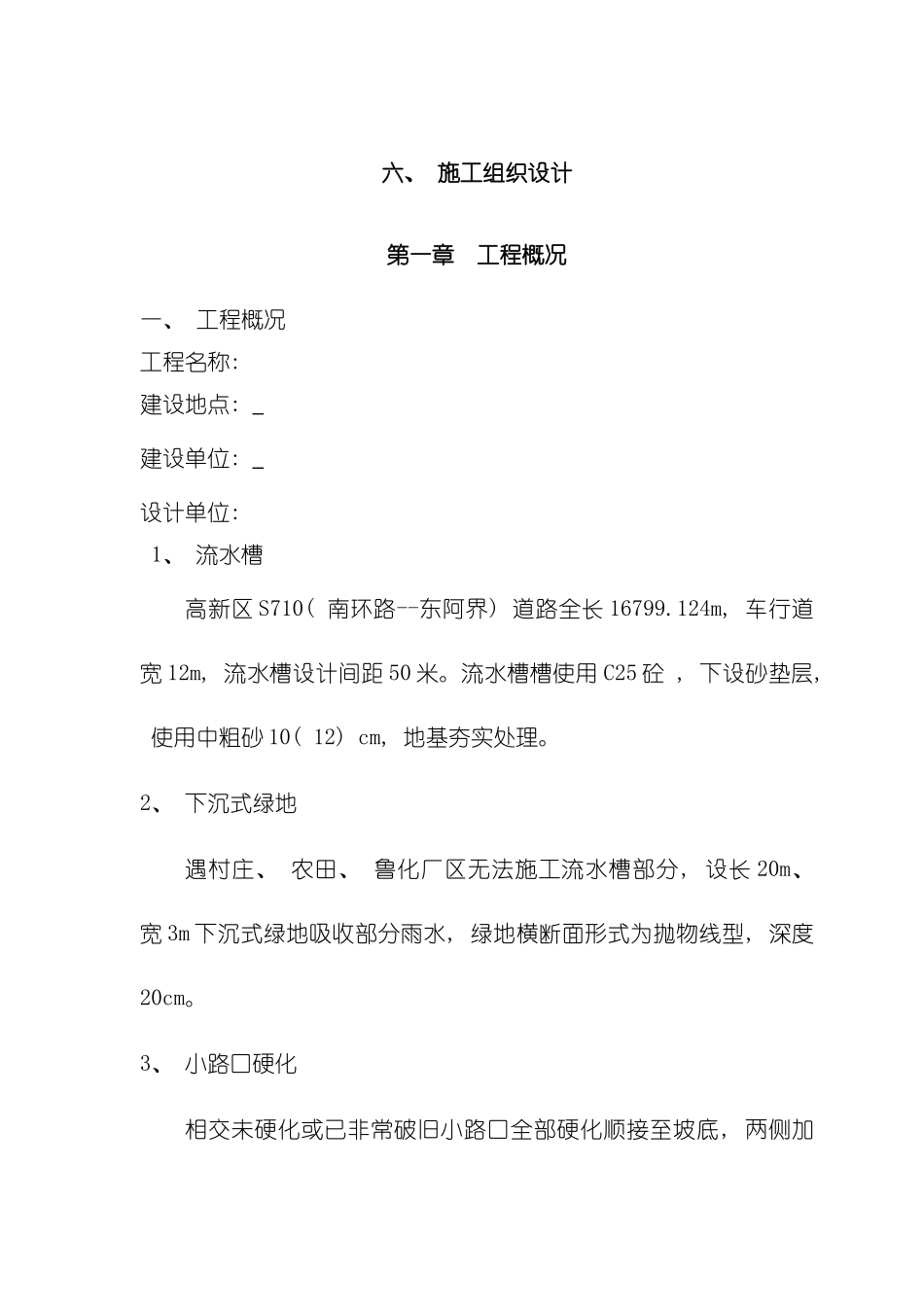

下载后可任意编辑泄水槽流水槽施工组织设计1六、 施工组织设计第一章 工程概况一、 工程概况工程名称: 建设地点: 建设单位: 设计单位: 1、 流水槽高新区 S710( 南环路--东阿界) 道路全长 16799
124m, 车行道宽 12m, 流水槽设计间距 50 米
流水槽槽使用 C25 砼 , 下设砂垫层, 使用中粗砂 10( 12) cm, 地基夯实处理
2、 下沉式绿地遇村庄、 农田、 鲁化厂区无法施工流水槽部分, 设长 20m、 宽 3m 下沉式绿地吸收部分雨水, 绿地横断面形式为抛物线型, 深度20cm
3、 小路口硬化相交未硬化或已非常破旧小路口全部硬化顺接至坡底, 两侧加下载后可任意编辑设流水槽

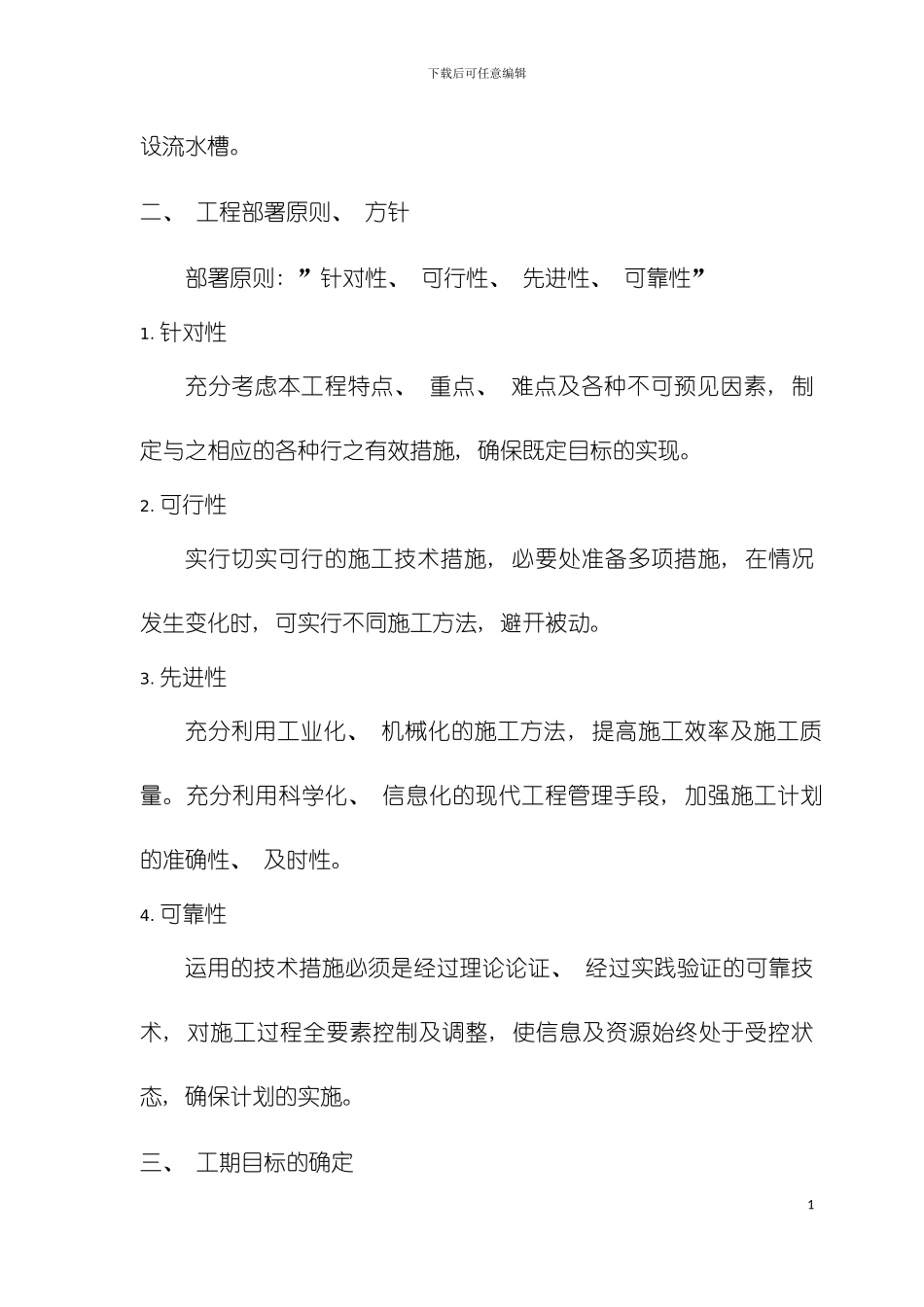

二、 工程部署原则、 方针部署原则: ”针对性、 可行性、 先进性、 可靠性”1
针对性充分考虑本工程特点、 重点、 难点及各种不可预见因素, 制定与之相应的各种行之有效措施, 确保既定目标的实现
可行性实行切实可行的施工技术措施, 必要处准备多项措施, 在情况发生变化时, 可实行不同施工方法, 避开被动
先进性充分利用工业化、 机械化的施工方法, 提高施工效率及施工质量
充分利用科学化、 信息化的现代工程管理手段, 加强施工计划的准确性、 及时性
可靠性运用的技术措施必须是经过理论论证、 经过实践验证的可靠技术, 对施工过程全要素控制及调整, 使信息及资源始终处于受控状态, 确保计划的实施
三、 工期目标的确定1下载后可任意编辑为确保工程尽早完成, 组织优势资源, 根据上述原则, 考虑各方面不利因素及有利因素的影响
1、 最不利因素为无法控制的气象条件, 对比过去十年内同期的气象参数, 用关键路线法进行计划优化, 确定正常情况下的最乐观工期
2、 次不利因素为施工场地出现停水、 停电等意外情况, 分析施工场地各个阶段出现意外情况时影响工程进度
