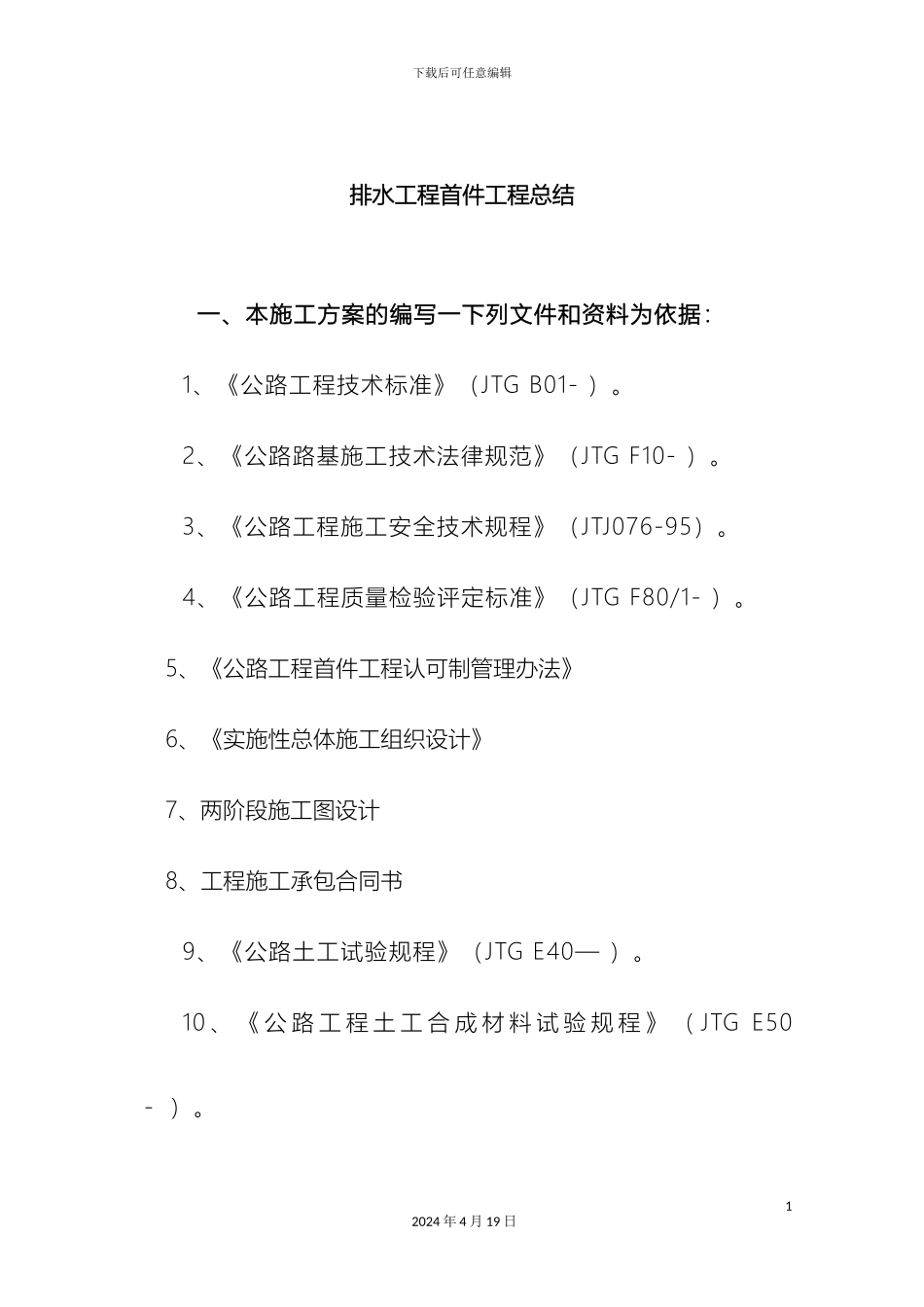

下载后可任意编辑浆砌排水沟施工总结12024 年 4 月 19 日下载后可任意编辑排水工程首件工程总结一、本施工方案的编写一下列文件和资料为依据: 1、《公路工程技术标准》(JTG B01- )
2、《公路路基施工技术法律规范》(JTG F10- )
3、《公路工程施工安全技术规程》(JTJ076-95)
4、《公路工程质量检验评定标准》(JTG F80/1- )
5、《公路工程首件工程认可制管理办法》 6、《实施性总体施工组织设计》 7、两阶段施工图设计 8、工程施工承包合同书9、《公路土工试验规程》(JTG E40— )
10 、 《 公 路 工 程 土 工 合 成 材 料 试 验 规 程 》 ( JTG E50- )
12024 年 4 月 19 日下载后可任意编辑11、施工现场勘察资料、施工路段地质、水文情况,施工道路情况等
12、本公司建设同类及类似工程的施工经验、科技成果及拟用于本合同工程施工队伍的施工设备和技术力量等情况

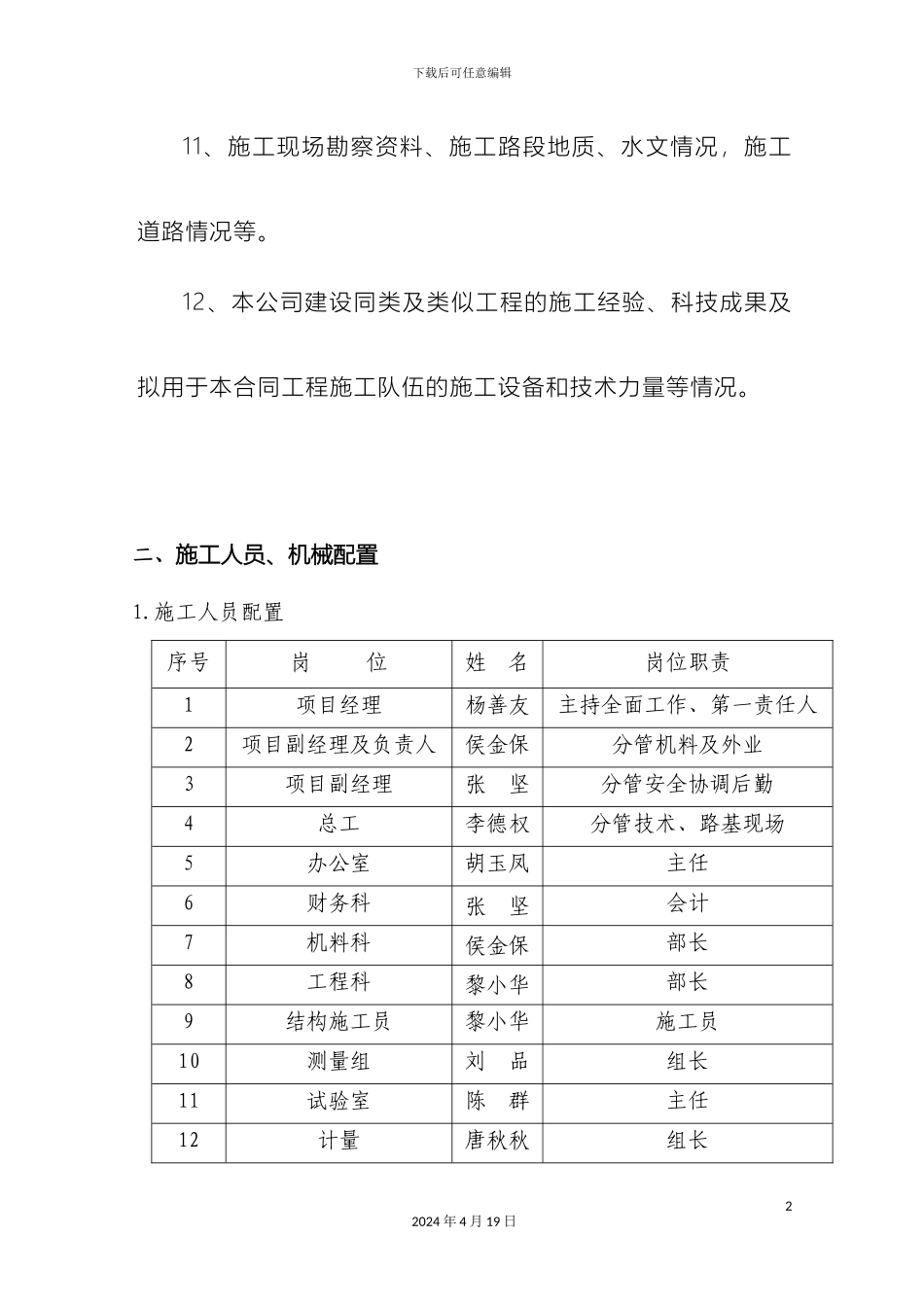

二、施工人员、机械配置1
施工人员配置序号岗 位姓 名岗位职责1项目经理杨善友主持全面工作、第一责任人2项目副经理及负责人侯金保分管机料及外业3项目副经理张 坚分管安全协调后勤4总工李德权分管技术、路基现场5办公室胡玉凤主任6财务科张 坚会计7机料科侯金保部长8工程科黎小华部长9结构施工员黎小华施工员10测量组刘 品组长11试验室陈 群主任12计量唐秋秋组长22024 年 4 月 19 日下载后可任意编辑13资料员胡玉凤2
施工机械配置序号设备名称规格型号数量(台)基本状况备 注1挖掘机1良好挖沟2砂浆滚筒搅拌机1良好拌制砂浆3手推车2良好运砂浆4装载机1良好配合装料5拖拉机1良好倒运石块、预制块6运输车辆1良好拉弃土、石块三、施工工艺和方法 排水沟施工与路基土方施工协调配合,水沟基坑采纳人工或挖掘机配合开挖,砂浆机械拌和,砼预制块采纳机制
