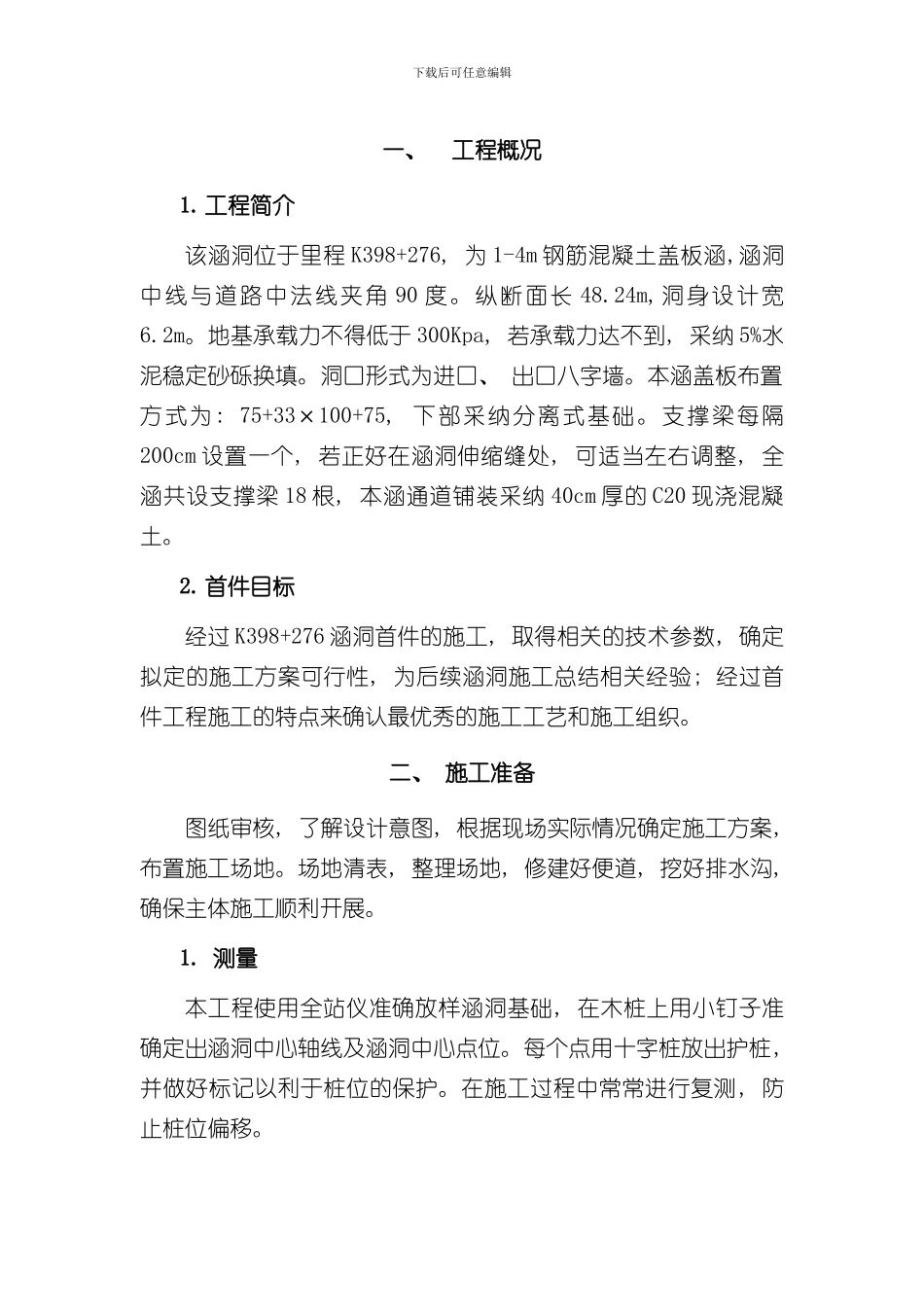

下载后可任意编辑渭武高速公路土建 21 标合同段K398+276 涵洞首件施工方案江西宜春公路建设集团有限公司 05 月 04 日下载后可任意编辑一、工程概况1.工程简介该涵洞位于里程 K398+276, 为 1-4m 钢筋混凝土盖板涵,涵洞中线与道路中法线夹角 90 度。纵断面长 48.24m,洞身设计宽6.2m。地基承载力不得低于 300Kpa, 若承载力达不到, 采纳 5%水泥稳定砂砾换填。洞口形式为进口、 出口八字墙。本涵盖板布置方式为: 75+33×100+75, 下部采纳分离式基础。支撑梁每隔200cm 设置一个, 若正好在涵洞伸缩缝处, 可适当左右调整, 全涵共设支撑梁 18 根, 本涵通道铺装采纳 40cm 厚的 C20 现浇混凝土。2.首件目标经过 K398+276 涵洞首件的施工, 取得相关的技术参数, 确定拟定的施工方案可行性, 为后续涵洞施工总结相关经验; 经过首件工程施工的特点来确认最优秀的施工工艺和施工组织。二、 施工准备图纸审核, 了解设计意图, 根据现场实际情况确定施工方案, 布置施工场地。场地清表, 整理场地, 修建好便道, 挖好排水沟, 确保主体施工顺利开展。1. 测量本工程使用全站仪准确放样涵洞基础, 在木桩上用小钉子准确定出涵洞中心轴线及涵洞中心点位。每个点用十字桩放出护桩, 并做好标记以利于桩位的保护。在施工过程中常常进行复测, 防止桩位偏移。下载后可任意编辑2. 材料做好砂、 石、 水泥、 施工用水、 钢筋等原材料的取样送检工作, 确定砂浆、 混凝土的配合比。3. 人员配备一、 主要管理人员序号姓名职务及岗位人数( 人) 备注1周长胜项目总工12李 明工程部长13袁 立测量组长14钟海松试验室主任15刘新权安质部长16刘 毅技术员17秦 卫技术员18王海宏技术员1二、 施工作业人员序号施工队姓名人数( 人) 4. 机械设备配备K398+276 盖板涵施工计划配备以下机械设备: 序号机械种类型号数量备注1挖机2201 台下载后可任意编辑2装载机1 台3电焊机2 台4压路机20T1 台5自卸车4 台6汽车吊20T1 台7发电机200Kw1 台三、 施工进度计划该涵洞计划开工日期 05 月 15 日,完成日期为 6 月 30 日。施工时间为 45 个工作日。为了确保工期, 合理统筹安排, 确保按时完工,为后续工程提供进度节点控制保证合理的施工时间。四、 施工工艺与方法基础开挖以挖掘机为主、 人工配合, 台身、 基础为 C25 混凝土浇筑, 盖板预制安装。施工工艺流程: 测量放样--场地布置--基础开挖--基础换填浇筑--浇...
