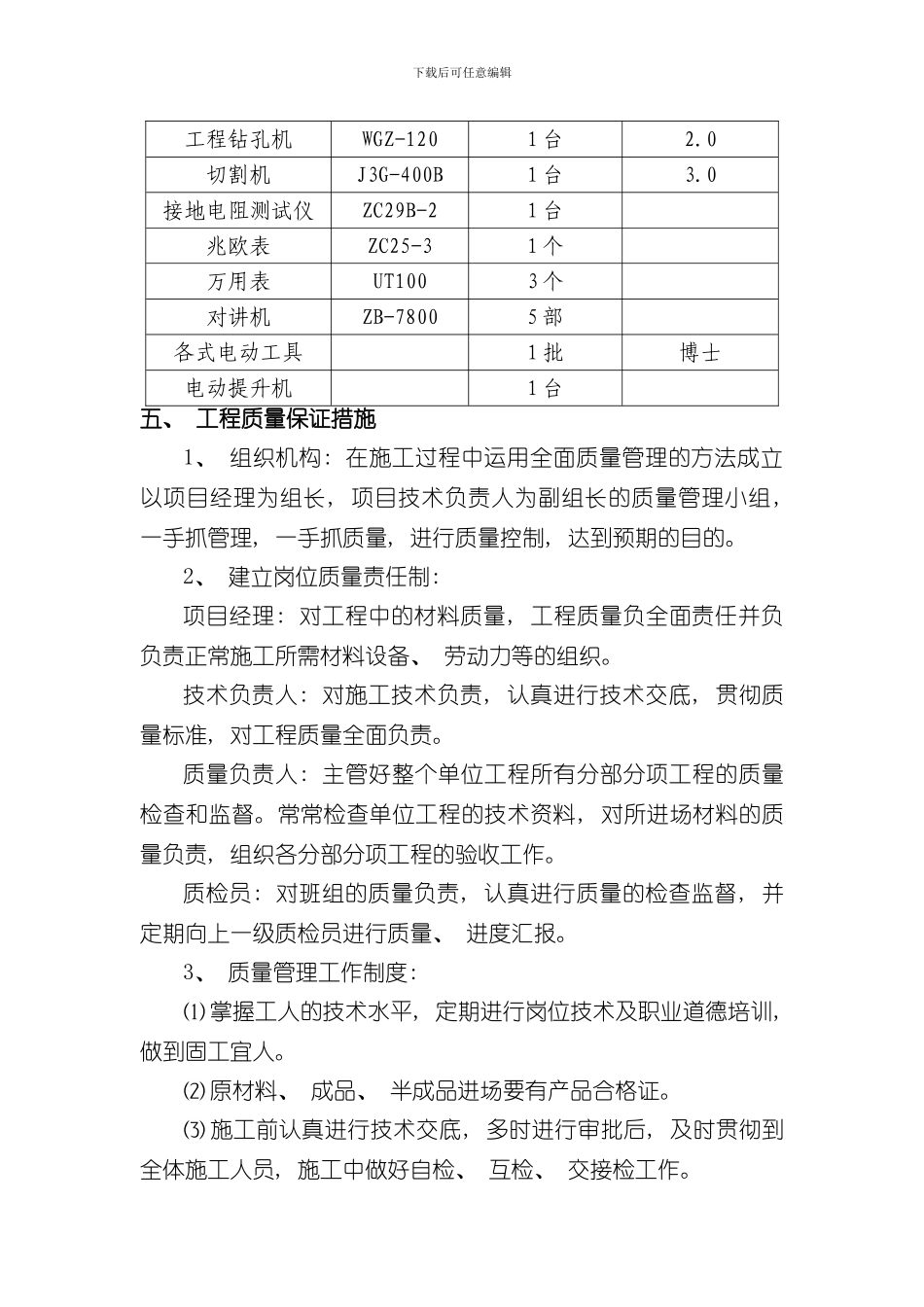

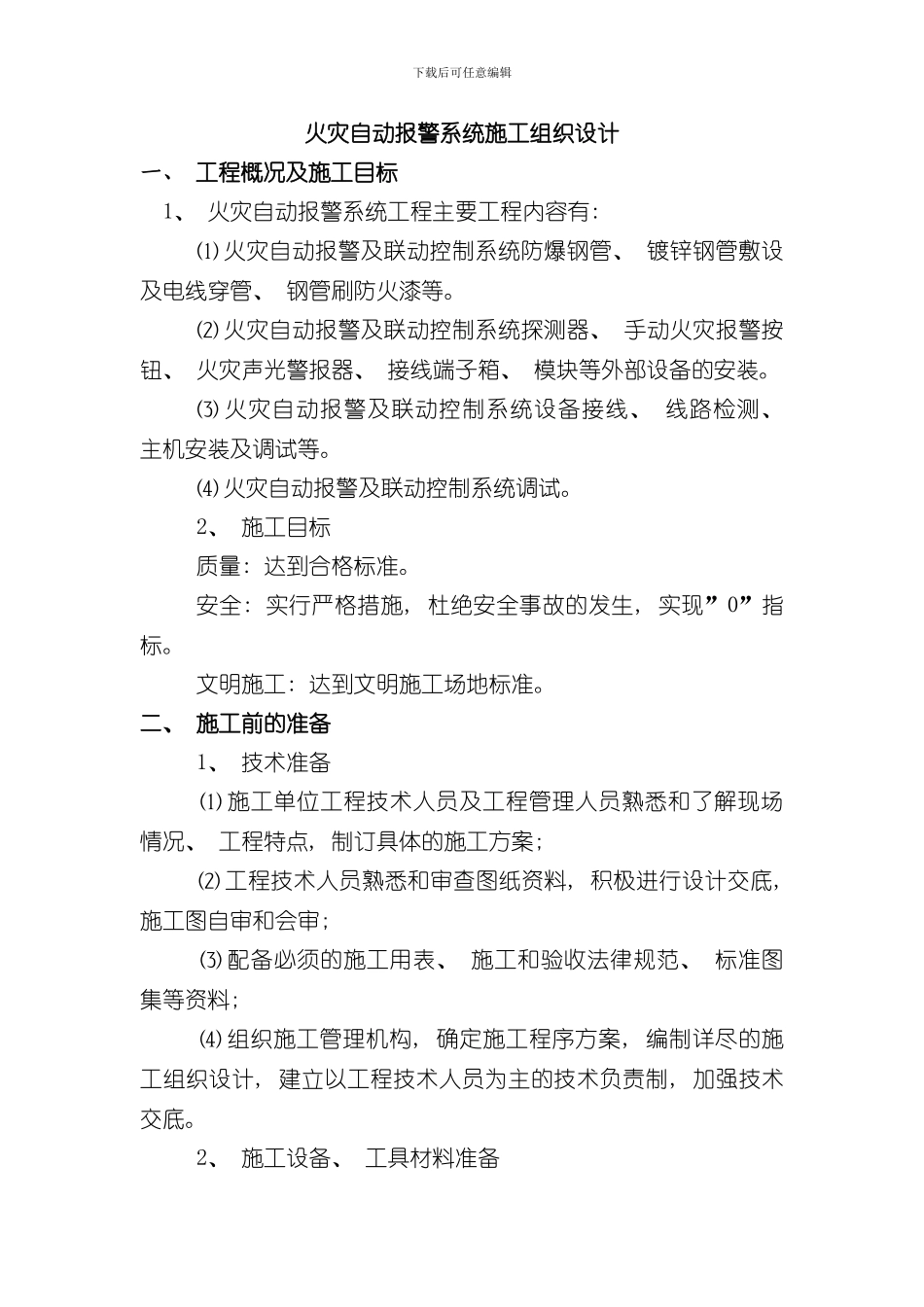

下载后可任意编辑火灾自动报警系统施工组织设计一、 工程概况及施工目标 1、 火灾自动报警系统工程主要工程内容有: ⑴ 火灾自动报警及联动控制系统防爆钢管、 镀锌钢管敷设及电线穿管、 钢管刷防火漆等。⑵ 火灾自动报警及联动控制系统探测器、 手动火灾报警按钮、 火灾声光警报器、 接线端子箱、 模块等外部设备的安装。⑶ 火灾自动报警及联动控制系统设备接线、 线路检测、 主机安装及调试等。⑷ 火灾自动报警及联动控制系统调试。2、 施工目标质量: 达到合格标准。安全: 实行严格措施, 杜绝安全事故的发生, 实现”0”指标。文明施工: 达到文明施工场地标准。二、 施工前的准备 1、 技术准备 ⑴ 施工单位工程技术人员及工程管理人员熟悉和了解现场情况、 工程特点, 制订具体的施工方案; ⑵ 工程技术人员熟悉和审查图纸资料, 积极进行设计交底, 施工图自审和会审; ⑶ 配备必须的施工用表、 施工和验收法律规范、 标准图集等资料; ⑷ 组织施工管理机构, 确定施工程序方案, 编制详尽的施工组织设计, 建立以工程技术人员为主的技术负责制, 加强技术交底。 2、 施工设备、 工具材料准备下载后可任意编辑 ⑴ 首先依据设计图纸资料提出材料计划并落实, 核查到货情况; ⑵ 根据施工内容配备施工设施和工具, 并检修完好, 达到施工安全技术要求。 3、 施工现场准备 ⑴ 根据现场合理布置生产、 生活设施, 材料堆放场地; ⑵ 作好施工现场的四通一平工作; ⑶ 开工前根据施工需要陆续将施工用具、 设施运至施工现场; ⑷ 作好施工组织工作。三、 项目部的设置及劳动力配备计划名称姓名职务职称专业劳动力配备计划表序号工种火灾自动报警系统备注1电工102普工53合计15四、 主要施工机械设备表主要施工机械设备表名称型号数量总功率( kw) 轻型卡车1 辆消防综合检测仪GXJ-21 套下载后可任意编辑工程钻孔机WGZ-1201 台2.0切割机J3G-400B1 台3.0接地电阻测试仪ZC29B-21 台兆欧表ZC25-31 个万用表UT1003 个对讲机ZB-78005 部各式电动工具1 批博士电动提升机1 台五、 工程质量保证措施1、 组织机构: 在施工过程中运用全面质量管理的方法成立以项目经理为组长, 项目技术负责人为副组长的质量管理小组, 一手抓管理, 一手抓质量, 进行质量控制, 达到预期的目的。2、 建立岗位质量责任制: 项目经理: 对工程中的材料质量, 工程质量负全面责任并负负责正常施工所需材料设备、 ...
