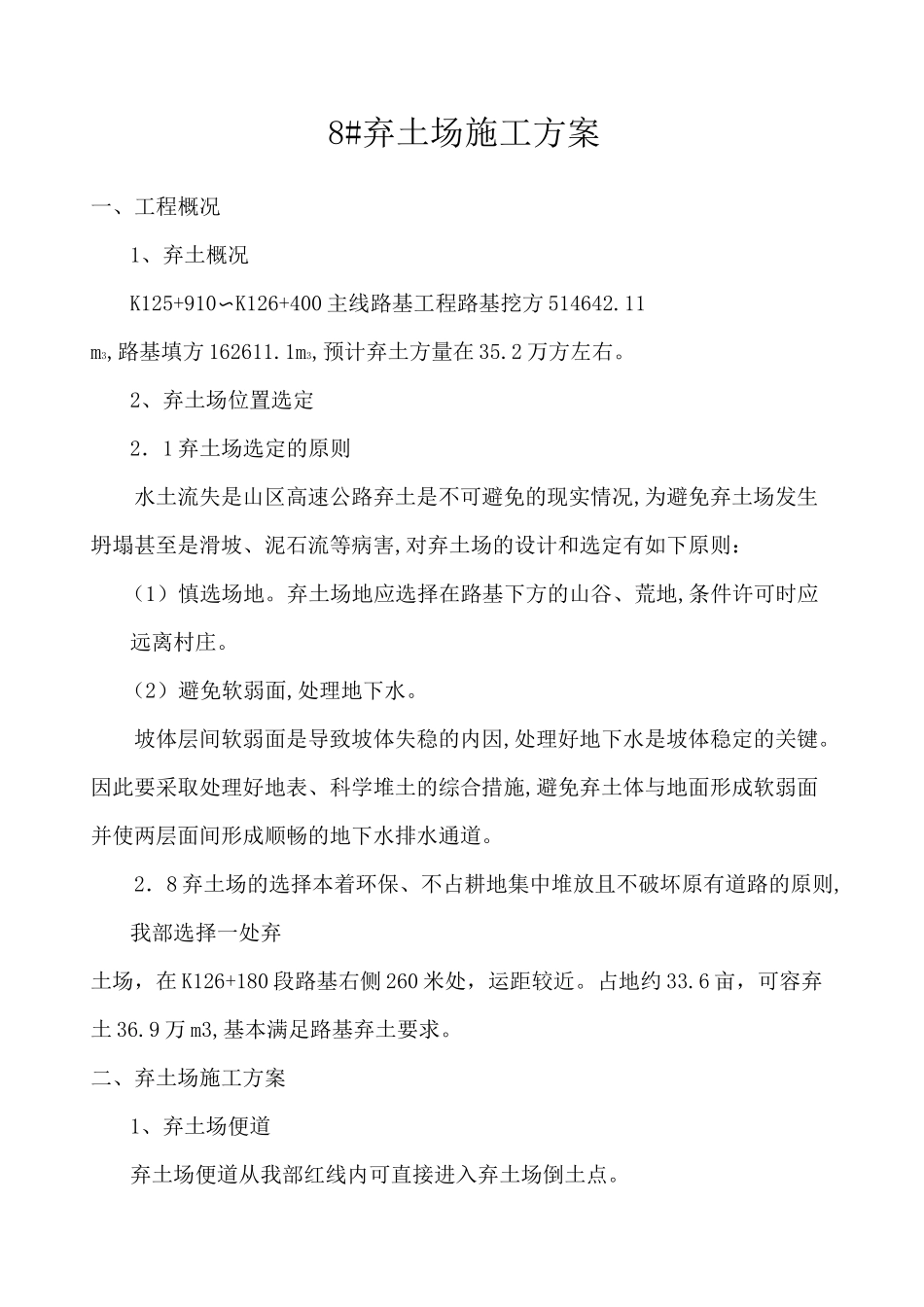

8#弃土场施工方案一、工程概况1、弃土概况K125+910〜K126+400 主线路基工程路基挖方 514642
11m3,路基填方 162611
1m3,预计弃土方量在 35
2 万方左右
2、弃土场位置选定2.1 弃土场选定的原则水土流失是山区高速公路弃土是不可避免的现实情况,为避免弃土场发生坍塌甚至是滑坡、泥石流等病害,对弃土场的设计和选定有如下原则:(1)慎选场地
弃土场地应选择在路基下方的山谷、荒地,条件许可时应远离村庄
(2)避免软弱面,处理地下水
坡体层间软弱面是导致坡体失稳的内因,处理好地下水是坡体稳定的关键
因此要采取处理好地表、科学堆土的综合措施,避免弃土体与地面形成软弱面并使两层面间形成顺畅的地下水排水通道
2.8 弃土场的选择本着环保、不占耕地集中堆放且不破坏原有道路的原则,我部选择一处弃土场,在 K126+180 段路基右侧 260 米处,运距较近
占地约 33
6 亩,可容弃土 36
9 万 m3,基本满足路基弃土要求
二、弃土场施工方案1、弃土场便道弃土场便道从我部红线内可直接进入弃土场倒土点

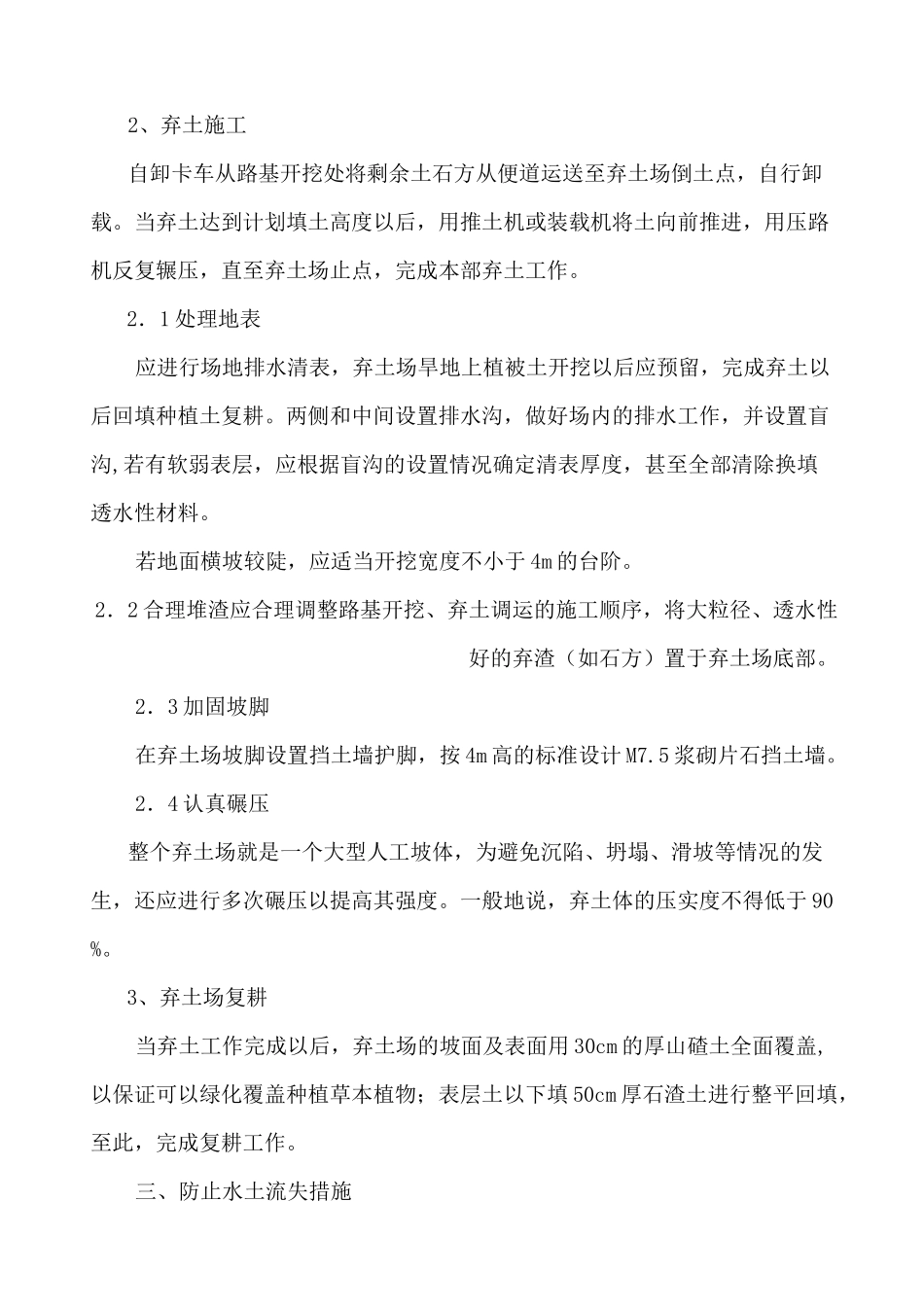

2、弃土施工自卸卡车从路基开挖处将剩余土石方从便道运送至弃土场倒土点,自行卸载
当弃土达到计划填土高度以后,用推土机或装载机将土向前推进,用压路机反复辗压,直至弃土场止点,完成本部弃土工作
2.1 处理地表应进行场地排水清表,弃土场旱地上植被土开挖以后应预留,完成弃土以后回填种植土复耕
两侧和中间设置排水沟,做好场内的排水工作,并设置盲沟,若有软弱表层,应根据盲沟的设置情况确定清表厚度,甚至全部清除换填透水性材料
若地面横坡较陡,应适当开挖宽度不小于 4m 的台阶
2.2 合理堆渣应合理调整路基开挖、弃土调运的施工顺序,将大粒径、透水性好的弃渣(如石方)置于弃土场底部
2.3 加固坡脚在弃土场坡脚设置挡土墙护脚,按 4m 高的标准设计 M7
5 浆砌片石
