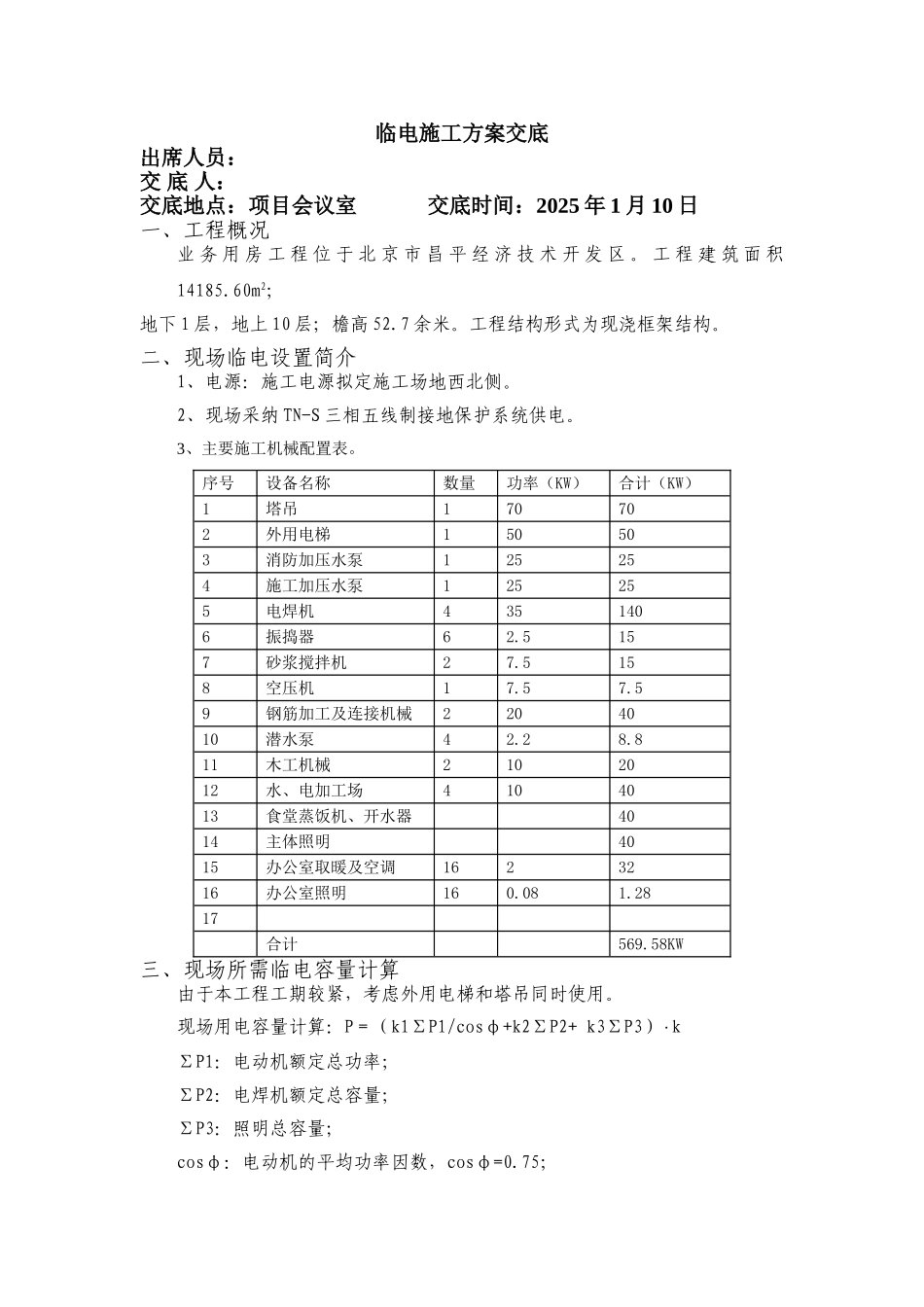

临电施工方案交底出席人员:交 底 人:交底地点:项目会议室 交底时间:2025 年 1 月 10 日一、工程概况业 务 用 房 工 程 位 于 北 京 市 昌 平 经 济 技 术 开 发 区
工 程 建 筑 面 积14185
60m2;地下 1 层,地上 10 层;檐高 52
工程结构形式为现浇框架结构
二、现场临电设置简介1、电源:施工电源拟定施工场地西北侧
2、现场采纳 TN-S 三相五线制接地保护系统供电
3、主要施工机械配置表
序号设备名称数量功率(KW)合计(KW)1塔吊170702外用电梯150503消防加压水泵125254施工加压水泵125255电焊机4351406振捣器62
5157砂浆搅拌机27
5158空压机17
59钢筋加工及连接机械2204010潜水泵42
811木工机械2102012水、电加工场4104013食堂蒸饭机、开水器4014主体照明4015办公室取暖及空调1623216办公室照明160
2817合计569

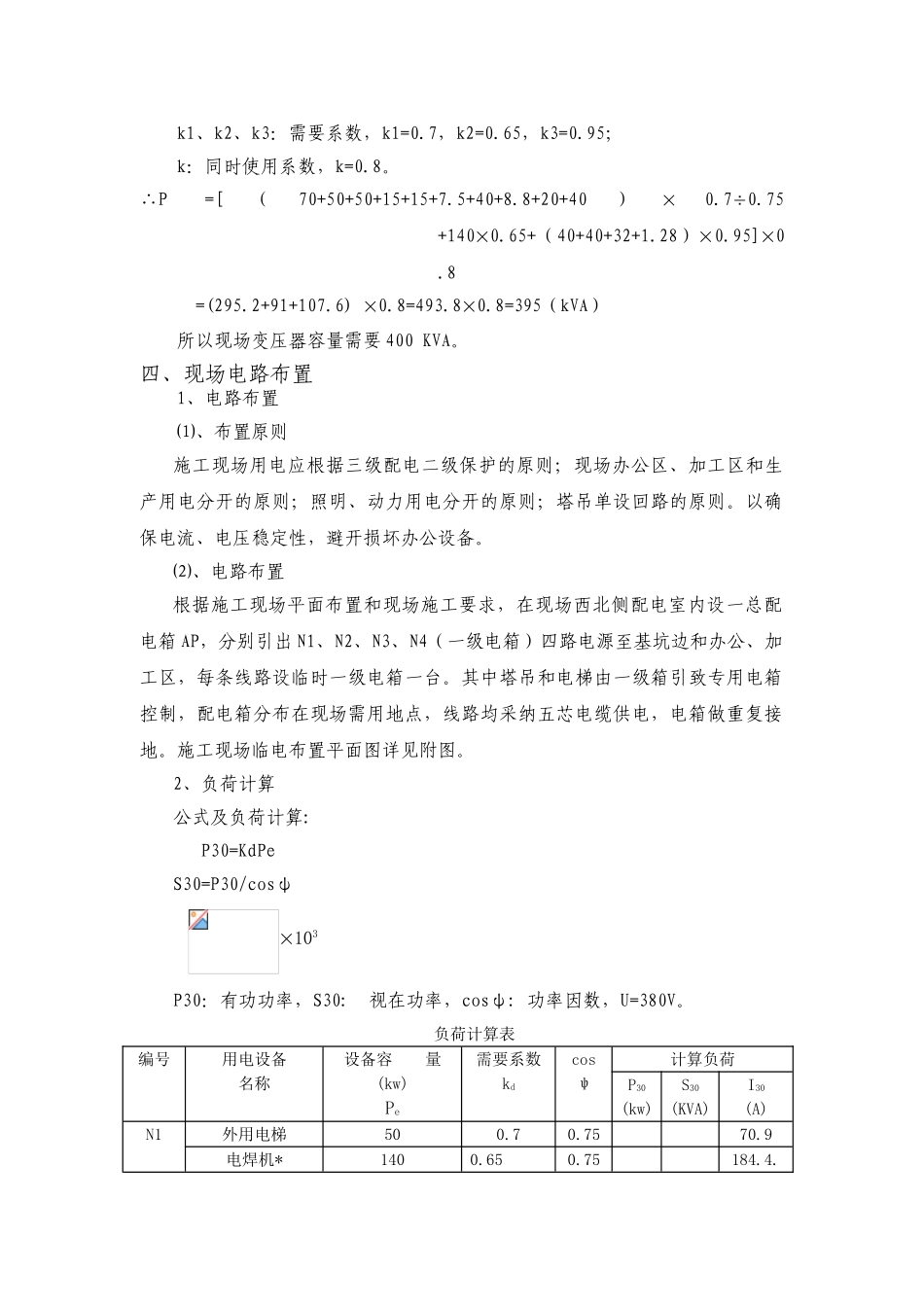

58KW三、现场所需临电容量计算由于本工程工期较紧,考虑外用电梯和塔吊同时使用
现场用电容量计算:P=(k1∑P1/cosφ+k2∑P2+ k3∑P3)k∑P1:电动机额定总功率;∑P2:电焊机额定总容量; ∑P3:照明总容量;cosφ:电动机的平均功率因数,cosφ=0
75;k1、k2、k3:需要系数,k1=0
7,k2=0
65,k3=0
95;k:同时使用系数,k=0
∴P =[(70+50+50+15+15+7
5+40+8
8+20+40)0
75 +1400
65+(40+40+32+1
8=(295
2+91+107
8=395(kVA)所以现场变压器容量需要 400 KVA
四、现场电路布置1、电路布置⑴、布置原
