先张法空心板施工方案一、编制说明:(一)编制依据:(1)、招标文件和施工设计图纸
(2)、国家和交通部颁布的相关施工技术规范,质量验收、评定标准
(3)、国家和辽宁省相关建设管理部门颁布的有关施工技术、环保、安全、质量验收规范、评定标准及法规文件
(4)、《城市桥梁工程施工与质量验收规范》(CJJ2-2008)(二)编制原则:1、确保实现业主所要求的工期、质量、安全、环保目标
2、严格遵守施工验收规范、规程和制度
3、科学组织、精心施工,保证优良率 95 达%以上,争创鲁班奖
4、合理安排施工计划,统筹规划、保证施工有序性、连续性、均衡性5、考虑本标段工程特点、工期要求,精心施工
二、工程概况白沙河中桥中心桩号 K0+915
16,孔径 4-20 米,设计交角 45 度,桥梁全长 85
08 米,桥宽 22m
沈抚灌渠中桥中心桩号 K1+669,孑 L 径2-20 米,设计交角 90 度,桥梁全长 45
02 米,桥宽 22m

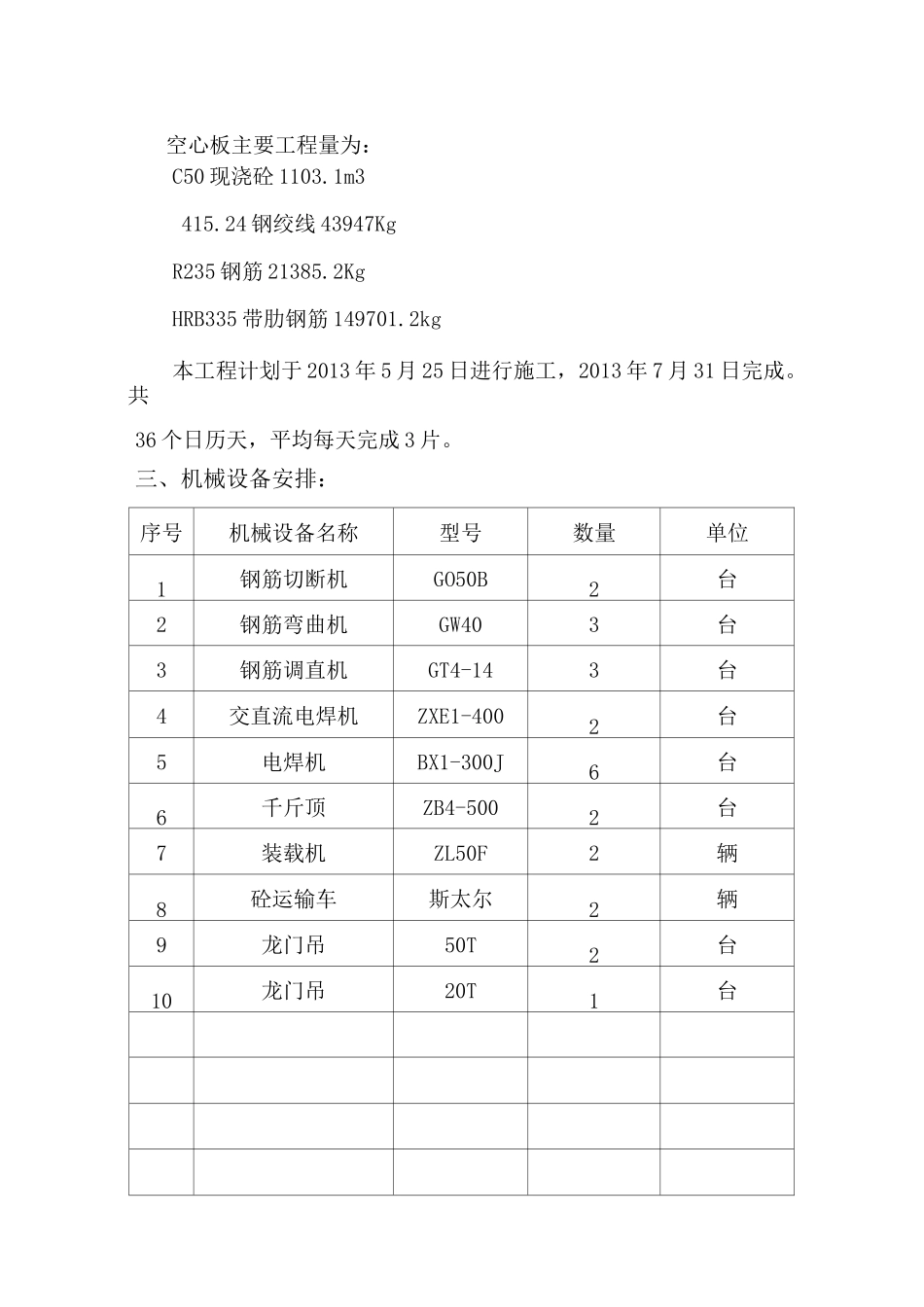

桥梁纵向按 20m 布跨,每跨布置 15 块中板、块边板每块预制板高5cm 宽 124cm 顶、底板厚 2cm 边板悬臂长 38cm空心板主要工程量为:C50 现浇砼 1103
1m3415
24 钢绞线 43947KgR235 钢筋 21385
2KgHRB335 带肋钢筋 149701
2kg本工程计划于 2013 年 5 月 25 日进行施工,2013 年 7 月 31 日完成
共36 个日历天,平均每天完成 3 片

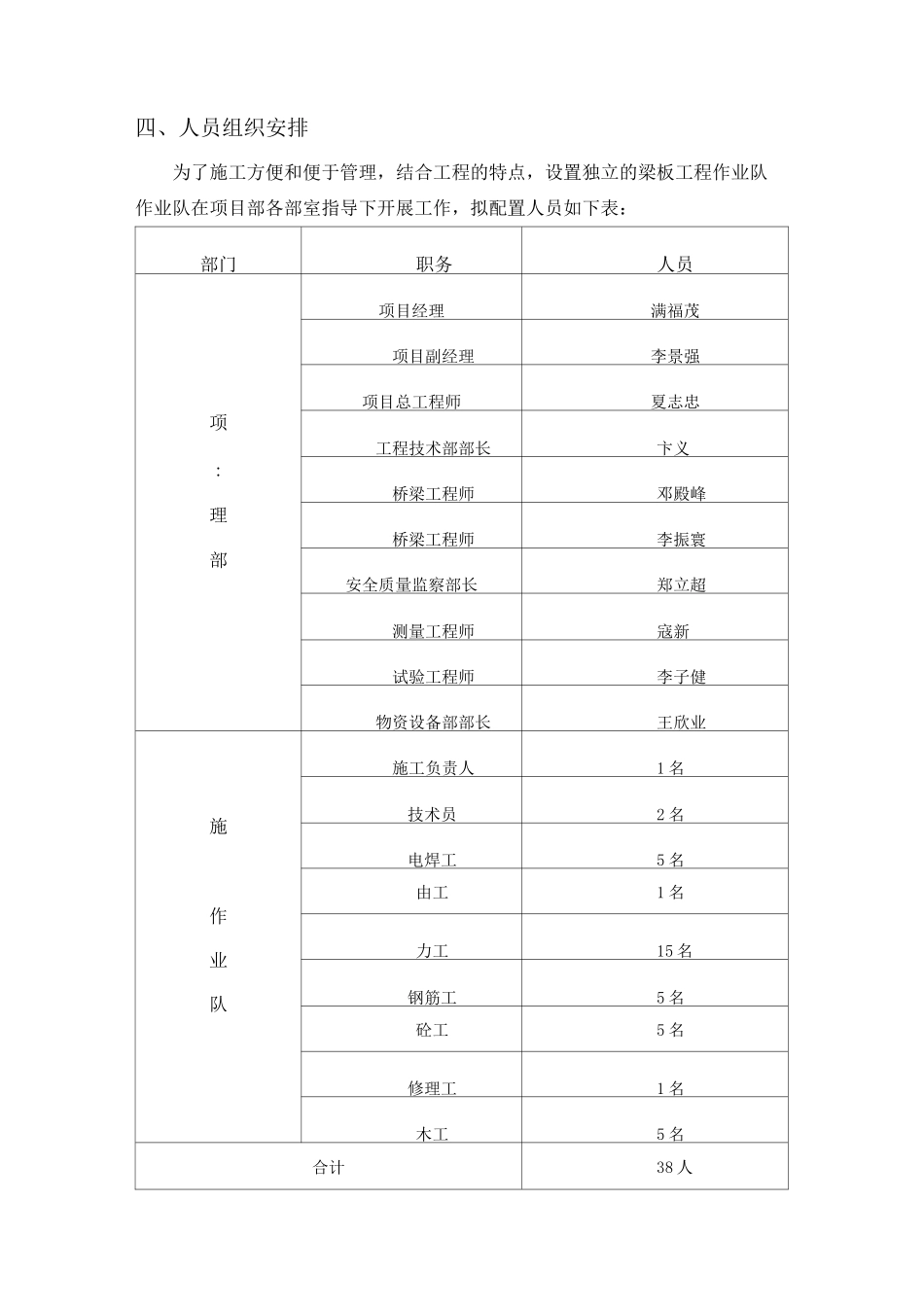

三、机械设备安排:序号机械设备名称型号数量单位1钢筋切断机GO50B2台2钢筋弯曲机GW403台3钢筋调直机GT4-143台4交直流电焊机ZXE1-4002台5电焊机BX1-300J6台6千斤顶ZB4-5002台7装载机ZL50F2辆8砼运输车斯太尔2辆9龙门吊50T2台10龙门吊20T1台四、人员组织安排为了施工方便和便于管理,
