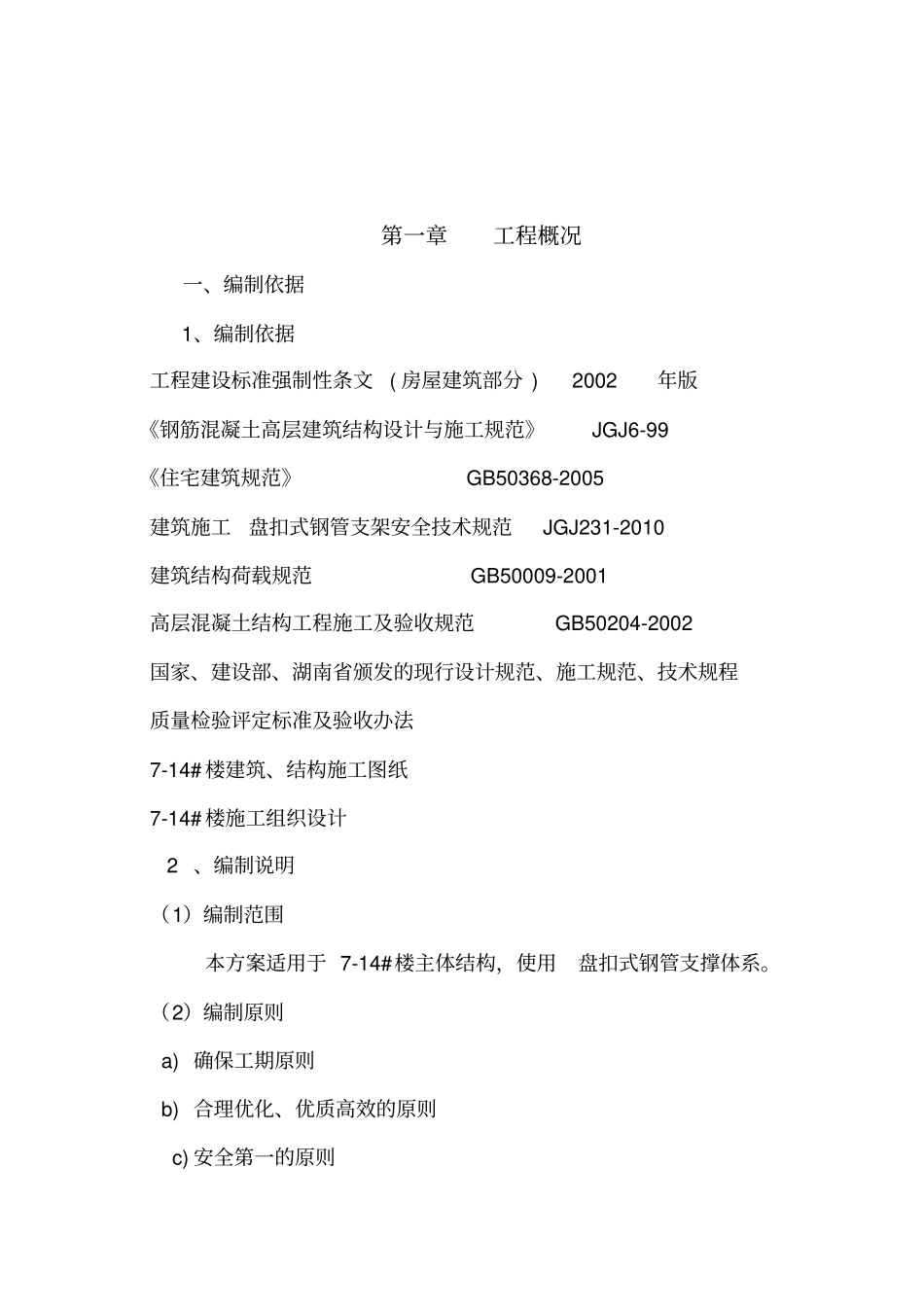

**** 二期工程盘扣式钢管支架施工方案**** 二期工程项目部年月日第一章工程概况一、编制依据1、编制依据工程建设标准强制性条文( 房屋建筑部分 ) 2002年版《钢筋混凝土高层建筑结构设计与施工规范》 JGJ6-99 《住宅建筑规范》 GB50368-2005 建筑施工盘扣式钢管支架安全技术规范 JGJ231-2010 建筑结构荷载规范 GB50009-2001 高层混凝土结构工程施工及验收规范 GB50204-2002 国家、建设部、湖南省颁发的现行设计规范、施工规范、技术规程质量检验评定标准及验收办法7-14# 楼建筑、结构施工图纸7-14# 楼施工组织设计 2 、编制说明(1)编制范围本方案适用于 7-14#楼主体结构,使用盘扣式钢管支撑体系。(2)编制原则 a) 确保工期原则 b) 合理优化、优质高效的原则c) 安全第一的原则d)坚持技术先进性,科学合理性,经济实用性相结合的原则e) 实施项目管理,通过对劳动力、设备、材料、资金、技术信息的优化配置,实现成本、工期、质量和社会信誉的预期目标效果。二 、工程概况1、**** 二期工程工程;工程建设地点 :澧县澧阳镇;属于框剪结构; 地上 18层; 地下1层;建筑高度: 54m;标准层层高: 2.9m ;总建筑面积: 68217平方米;总工期: 365天。本工程由湖南华安房地产开发有限公司湖南国宇地产投资有限公司湖南国宇地产投资有限公司投资建设,常德市天城规划设计有限公司设计, 湖南省常德工程勘察院地质勘察,常德市佳顺建设监理有限公司监理, 湖南澧洲建设有限公司组织施工;由李双武担任项目经理,李茂庭担任技术负责人。2、 盘扣式支撑体系的选择拟采用盘扣式支撑体系进行钢筋混凝土叠合板的浇筑支撑,盘扣式支架式一种高度灵活的多功能支撑架,以立杆部件为基础, 立杆上配置圆盘。每个圆盘上设置有8 个孔,以便连接其他部件,使整个结构牢固稳定。盘扣式支架具有承载力大、稳定性好、零部件安装便捷、安全性好、耐久性好, 可适应变化复杂的截面以及可适用吊车整体吊装的特点,在本工程中应用不但可以节约成本还可以加快使用进度,节约木材,可以取得良好的经济效益和社会效益。3、工程设计情况3.1、建筑设计情况地下车库面积: 14901.9m,建筑层数:地下一层车库, 使用功能:小型车汽车库及设备用房,车库防火类型:Ⅱ类,汽车库类型:大型汽车库,汽车库容量: 280 辆,结构类型:框架,抗震设防烈度:七度。使用年限: 50 年。耐火等级:车库一级。车库地平相对于绝对标高为: 26...
