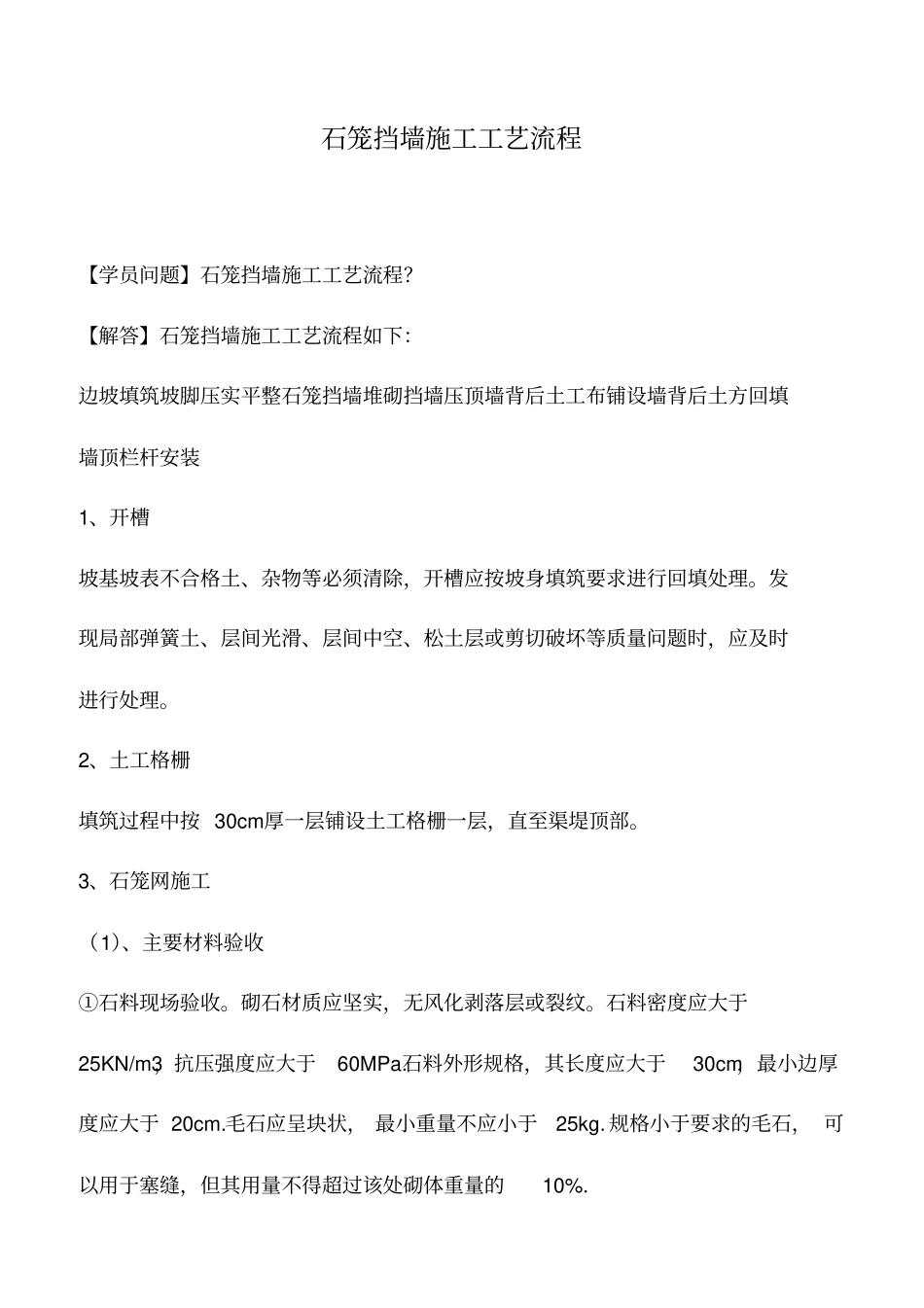

石笼挡墙施工工艺流程【学员问题】石笼挡墙施工工艺流程
【解答】石笼挡墙施工工艺流程如下:边坡填筑坡脚压实平整石笼挡墙堆砌挡墙压顶墙背后土工布铺设墙背后土方回填墙顶栏杆安装1、开槽坡基坡表不合格土、杂物等必须清除,开槽应按坡身填筑要求进行回填处理
发现局部弹簧土、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理
2、土工格栅填筑过程中按 30cm厚一层铺设土工格栅一层,直至渠堤顶部
3、石笼网施工(1)、主要材料验收①石料现场验收
砌石材质应坚实,无风化剥落层或裂纹
石料密度应大于25KN/m3,抗压强度应大于60MPa
石料外形规格,其长度应大于30cm,最小边厚度应大于 20cm
毛石应呈块状, 最小重量不应小于25kg
规格小于要求的毛石, 可以用于塞缝,但其用量不得超过该处砌体重量的10%

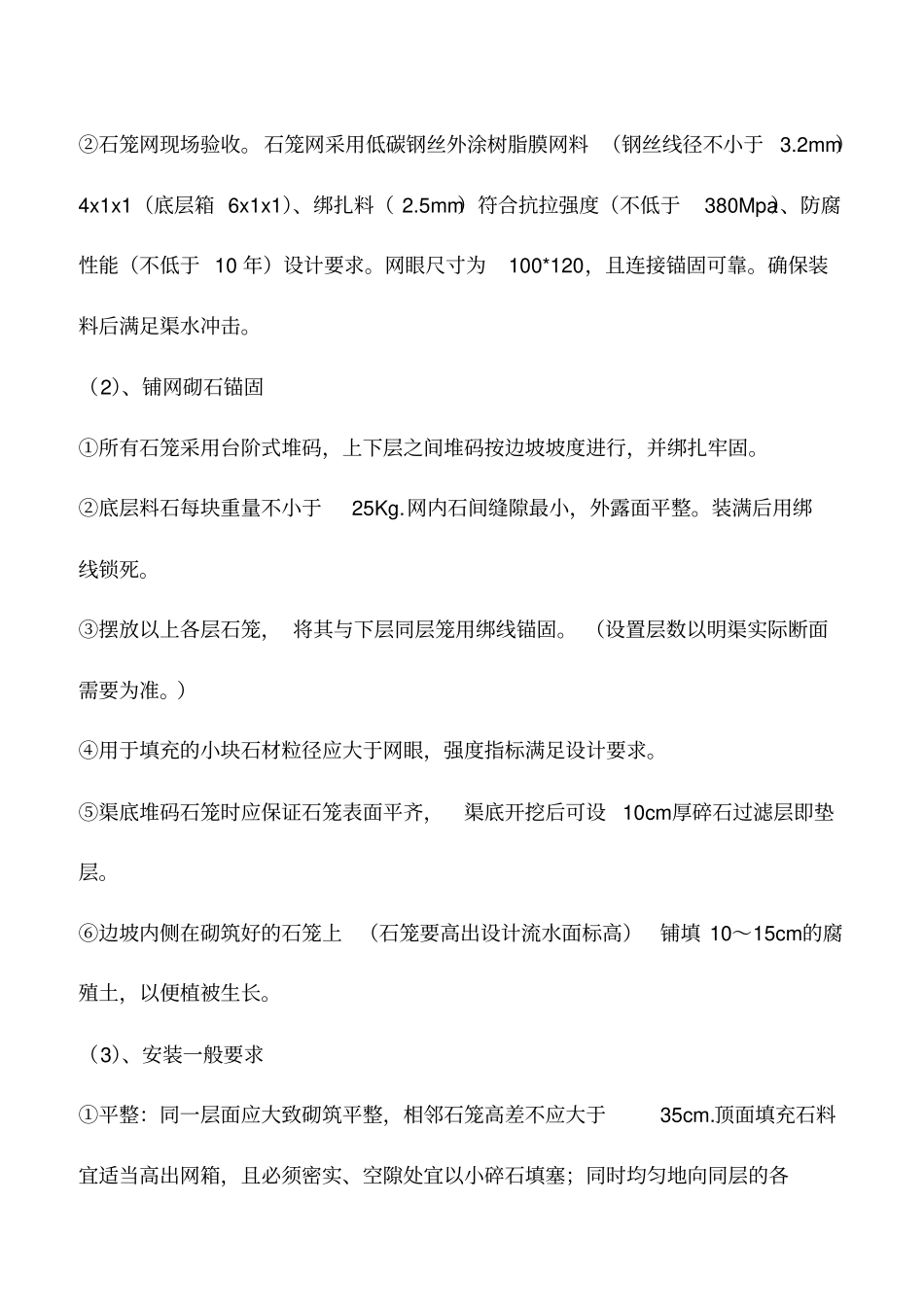

②石笼网现场验收
石笼网采用低碳钢丝外涂树脂膜网料 (钢丝线径不小于3
2mm)4x1x1(底层箱 6x1x1)、绑扎料( 2
5mm)符合抗拉强度(不低于380Mpa)、防腐性能(不低于 10 年)设计要求
网眼尺寸为100*120,且连接锚固可靠
确保装料后满足渠水冲击
(2)、铺网砌石锚固①所有石笼采用台阶式堆码,上下层之间堆码按边坡坡度进行,并绑扎牢固
②底层料石每块重量不小于25Kg
网内石间缝隙最小,外露面平整
装满后用绑线锁死
③摆放以上各层石笼, 将其与下层同层笼用绑线锚固
(设置层数以明渠实际断面需要为准
)④用于填充的小块石材粒径应大于网眼,强度指标满足设计要求
⑤渠底堆码石笼时应保证石笼表面平齐,渠底开挖后可设10cm厚碎石过滤层即垫层
⑥边坡内侧在砌筑好的石笼上(石笼要高出设计流水面标高)铺填 10~15cm的腐殖土,以便植被生长

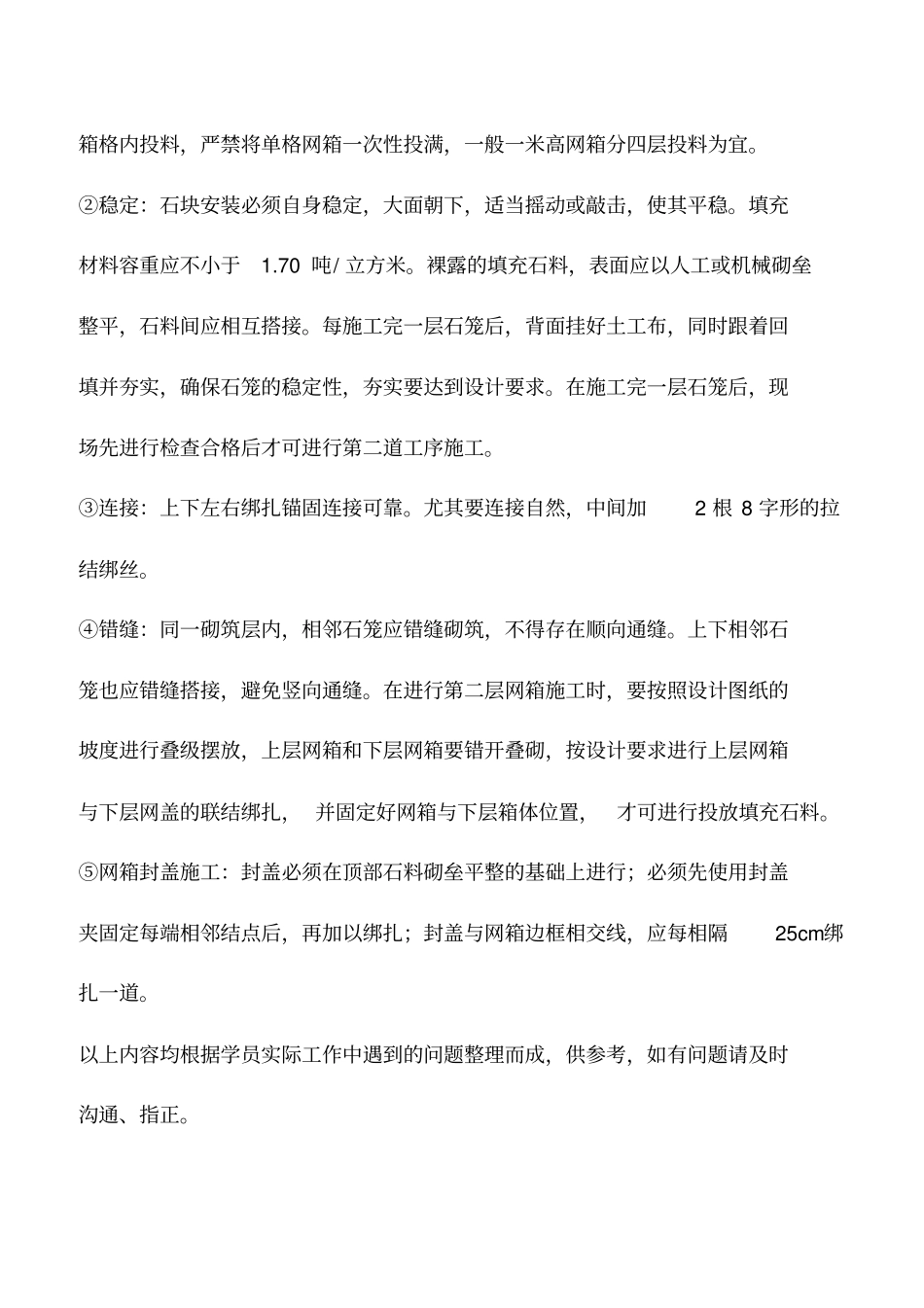

(3)、安装一般要求①平整:同一层面应大致砌筑平整,相邻石笼高差不应大于35cm
顶面填充石料宜适当高出网
