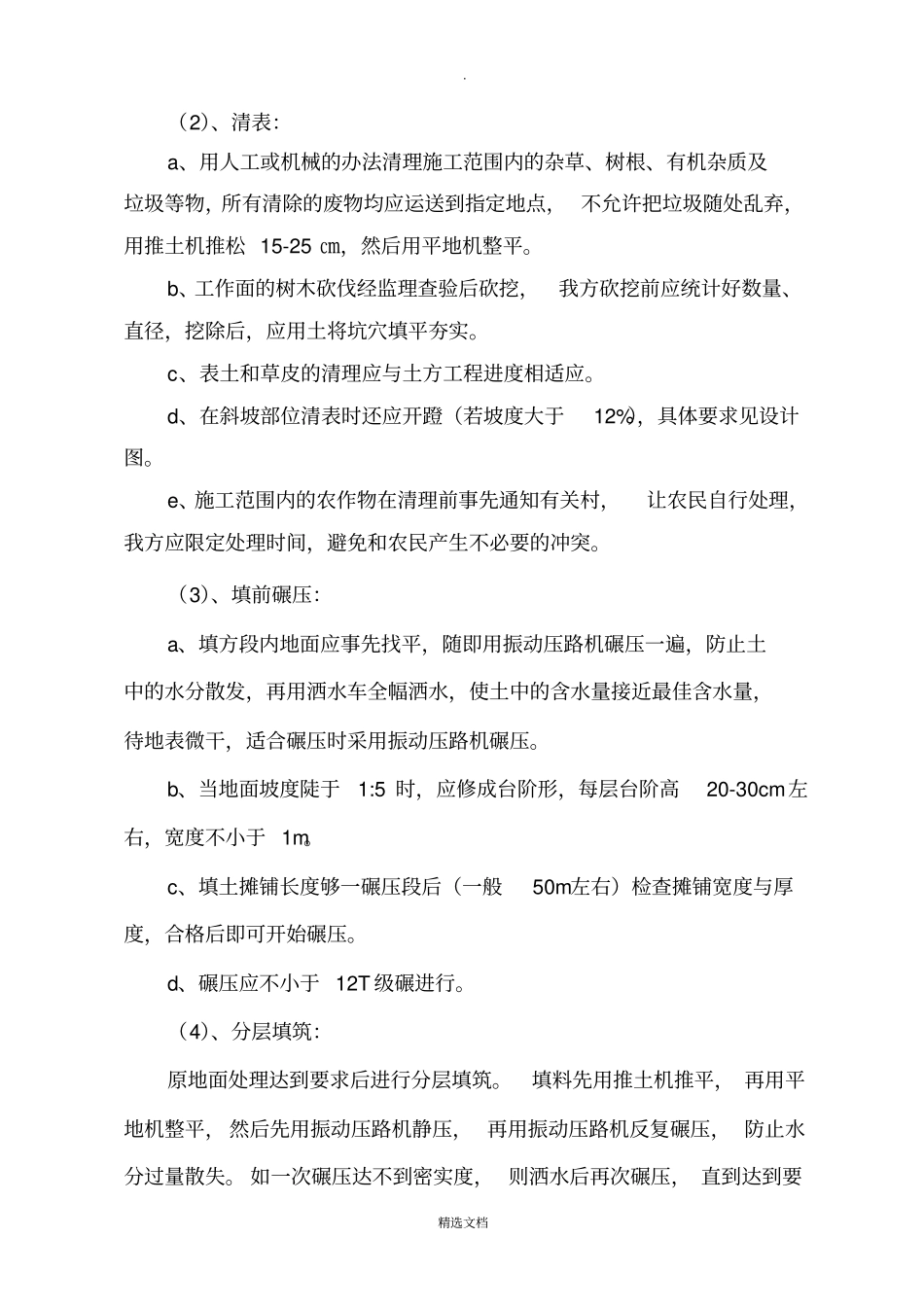

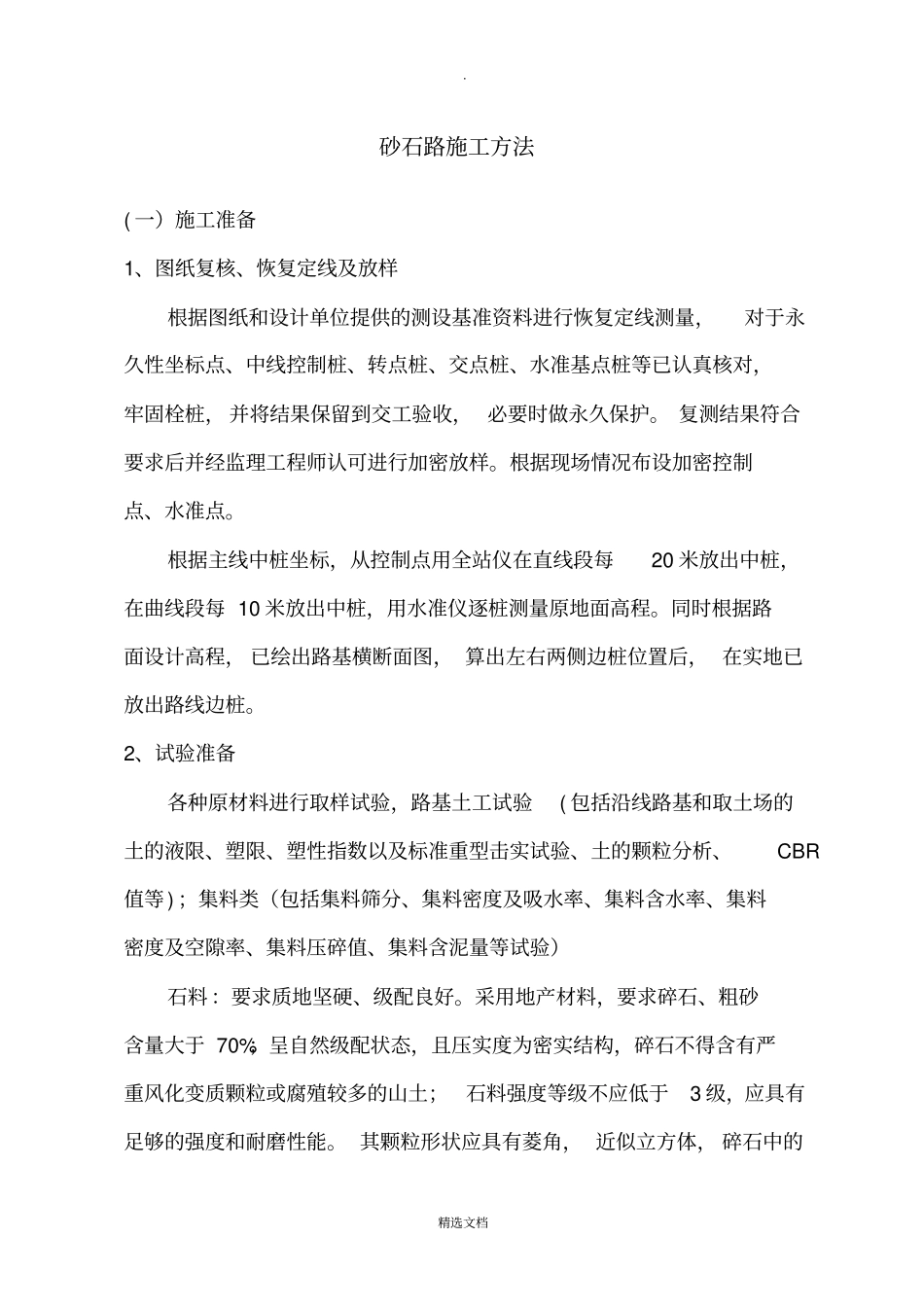

. 精选文档砂石路施工方法( 一)施工准备1、图纸复核、恢复定线及放样根据图纸和设计单位提供的测设基准资料进行恢复定线测量,对于永久性坐标点、中线控制桩、转点桩、交点桩、水准基点桩等已认真核对,牢固栓桩, 并将结果保留到交工验收, 必要时做永久保护。 复测结果符合要求后并经监理工程师认可进行加密放样。根据现场情况布设加密控制点、水准点。根据主线中桩坐标,从控制点用全站仪在直线段每20 米放出中桩,在曲线段每 10 米放出中桩,用水准仪逐桩测量原地面高程。同时根据路面设计高程, 已绘出路基横断面图, 算出左右两侧边桩位置后, 在实地已放出路线边桩。2、试验准备各种原材料进行取样试验,路基土工试验( 包括沿线路基和取土场的土的液限、塑限、塑性指数以及标准重型击实试验、土的颗粒分析、CBR值等) ;集料类(包括集料筛分、集料密度及吸水率、集料含水率、集料密度及空隙率、集料压碎值、集料含泥量等试验)石料:要求质地坚硬、级配良好。采用地产材料,要求碎石、粗砂含量大于 70%;呈自然级配状态,且压实度为密实结构,碎石不得含有严重风化变质颗粒或腐殖较多的山土;石料强度等级不应低于3 级,应具有足够的强度和耐磨性能。 其颗粒形状应具有菱角, 近似立方体, 碎石中的. 精选文档扁平细长颗料不宜超过20%。土:泥结碎石路面中的粘土主要起粘结和填充空隙的作用。塑性指数高的土, 粘结力强而渗透性弱, 其缺陷是胀缩性较大, 反之,塑性指数低的土,则粘结力弱面渗透性强, 水分容易渗入。 因此,对土的塑性指数,一般规定: 在 18-27 左右。粘土内不得含腐殖质或其它杂质,粘土用量不宜超过石料干重的20%。石屑或砂子 :石屑或砂子可选用机械轧制而成或天然砂砾,最大颗粒宜小于 37.5mm,应坚硬、清洁、干燥、无风化、无杂质,具有适当的级配。水:水应清洁无污染,并按施工规范规定控制硫酸盐含量、含盐量以及 PH值。(二)、路基施工1、填方路基施工:施工顺序:测量放线→修筑施工便道、清理杂草、庄稼苗圃、砍树挖根→测量原地表标高 (经监理、 业主认可)→推土机推除表土→平地机整平→压路机压实→自检→填报质量验收检验监理工程师验收→测量压实后的地表标高(经业主、监理、地方政府认可)进入下一道工序(1)、放样:根据设计给定的主线中桩坐标, 用全站仪放出中桩位置, 起伏较大的段落 20 米设一中桩,较平坦的段落 40 米设一中桩。然后用水准仪逐桩测...
