电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

砌石墩台施工

砌石墩台施工_第1页
砌石墩台施工_第2页
砌石墩台施工_第3页

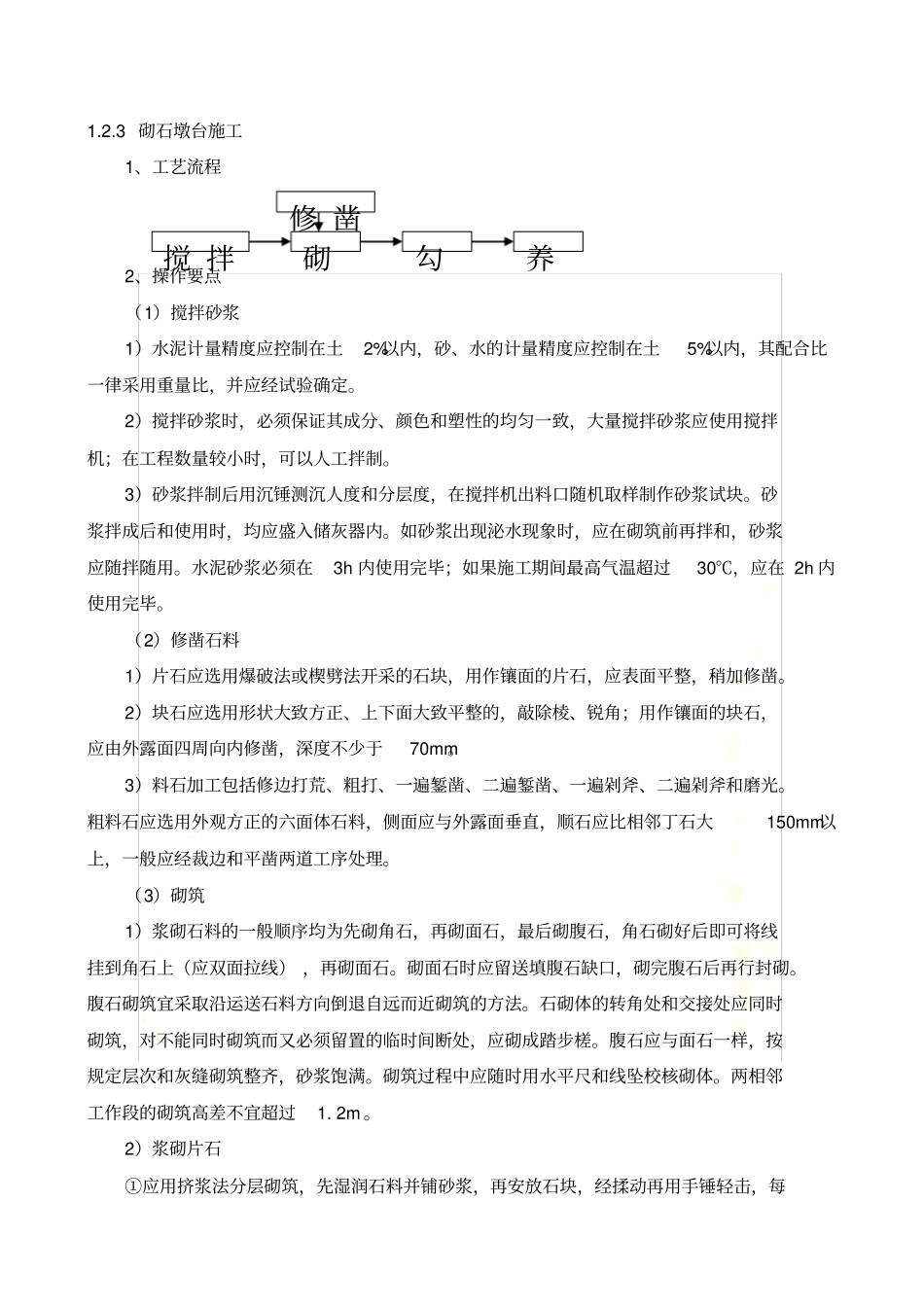

砌石墩台施工1.2.3 砌石墩台施工1、工艺流程2、操作要点(1)搅拌砂浆1)水泥计量精度应控制在土2%以内,砂、水的计量精度应控制在土5%以内,其配合比一律采用重量比,并应经试验确定。2)搅拌砂浆时,必须保证其成分、颜色和塑性的均匀一致,大量搅拌砂浆应使用搅拌机;在工程数量较小时,可以人工拌制。3)砂浆拌制后用沉锤测沉人度和分层度,在搅拌机出料口随机取样制作砂浆试块。砂浆拌成后和使用时,均应盛入储灰器内。如砂浆出现泌水现象时,应在砌筑前再拌和,砂浆应随拌随用。水泥砂浆必须在3h 内使用完毕;如果施工期间最高气温超过30℃,应在 2h 内使用完毕。(2)修凿石料1)片石应选用爆破法或楔劈法开采的石块,用作镶面的片石,应表面平整,稍加修凿。2)块石应选用形状大致方正、上下面大致平整的,敲除棱、锐角;用作镶面的块石,应由外露面四周向内修凿,深度不少于70mm。3)料石加工包括修边打荒、粗打、一遍錾凿、二遍錾凿、一遍剁斧、二遍剁斧和磨光。粗料石应选用外观方正的六面体石料,侧面应与外露面垂直,顺石应比相邻丁石大150mm以上,一般应经裁边和平凿两道工序处理。(3)砌筑1)浆砌石料的一般顺序均为先砌角石,再砌面石,最后砌腹石,角石砌好后即可将线挂到角石上(应双面拉线) ,再砌面石。砌面石时应留送填腹石缺口,砌完腹石后再行封砌。腹石砌筑宜采取沿运送石料方向倒退自远而近砌筑的方法。石砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成踏步槎。腹石应与面石一样,按规定层次和灰缝砌筑整齐,砂浆饱满。砌筑过程中应随时用水平尺和线坠校核砌体。两相邻工作段的砌筑高差不宜超过1. 2m 。2)浆砌片石①应用挤浆法分层砌筑,先湿润石料并铺砂浆,再安放石块,经揉动再用手锤轻击,每搅 拌养勾砌修 凿层高 0.7 ~1. 2m (3-4 层片石),层间大致找平。②砌片石时应充分利用片石的自然形状,相互交错地咬合在一起,但最下一皮石块应大面朝下, 最上一皮应大面朝上。 砌筑镶面石时应先在石下不垫砂浆试砌,再用大锤砸去棱角,后用锤敲去小棱角,最后用凿子剔除突出部分,再铺浆砌石,用小撬棍将石块拨正,最后用手锤轻击或用手揉动,使灰缝密实。③按设计要求和规范规定,砌体应留设沉降缝或变形缝,的端面需垂直,最好是在缝的两端跳段砌筑, 在缝内填塞防水料 (如麻筋沥青板),墙身设置泄水孔, 墙后设防水层和反滤。④石块搭接咬合长度应不小于80...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
