目录一、工程概况
0二、试块的留置方式和养护
0三、试块强度试验

0新规范 GB50204-2002的规定要求,砼浇筑工程必须制作标准养护试块,梁、板模板拆除时则应留置拆模试块,主体结构工程则应留置同条件养护试块,并根据试块试压结果进行统计评定
特编制青岛枯桃住宅小区工程混凝土试块留置方案如下:一、工程概况该工程包括 13 栋高层,地上 11~18 层,总高度 33~56m,地下一层联体车库,场地南侧及北侧为 1~2 层网点
规划建设用地面积约47642
20m2,总建筑面积为 134068
11m2,其中地上建筑面积95186
19m2,地下建筑面积38881
1#、2#、3#楼均为 11 层,建筑高度33
80m;4#楼 16 层, 7#、8#、9#、10#、13#楼 17层,5#、6#、11#、12#楼 18 层
4#、7#、8#、9#、10#楼无设备层,其他楼栋都有设备层;根据施工段的划分,进行试块的制作及留置、养护
二、试块的留置方式和养护1.在试块制作前,先检查试模,清理干净并拧紧螺栓,在其内壁涂上一薄层矿物油脂
2.在混凝土浇筑现场,有见证人员见证,取样员将混凝土分二层装入试模,每层的装料厚度应大致相等
插捣时用插捣棒按螺旋方向从边缘向中心均匀进行,插捣底层时, 插棒应达到试模底面;插捣上层时,插棒应穿入下层深度约2~3cm

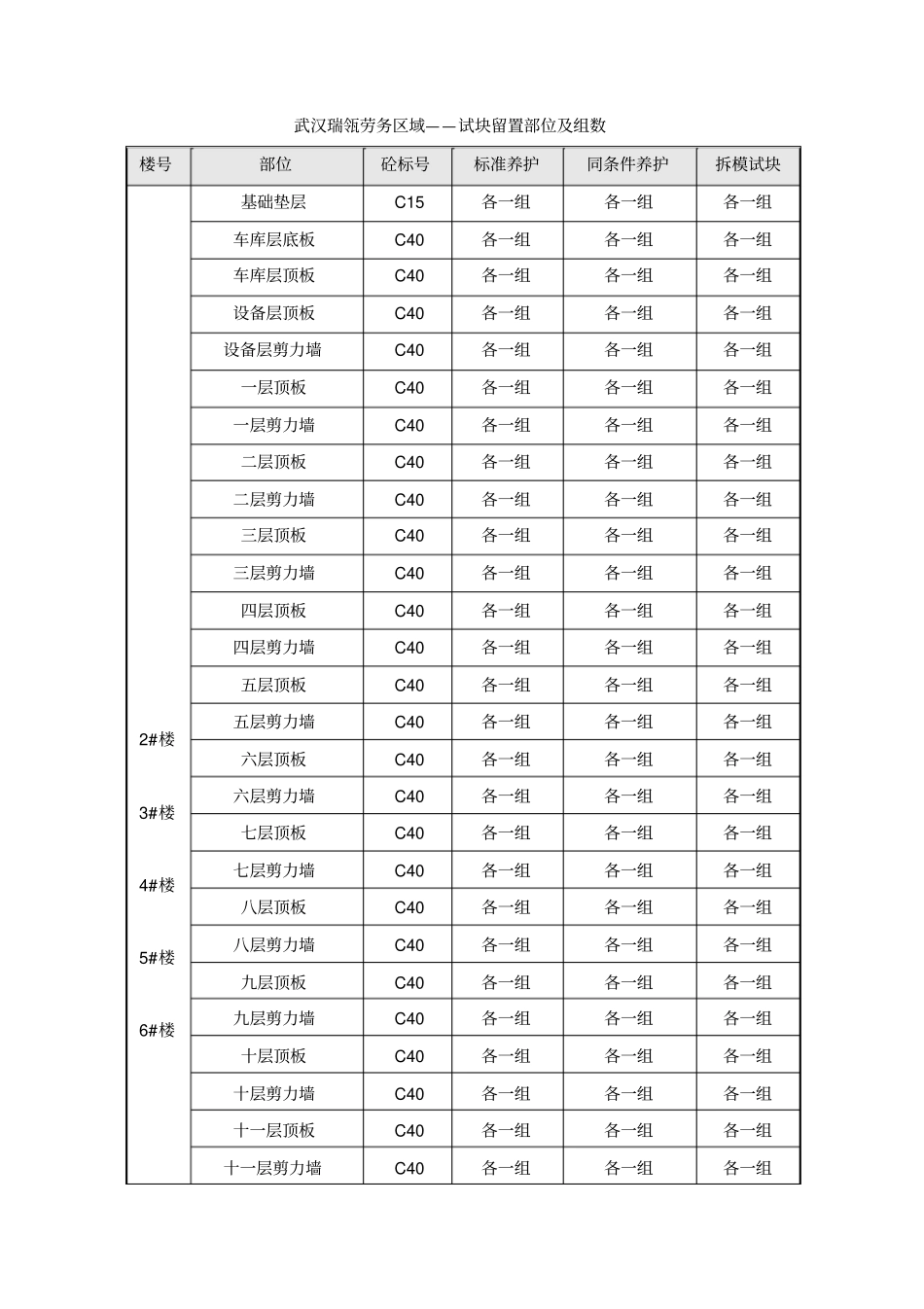

插捣时,捣棒保持垂直不得倾斜,并用
