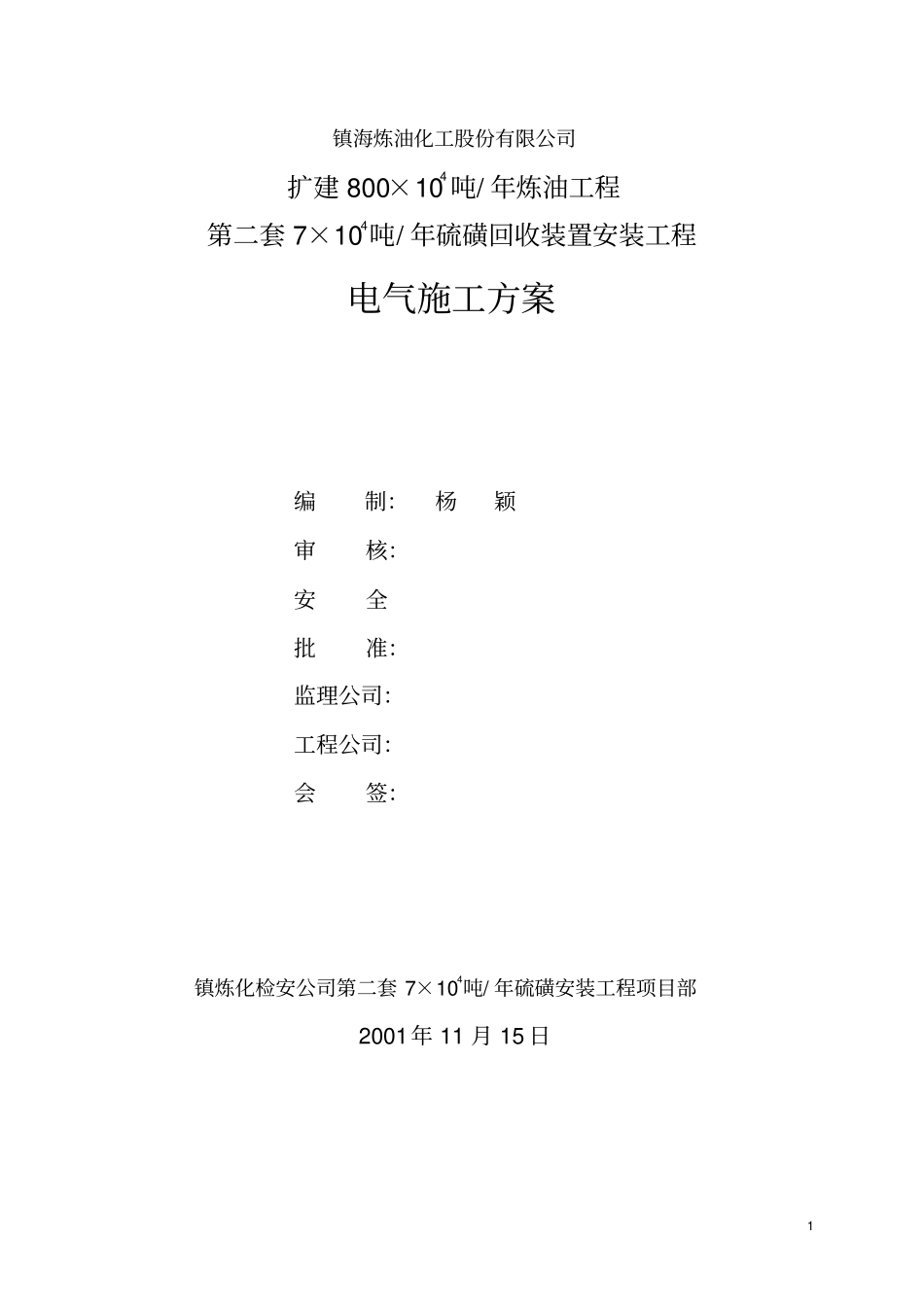

1 镇海炼油化工股份有限公司扩建 800×104吨/ 年炼油工程第二套 7×104吨/ 年硫磺回收装置安装工程电气施工方案编制:杨颖审核:安全批准:监理公司:工程公司:会签:镇炼化检安公司第二套 7×104吨/ 年硫磺安装工程项目部2001年 11 月 15 日2 加氢裂化装置电缆更换施工方案会签记录会签意见签名3 第二套 7*104吨/ 年硫磺回收装置安装工程电气施工方案会签表签名日期调试编制设备工程师车间安全员施工班长调试班长电机检修班长班组安全员车间领导审核4 第二套 7*104 吨/年硫磺回收装置安装工程电气施工方案一、 工程概况第二套七万吨 /年硫磺回收装置是根据镇海炼化公司炼油工程的环保需要而配套建设的,由镇海炼化工程公司设计。装置特点是设备分布紧凑,自动化程度高,工艺管线密集。本方案针对第二套硫磺回收装置的电气变配电工程.电讯工程的安装、调整和试验而编制,电气施工要求于 2002年 5 月 31日前高标准完成中间交接工作。由宁波华光公司负责工程施工监理。二、 工程施工编制依据1、 检安公司所接本工程项目相关施工合同2、 第二套七万吨/年硫磺回收装置电气施工图《00099D》3、 国标《电气装置安装工程施工及验收规范》:高压电器施工及验收规范(GBJ147-90)电力变压器、油浸电抗器、互感器施工及验收规范( GBJ148-90)母线装置施工及验收规范(GBJ149-90)电缆线路施工及验收规范(GB50168-92)接地装置施工及验收规范(GB50169-92)旋转电机施工及验收规范(GB50170-92)盘、柜及二次回路结线施工及验收规范(GB50171-92)低压电器施工及验收规范(GB50254-96)爆炸和火灾危险环境电气装置施工及验收规范( GB50257-96)1KV及以下配线工程施工及验收规范( GB50258-96)5 电气照明施工及验收规范(GB50259-96)4、 国标:安全技术规范《建筑工程施工现场供用电安全规程》(GB50194-93)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工高处作业安全技术规范》(JGJ80-91)5、 工程验收标准:国标《电气装置安装工程电气设备交接试验标准》(GB50150-91)国标《建筑电气安装工程质量检验评定标准》(GBJ303-88)6、 有关会议纪要及设计修改联系单三、 主要实物工作量本工程施工内容包括硫磺回收装置的变配电工程、电动配线工程、照明工程、防雷接地及电信工程。装置内照明线路采用钢管保护和符合相应防爆等级的灯具。整个装置内工作接地、保护接地、防雷及防静电接地共用一套接地系统...
