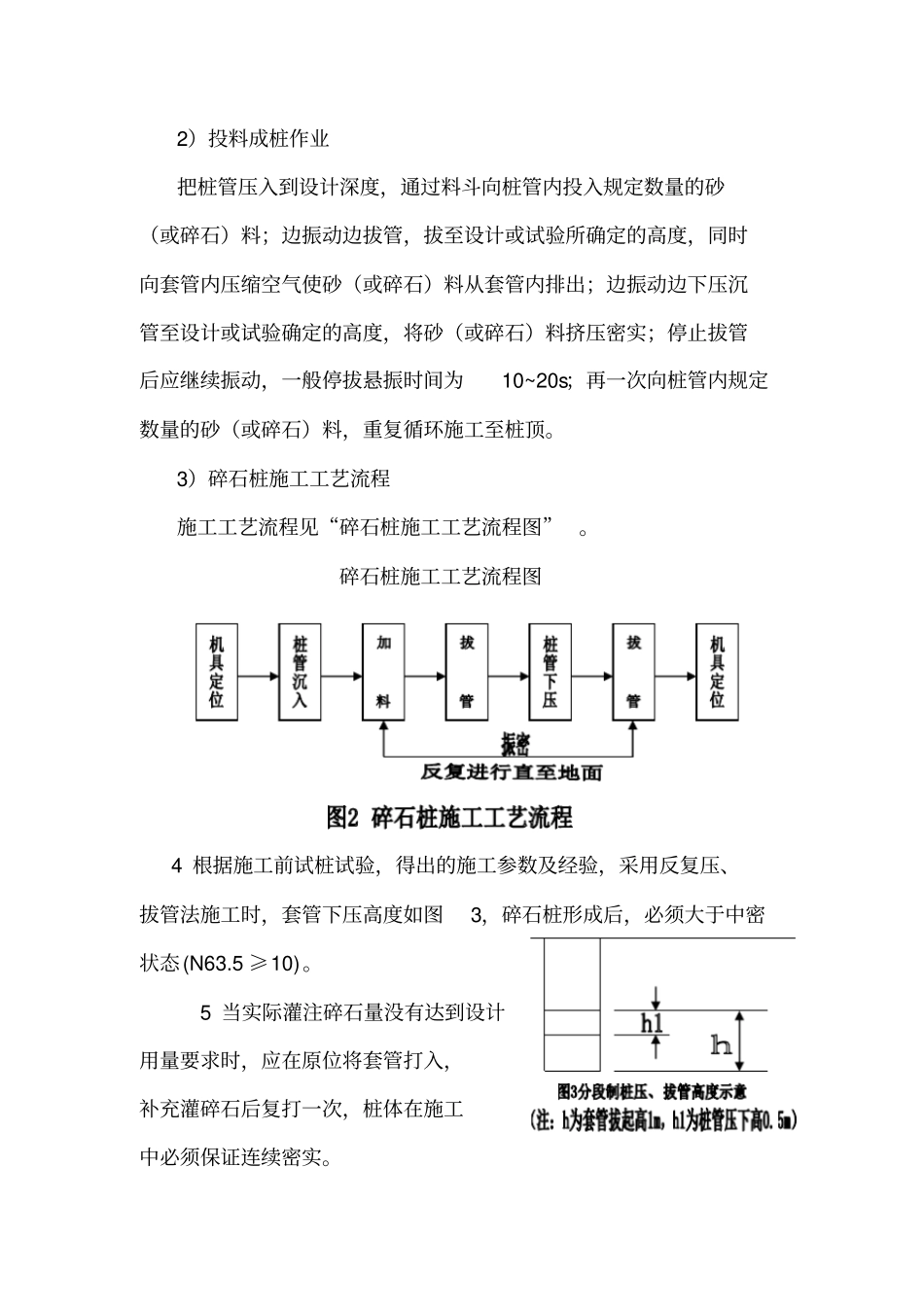

碎石桩施工方案第一章工程概述一、工程概况腾冲至和顺道路改扩建工程第二合同段K2+040~K2+680.5 段处于路基不均匀沉陷,沉陷( 软土) 路基地段需要对路基进行加固处理。二、软土路基处理措施1、K2+040~K2+680.5 段路基沉陷地基采用沉管挤密碎石桩加固软土地基,桩间距为1.5m,按正三角形布置。碎石桩施工完成,检验合格后,在桩顶分层填筑0.3m 厚砂砾石垫层,碾压密实满足基床以下路堤的压实标准。第二章施工方案一、加固原理沉管碎石桩是在振动锤的振动作用下,把套管沉至规定的设计深度,套管入土后,挤密套管周围土体,然后向管内投入碎石,再使碎石排入土中,分段振捣密实,形成较大直径的碎石桩,并将桩间土体进一步挤密, 经多次循环后既成完整的碎石桩。桩与桩间土形成复合地基,从而提高了地基的承载力,并防止砂土液化。二、施工方法1、施工准备1)技术准备根据设计本线碎石桩桩体原材料选用一定级配且不易风化的碎石或砾石,粒径宜为20~50mm,含泥量不得大于5%。每工点施工前按照规范及设计要求进行成桩工艺性试验,待工艺试验桩经检验满足设计和质量要求后,并报监理单位确认后, 进行大面积施工。根据设计资料绘制碎石桩布桩图,并注明桩位编号及施工说明。采用全站仪或经纬仪进行现场桩位放样,做好标志桩。确定施打顺序:施工顺序采用跳打形式,并由外缘向中心进行,相邻两根桩必须采用跳跃间打。2)场地准备原地面清理、整平,并进行桩位放样。3)机具设备准备碎石桩机、发电机、卷扬机等设备应经检查、维修,保证成桩过程顺利进行。检查电源、线路,并做好照明准备工作。4)人员准备配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。2、碎石成孔作业内容1)钻孔作业在施工准备完成后,由钻机操作手按照放样桩位负责钻机正确就位。就位后,把桩管及桩尖对准桩位,桩靴闭合。启动振动器,在钻进过程中,由钻机操作手负责桩机正确操作并对土层变化情况做好原始施工记录。并按技术交底要求钻至设计标高。2)投料成桩作业把桩管压入到设计深度,通过料斗向桩管内投入规定数量的砂(或碎石)料;边振动边拔管,拔至设计或试验所确定的高度,同时向套管内压缩空气使砂(或碎石)料从套管内排出;边振动边下压沉管至设计或试验确定的高度,将砂(或碎石)料挤压密实;停止拔管后应继续振动,一般停拔悬振时间为10~20s;再一次向桩管内规定数量的砂(或碎石)料,重复循环施工至桩顶。3)碎石桩施工工艺流程施工...
