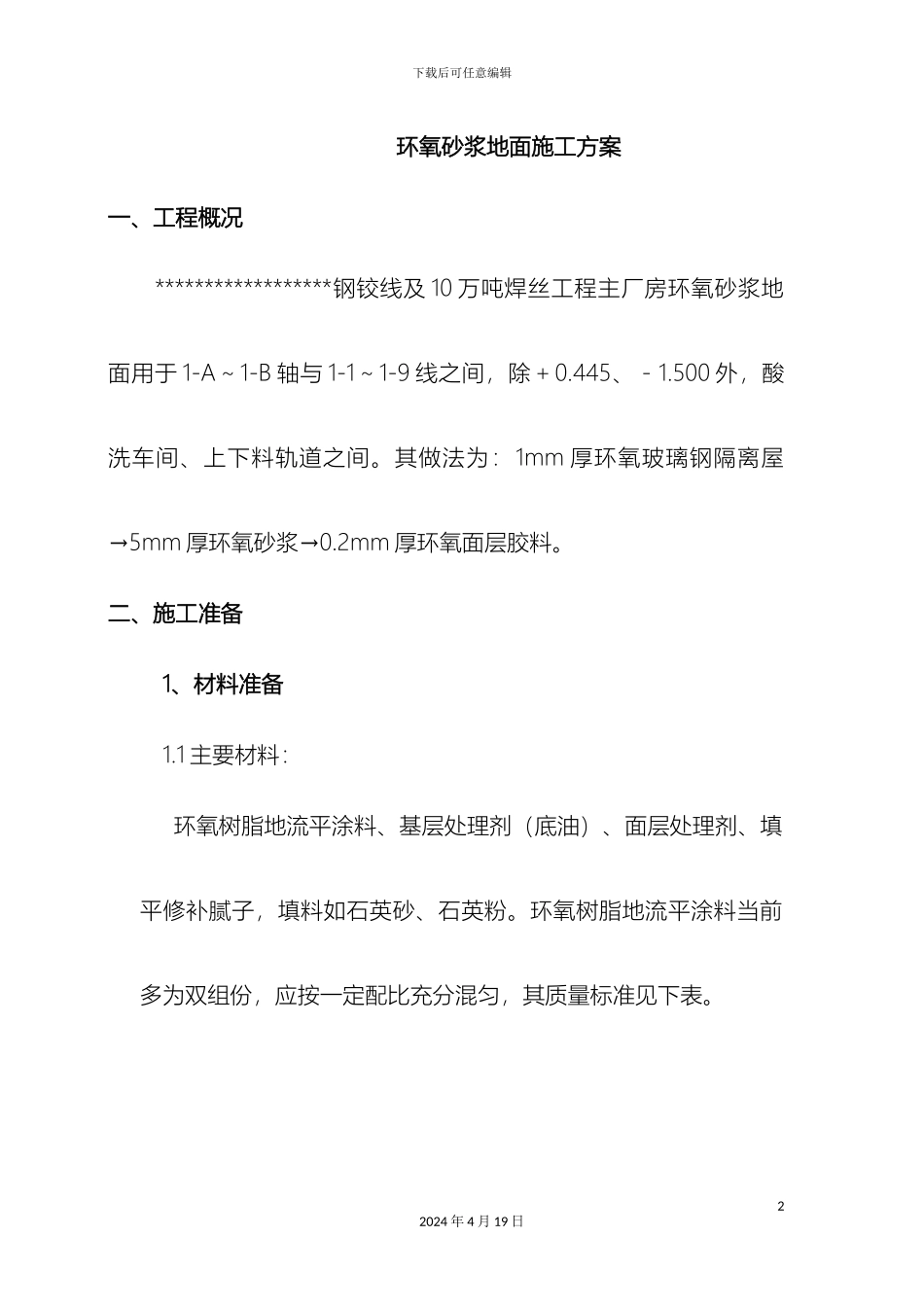

下载后可任意编辑环氧砂浆地面施工方案12024 年 4 月 19 日下载后可任意编辑环氧砂浆地面施工方案一、工程概况 ******************钢铰线及 10 万吨焊丝工程主厂房环氧砂浆地面用于 1-A~1-B 轴与 1-1~1-9 线之间,除+0
445、-1
500 外,酸洗车间、上下料轨道之间
其做法为:1mm 厚环氧玻璃钢隔离屋→5mm 厚环氧砂浆→0
2mm 厚环氧面层胶料
二、施工准备1、材料准备1
1 主要材料:环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉
环氧树脂地流平涂料当前多为双组份,应按一定配比充分混匀,其质量标准见下表

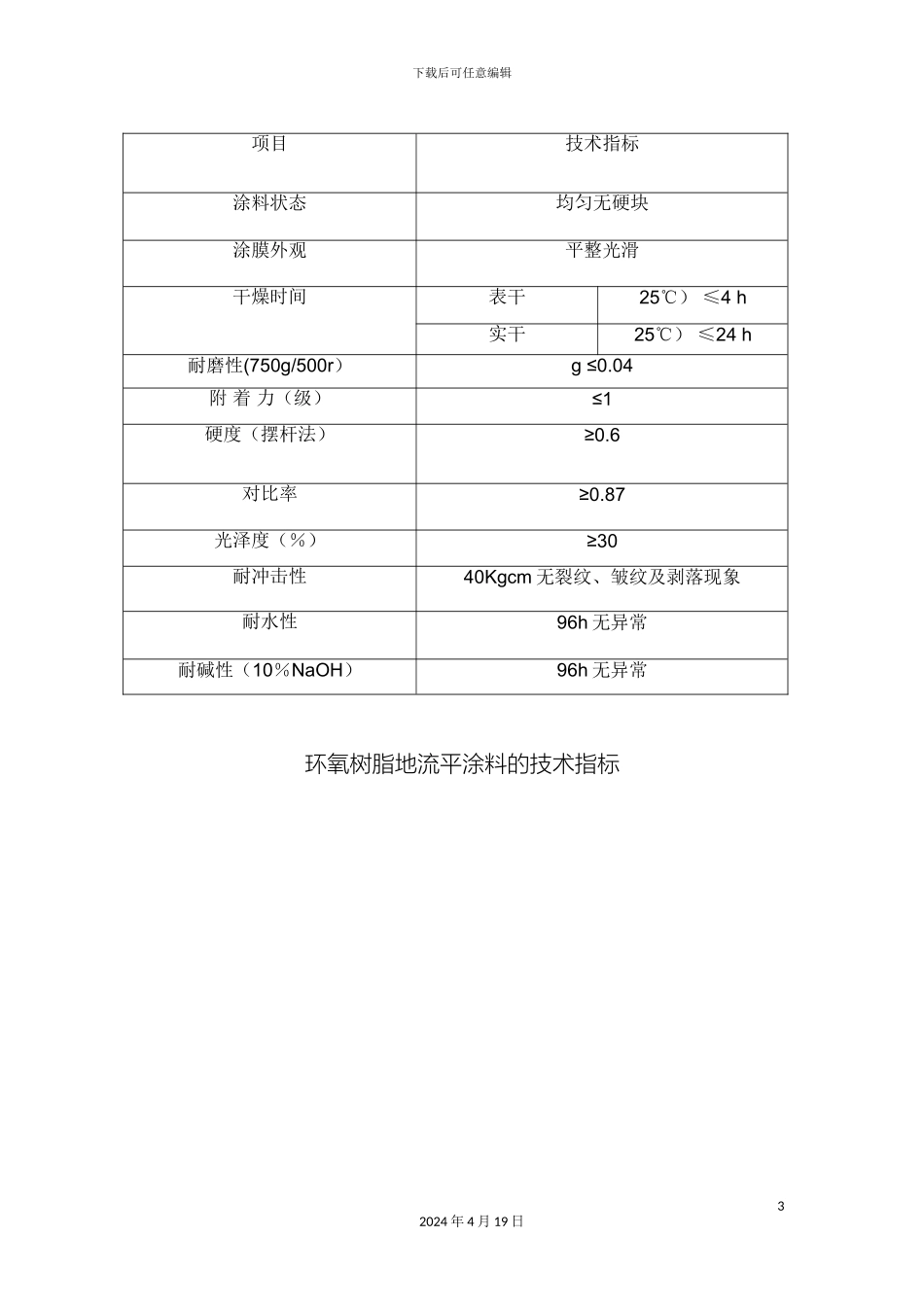

22024 年 4 月 19 日下载后可任意编辑环氧树脂地流平涂料的技术指标32024 年 4 月 19 日项目技术指标涂料状态均匀无硬块涂膜外观平整光滑干燥时间表干25℃) ≤4 h实干25℃) ≤24 h耐磨性(750g/500r)g ≤0
04附 着 力(级)≤1硬度(摆杆法)≥0
6对比率≥0
87光泽度(%)≥30耐冲击性40Kgcm 无裂纹、皱纹及剥落现象耐水性96h 无异常耐碱性(10%NaOH)96h 无异常下载后可任意编辑1
2 储运与贮存:密闭储运,避开包装破损和雨淋
置于干燥通风处,避开高温,严禁阳光下曝晒及冷冻
在 5-40℃时贮存期为 6~12 个月
2、机具准备: 2
1 漆刷或滚筒、盛水桶、低转速搅拌器(400 转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒
2 施工机具在使用前需清洗洁净
用完后的工具要在干固时间内用水清理,以免影响下次使用
三、施工方法1、基层处理:1
1 施工基层应平整、粗糙,清除浮尘、旧涂层等,达到 C25以上强度,并作断水处理,不得有积水,洁净、密实
不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧
