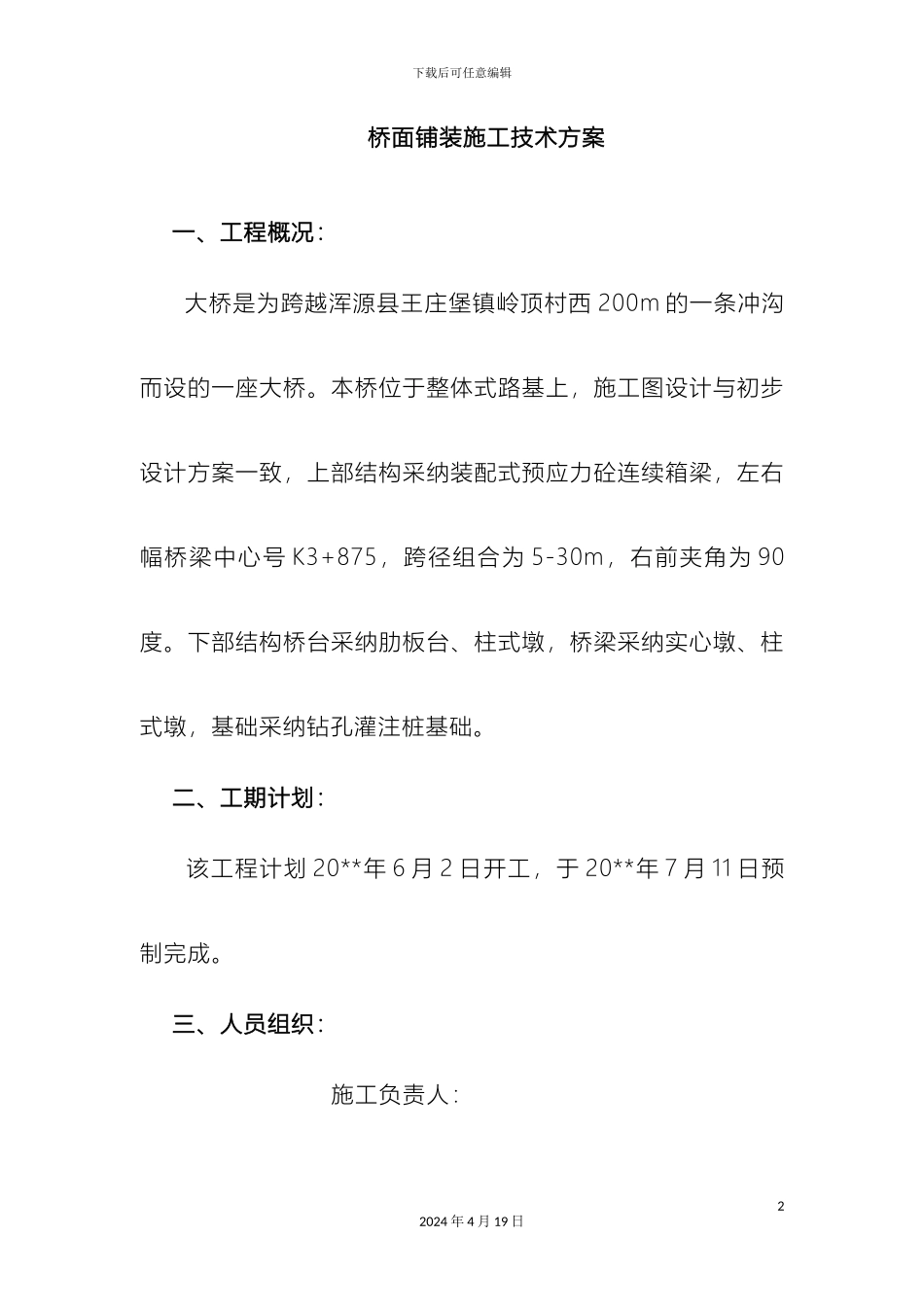

下载后可任意编辑现浇桥面铺装工程专项施工方案12024 年 4 月 19 日下载后可任意编辑桥面铺装施工技术方案一、工程概况:大桥是为跨越浑源县王庄堡镇岭顶村西 200m 的一条冲沟而设的一座大桥。本桥位于整体式路基上,施工图设计与初步设计方案一致,上部结构采纳装配式预应力砼连续箱梁,左右幅桥梁中心号 K3+875,跨径组合为 5-30m,右前夹角为 90度。下部结构桥台采纳肋板台、柱式墩,桥梁采纳实心墩、柱式墩,基础采纳钻孔灌注桩基础。二、工期计划:该工程计划 20**年 6 月 2 日开工,于 20**年 7 月 11 日预制完成。三、人员组织:施工负责人: 22024 年 4 月 19 日下载后可任意编辑施工场地质检员: 施工场地试验员: 施工场地施工员: 施工场地安全员: 劳动力计划使用数量 15 人,钢筋工、模板工、砼工及其它辅助工人是经过上岗培训过的技术工人。四、机械配置:砼运输车 6m3 3 辆电焊机 β-315 沟通型 1 台切割机 Hφ86 型 2 台弯曲机 GW40 型 1 台插入式振捣棒 50mm、30mm 型 2 套发电机 250 千瓦 1 台五、施工方案及工艺流程(附工艺流程图)(一)、施工准备:32024 年 4 月 19 日下载后可任意编辑1、项目部试验室对进场的原材料按频率进行了自检,自检合格后由驻地监理工程师进行了抽检,不合格材料不准进入现场,所用的 C50 砼已经进行了配比试验,并由总监办试验室进行了复核与审批,现已批准使用。2、项目部总工以会议交底的形式向各施工负责人、施工员进行湿接头、湿接缝施工方案的技术交底,施工负责人以书面的形式向施工班组进行施工工艺的技术交底,专业工程师以岗位技术交底的形式向施工班组的工人进行施工操作方法的技术交底。3、将进场并将检验合格的原材料分类堆放整齐,并插上标识牌。测量控制 桥面板施工时,施工测量应根据桥梁线型及纵、横坡以及竖曲线和法律规范要求认真操作,现将有关桥面板施工平面及高程控制测量作如下概述:42024 年 4 月 19 日下载后可任意编辑 (一)、平面控制测量 测量前对测距仪按测量法律规范进行有关项目检查与校正。 复 测 有 关 导 线 点 作 为 平 面 控 制 起 始 方 向 ; 计算各伸缩缝处相应分幅坐标; 根 据 控 制 点 放 样 各 伸 缩 缝 处 分 幅 点 坐 标 ; 加密各分幅纵向点并弹好墨线; 用钢尺检查各分幅横向距离。 (二)、高程控制测量 测量前对自动安平水准...
