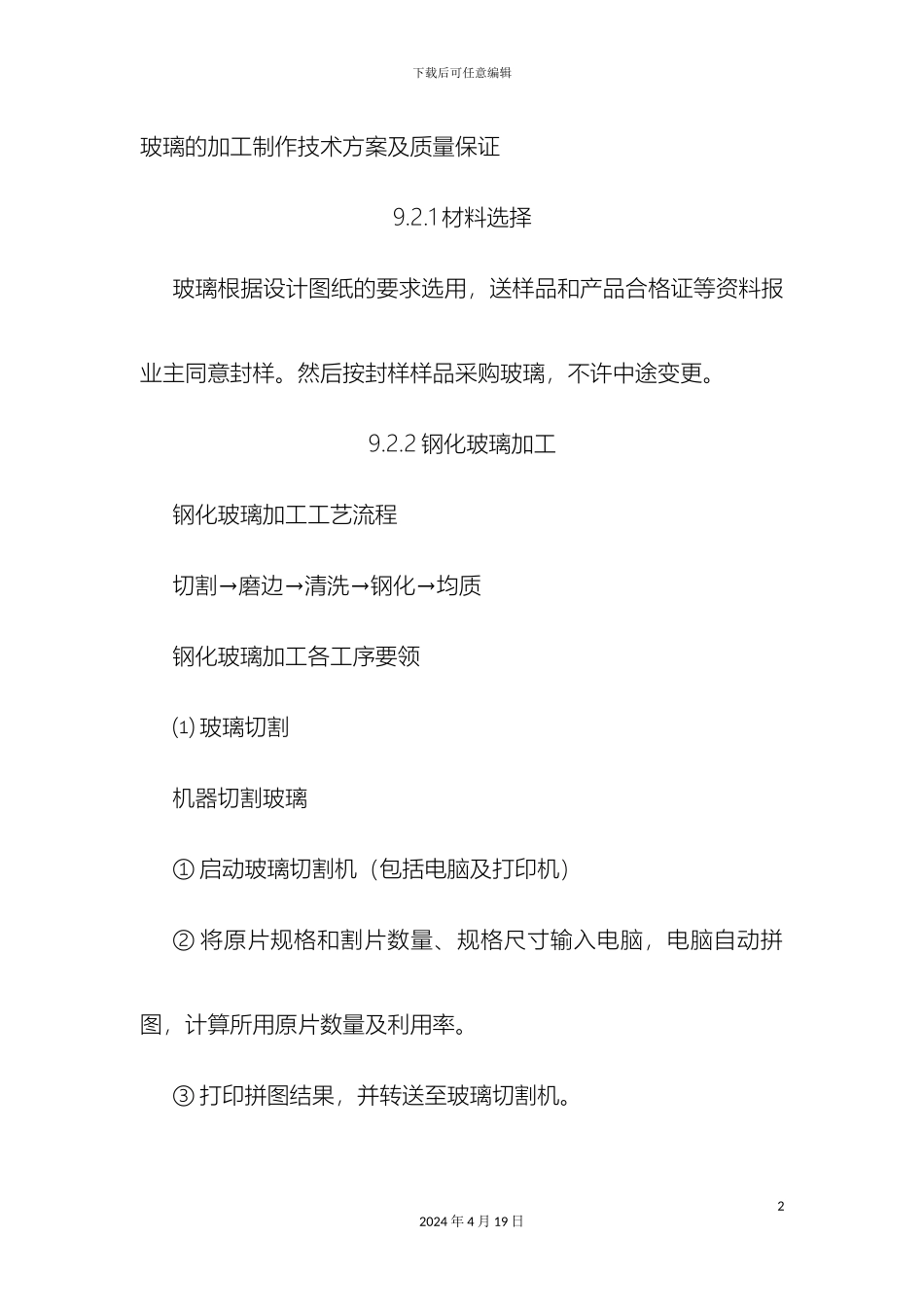

下载后可任意编辑玻璃的加工制作技术方案及质量保证12024 年 4 月 19 日下载后可任意编辑玻璃的加工制作技术方案及质量保证9
1 材料选择玻璃根据设计图纸的要求选用,送样品和产品合格证等资料报业主同意封样
然后按封样样品采购玻璃,不许中途变更
2 钢化玻璃加工钢化玻璃加工工艺流程切割→磨边→清洗→钢化→均质钢化玻璃加工各工序要领⑴ 玻璃切割机器切割玻璃① 启动玻璃切割机(包括电脑及打印机)② 将原片规格和割片数量、规格尺寸输入电脑,电脑自动拼图,计算所用原片数量及利用率
③ 打印拼图结果,并转送至玻璃切割机

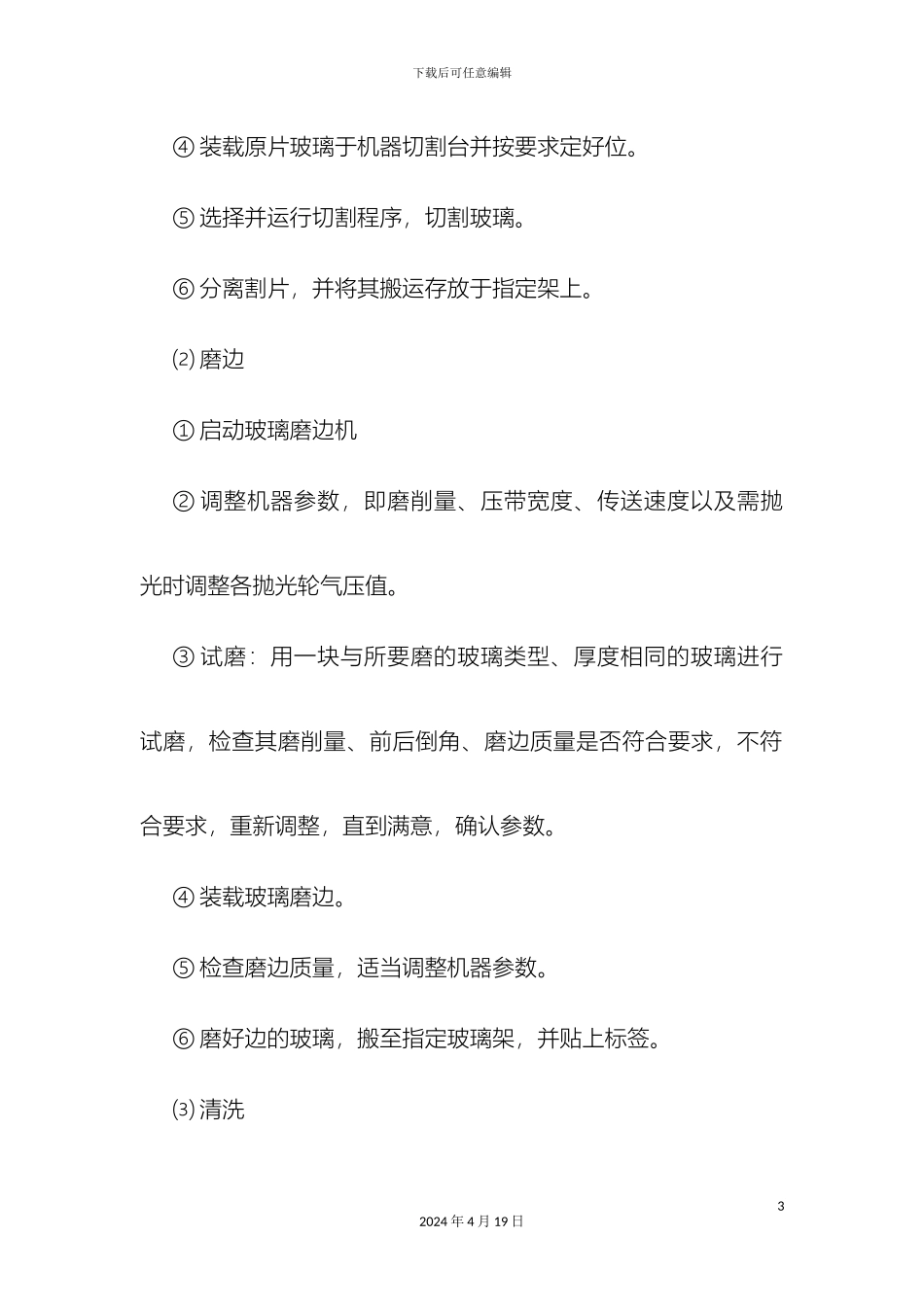

22024 年 4 月 19 日下载后可任意编辑④ 装载原片玻璃于机器切割台并按要求定好位
⑤ 选择并运行切割程序,切割玻璃
⑥ 分离割片,并将其搬运存放于指定架上
⑵ 磨边① 启动玻璃磨边机② 调整机器参数,即磨削量、压带宽度、传送速度以及需抛光时调整各抛光轮气压值
③ 试磨:用一块与所要磨的玻璃类型、厚度相同的玻璃进行试磨,检查其磨削量、前后倒角、磨边质量是否符合要求,不符合要求,重新调整,直到满意,确认参数
④ 装载玻璃磨边
⑤ 检查磨边质量,适当调整机器参数
⑥ 磨好边的玻璃,搬至指定玻璃架,并贴上标签
⑶ 清洗32024 年 4 月 19 日下载后可任意编辑① 玻璃清洗机使用前检查,看水量是否充分
② 启动清洗机(包括水处理系统),把机器置于自动运行状态
③ 装载玻璃清洗,检查清洗效果,如不合要求,则调整水温,洗刷速度及传送速度,直至合格
④ 按规定的顺序,规格装载玻璃,自动清洗
⑤ 清洗后的玻璃堆放时,块与块之间用纸隔开,各种规格分开并标记好,避开损坏和造成混乱
⑷ 钢化① 检查清洗后的玻璃是否符合要求,凡有夹砂、划痕等缺陷的玻璃不能钢化
② 根据深加工玻璃的图纸要求,调整好钢化炉参数
③ 先取 2 块相同厚度的同类玻璃作钢化,检查钢化
