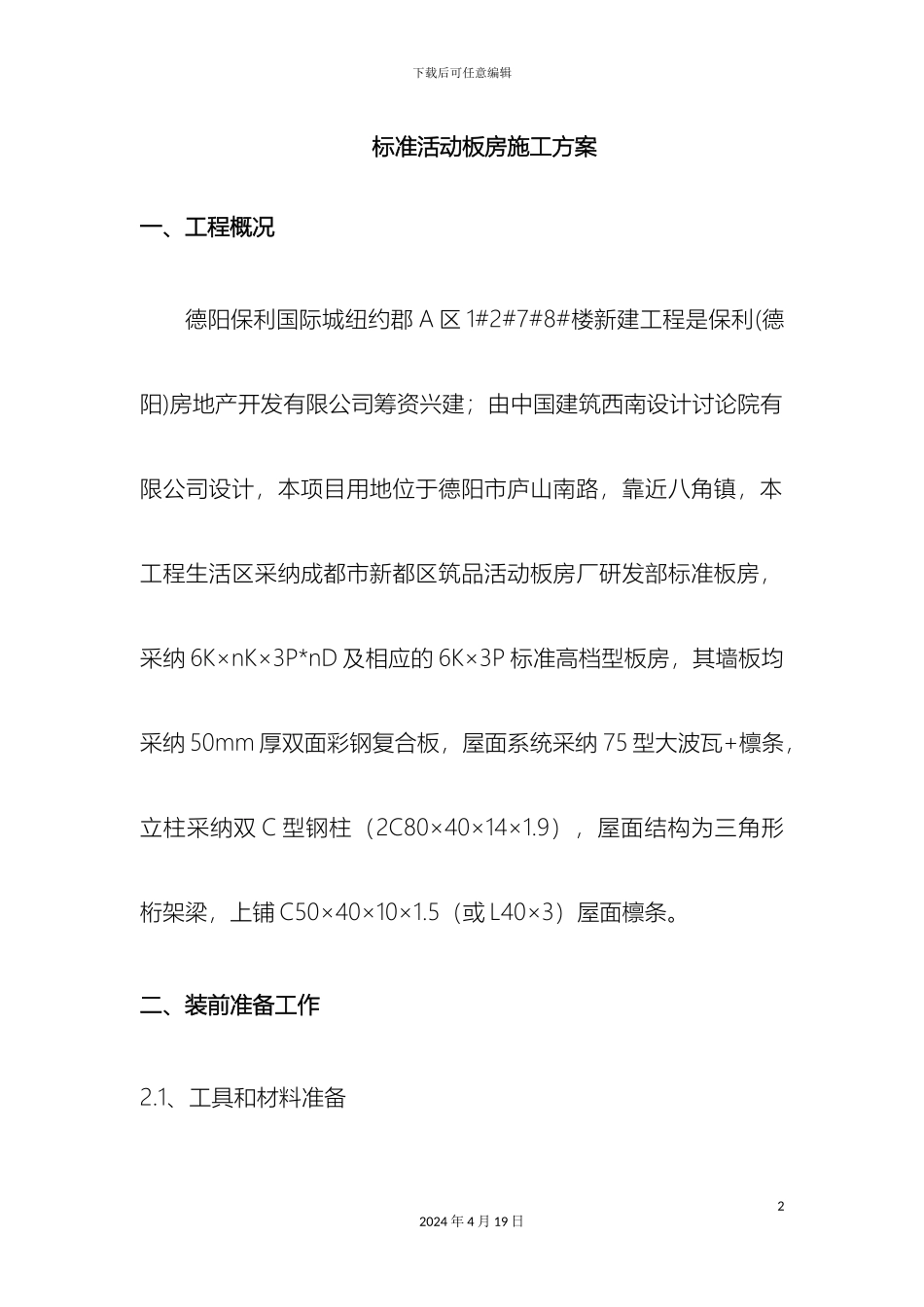

下载后可任意编辑生活区办公区板房施工方案12024 年 4 月 19 日下载后可任意编辑标准活动板房施工方案一、工程概况德阳保利国际城纽约郡 A 区 1#2#7#8#楼新建工程是保利(德阳)房地产开发有限公司筹资兴建;由中国建筑西南设计讨论院有限公司设计,本项目用地位于德阳市庐山南路,靠近八角镇,本工程生活区采纳成都市新都区筑品活动板房厂研发部标准板房,采纳 6K×nK×3P*nD 及相应的 6K×3P 标准高档型板房,其墙板均采纳 50mm 厚双面彩钢复合板,屋面系统采纳 75 型大波瓦+檩条,立柱采纳双 C 型钢柱(2C80×40×14×1.9),屋面结构为三角形桁架梁,上铺 C50×40×10×1.5(或 L40×3)屋面檩条。二、装前准备工作2.1、工具和材料准备22024 年 4 月 19 日下载后可任意编辑2.1.1 主要机具:冲击式手电钻、冲击钻、角磨机、拉钉枪、钻头、铁皮剪刀等;2.1.2 放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳;2.1.3 安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活扳手、钳子;2.1.4 安装小料(材料配件):自攻钉、膨胀螺丝、水泥钉、镀锌螺栓、拉铆钉、螺丝;2.1.5 辅助工具:拉钉枪、胶枪、密封胶;2.1.6 配合工具:人字梯、马凳、插架、麻绳、绳扣、钢丝绳、安全装置。2.2、材料运输32024 年 4 月 19 日下载后可任意编辑2.2.1 考察道路情况,选择最佳运输路线。2.2.2 材料运输应尽量根据安装顺序成套进行,先安先运,后安后运。2.2.3 不同构件应选择不同的运输方法。如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。2.2.4 构件要轻拿轻放,不得撬、甩、摔、依次提取码放。2.2.5 装车认真,绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。2.2.6 构件在运输、保管和施工中,应实行防止损坏,变形,丢失的措施。2.3、看护、清点、修理42024 年 4 月 19 日下载后可任意编辑2.3.1 材料进场后应设专人看护,严防丢失。2.3.2 安装前,应根据板房构件明细表对构件认真清点,对缺少的构件及时上报名称、数量;对变形的构件应及时修理;对物件表面的油污、泥砂、灰尘等物质及时清理。2.4、基础验收本工程基础由甲方根据我公司提供的板房基础图纸进行施工,在板房安装前,应对板房基础进行验收。主要内容:混凝土强度,基础高度,上表面平整度,基础宽度,几何尺寸。三、安装程序3.1、放线52024 年 4 月 19 日下载后可任意编辑根据图纸尺寸,利用墨斗在板...
