皇冠国际二期模板专项施工方案模板

皇冠国际二期模板专项施工方案模板_第1页
1/110
皇冠国际二期模板专项施工方案模板_第2页
2/110
皇冠国际二期模板专项施工方案模板_第3页
3/110

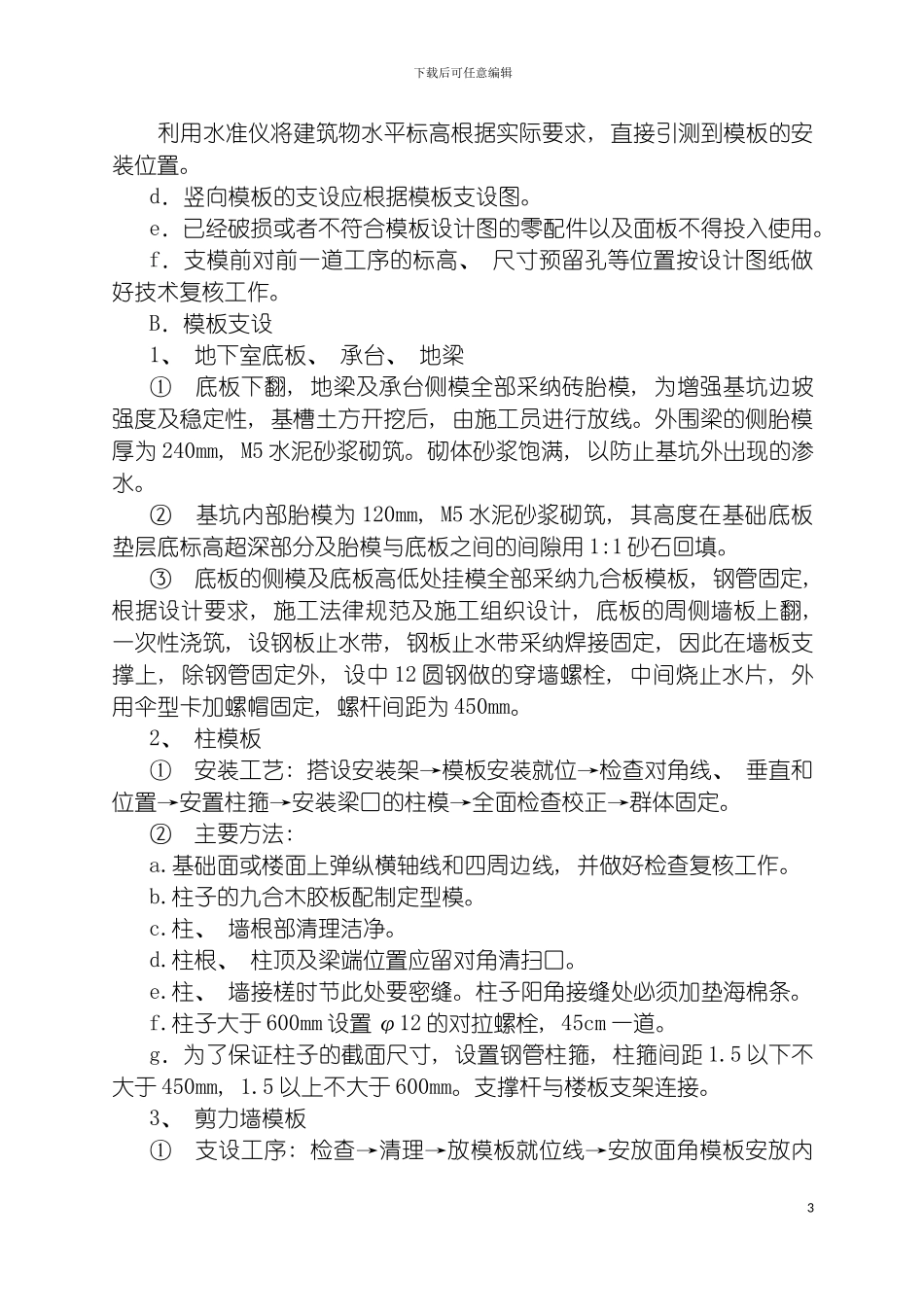

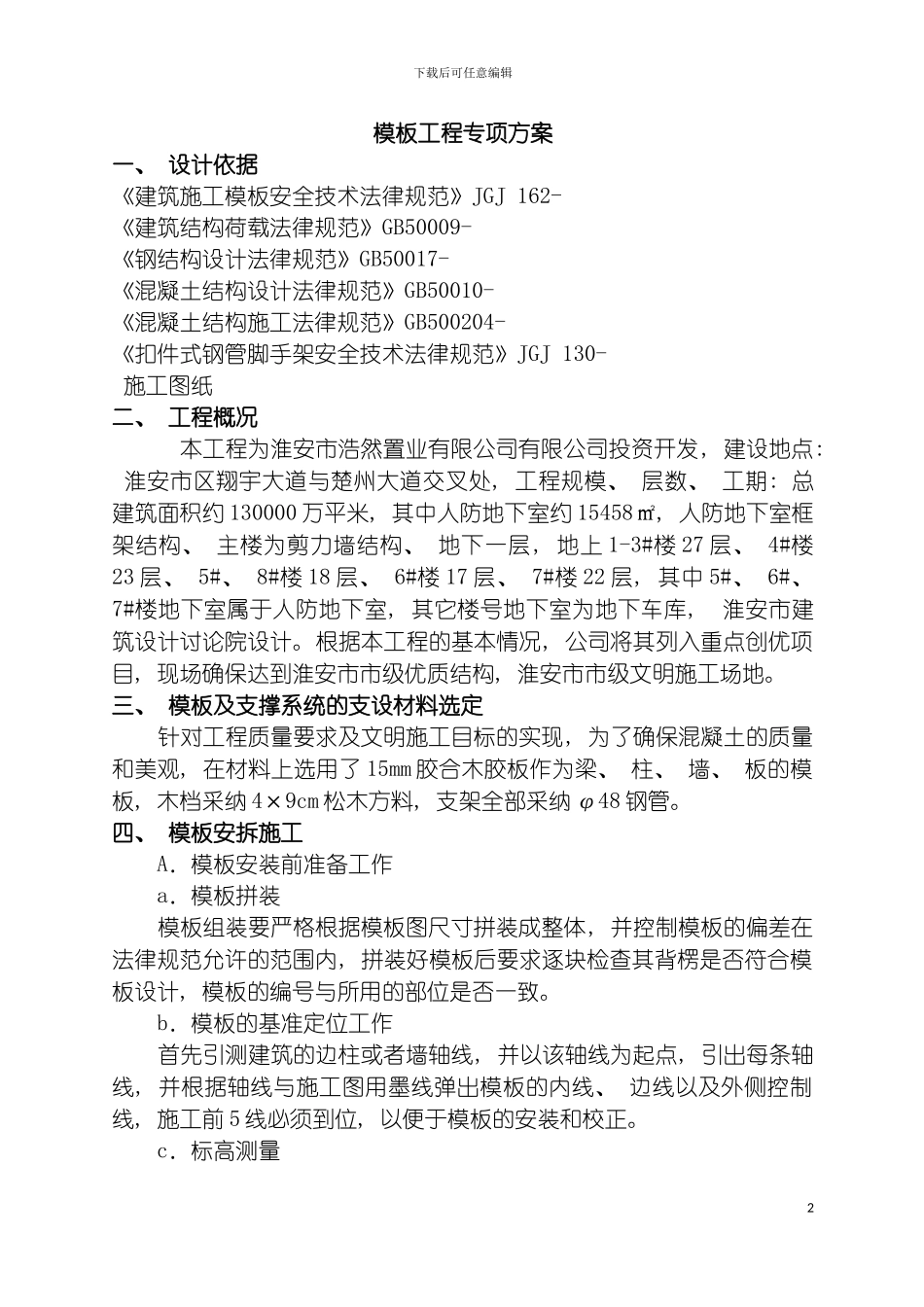

下载后可任意编辑皇冠国际二期模板专项施工方案1下载后可任意编辑模板工程专项方案一、 设计依据《建筑施工模板安全技术法律规范》JGJ 162- 《建筑结构荷载法律规范》GB50009- 《钢结构设计法律规范》GB50017- 《混凝土结构设计法律规范》GB50010- 《混凝土结构施工法律规范》GB500204- 《扣件式钢管脚手架安全技术法律规范》JGJ 130- 施工图纸二、 工程概况 本工程为淮安市浩然置业有限公司有限公司投资开发, 建设地点: 淮安市区翔宇大道与楚州大道交叉处, 工程规模、 层数、 工期: 总建筑面积约 130000 万平米, 其中人防地下室约 15458㎡, 人防地下室框架结构、 主楼为剪力墙结构、 地下一层, 地上 1-3#楼 27 层、 4#楼23 层、 5#、 8#楼 18 层、 6#楼 17 层、 7#楼 22 层, 其中 5#、 6#、 7#楼地下室属于人防地下室, 其它楼号地下室为地下车库, 淮安市建筑设计讨论院设计。根据本工程的基本情况, 公司将其列入重点创优项目, 现场确保达到淮安市市级优质结构, 淮安市市级文明施工场地。三、 模板及支撑系统的支设材料选定 针对工程质量要求及文明施工目标的实现, 为了确保混凝土的质量和美观, 在材料上选用了 15mm 胶合木胶板作为梁、 柱、 墙、 板的模板, 木档采纳 4×9cm 松木方料, 支架全部采纳 φ48 钢管。四、 模板安拆施工 A.模板安装前准备工作 a.模板拼装 模板组装要严格根据模板图尺寸拼装成整体, 并控制模板的偏差在法律规范允许的范围内, 拼装好模板后要求逐块检查其背楞是否符合模板设计, 模板的编号与所用的部位是否一致。 b.模板的基准定位工作 首先引测建筑的边柱或者墙轴线, 并以该轴线为起点, 引出每条轴线, 并根据轴线与施工图用墨线弹出模板的内线、 边线以及外侧控制线, 施工前 5 线必须到位, 以便于模板的安装和校正。 c.标高测量2下载后可任意编辑 利用水准仪将建筑物水平标高根据实际要求, 直接引测到模板的安装位置。d.竖向模板的支设应根据模板支设图。e.已经破损或者不符合模板设计图的零配件以及面板不得投入使用。f.支模前对前一道工序的标高、 尺寸预留孔等位置按设计图纸做好技术复核工作。B.模板支设1、 地下室底板、 承台、 地梁① 底板下翻, 地梁及承台侧模全部采纳砖胎模, 为增强基坑边坡强度及稳定性, 基槽土方开挖后, 由施工员进行放线。外围梁的侧胎模厚为 240mm, M5 水泥砂浆砌筑。砌体砂浆饱...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

皇冠国际二期模板专项施工方案模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
