下载后可任意编辑矿业工程案例题一级建造师全部下载后可任意编辑[案例 16415012]1

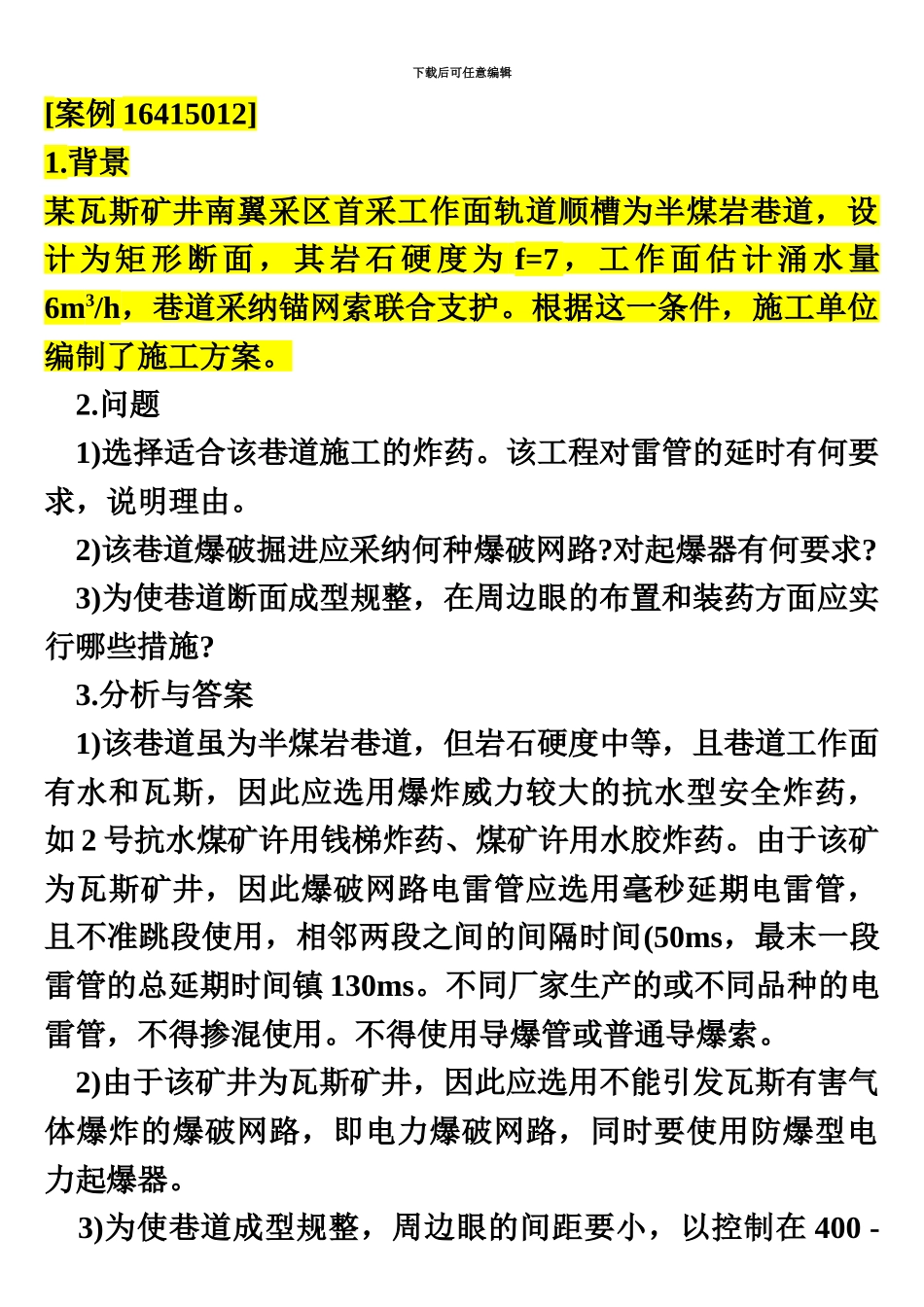

背景某瓦斯矿井南翼采区首采工作面轨道顺槽为半煤岩巷道,设计为矩形断面,其岩石硬度为 f=7 ,工作面估计涌水量6m3/h,巷道采纳锚网索联合支护
根据这一条件,施工单位编制了施工方案
问题 1)选择适合该巷道施工的炸药
该工程对雷管的延时有何要求,说明理由
2)该巷道爆破掘进应采纳何种爆破网路
对起爆器有何要求
3)为使巷道断面成型规整,在周边眼的布置和装药方面应实行哪些措施
分析与答案 1)该巷道虽为半煤岩巷道,但岩石硬度中等,且巷道工作面有水和瓦斯,因此应选用爆炸威力较大的抗水型安全炸药,如 2 号抗水煤矿许用钱梯炸药、煤矿许用水胶炸药
由于该矿为瓦斯矿井,因此爆破网路电雷管应选用毫秒延期电雷管,且不准跳段使用,相邻两段之间的间隔时间(50ms,最末一段雷管的总延期时间镇 130ms
不同厂家生产的或不同品种的电雷管,不得掺混使用
不得使用导爆管或普通导爆索
2)由于该矿井为瓦斯矿井,因此应选用不能引发瓦斯有害气体爆炸的爆破网路,即电力爆破网路,同时要使用防爆型电力起爆器

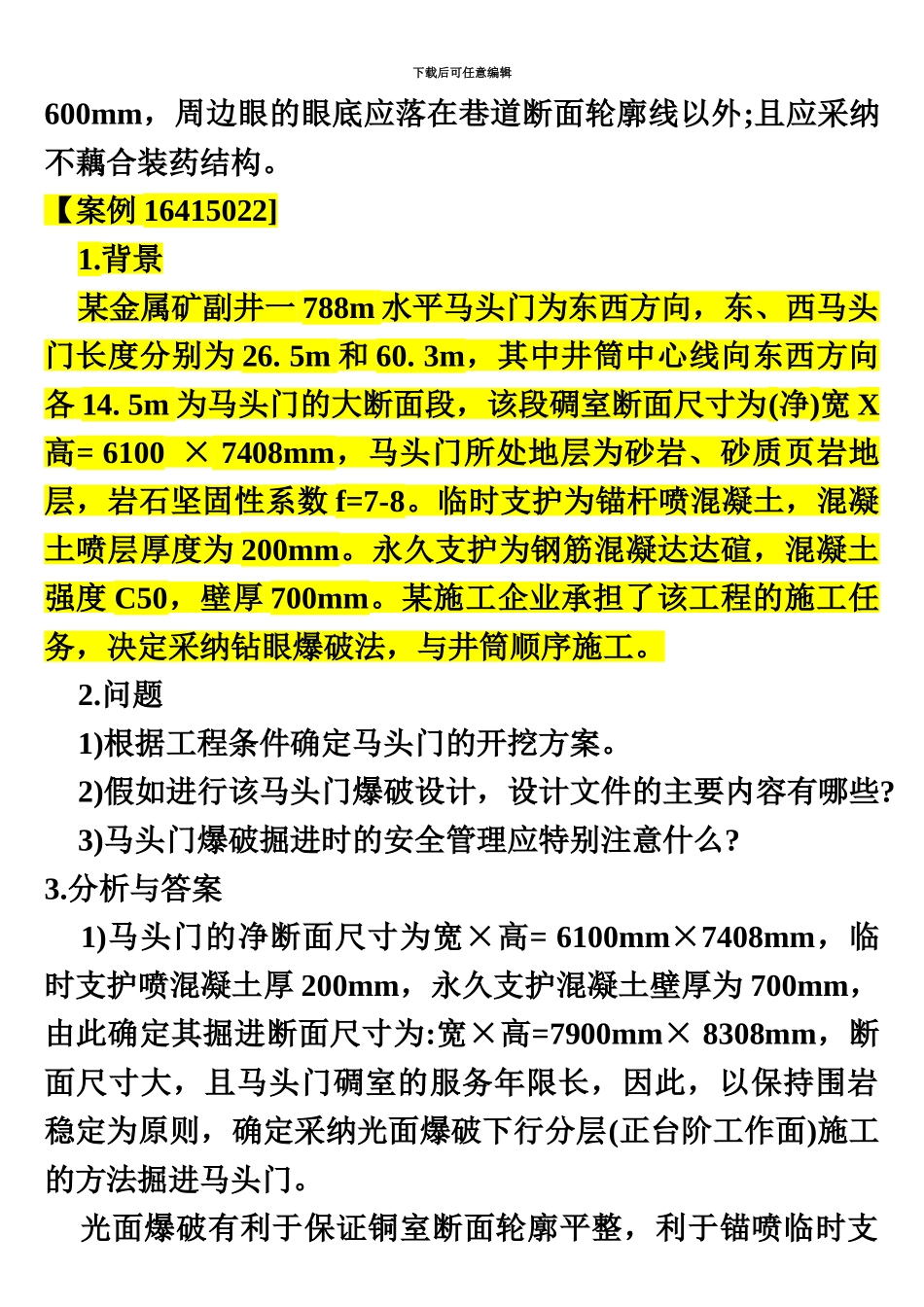

3)为使巷道成型规整,周边眼的间距要小,以控制在 400 - 下载后可任意编辑600mm,周边眼的眼底应落在巷道断面轮廓线以外;且应采纳不藕合装药结构
【案例 16415022]1
背景某金属矿副井一 788m 水平马头门为东西方向,东、西马头门长度分别为 26
5m 和 60
3m,其中井筒中心线向东西方向各 14
5m 为马头门的大断面段,该段碉室断面尺寸为(净)宽 X高= 6100 × 7408mm,马头门所处地层为砂岩、砂质页岩地层,岩石坚固性系数 f=7-8
临时支护为锚杆喷混凝土,混凝土喷层厚度为 200mm
永久支护为钢筋混凝达达碹,混凝土强度 C50,壁厚 700mm
