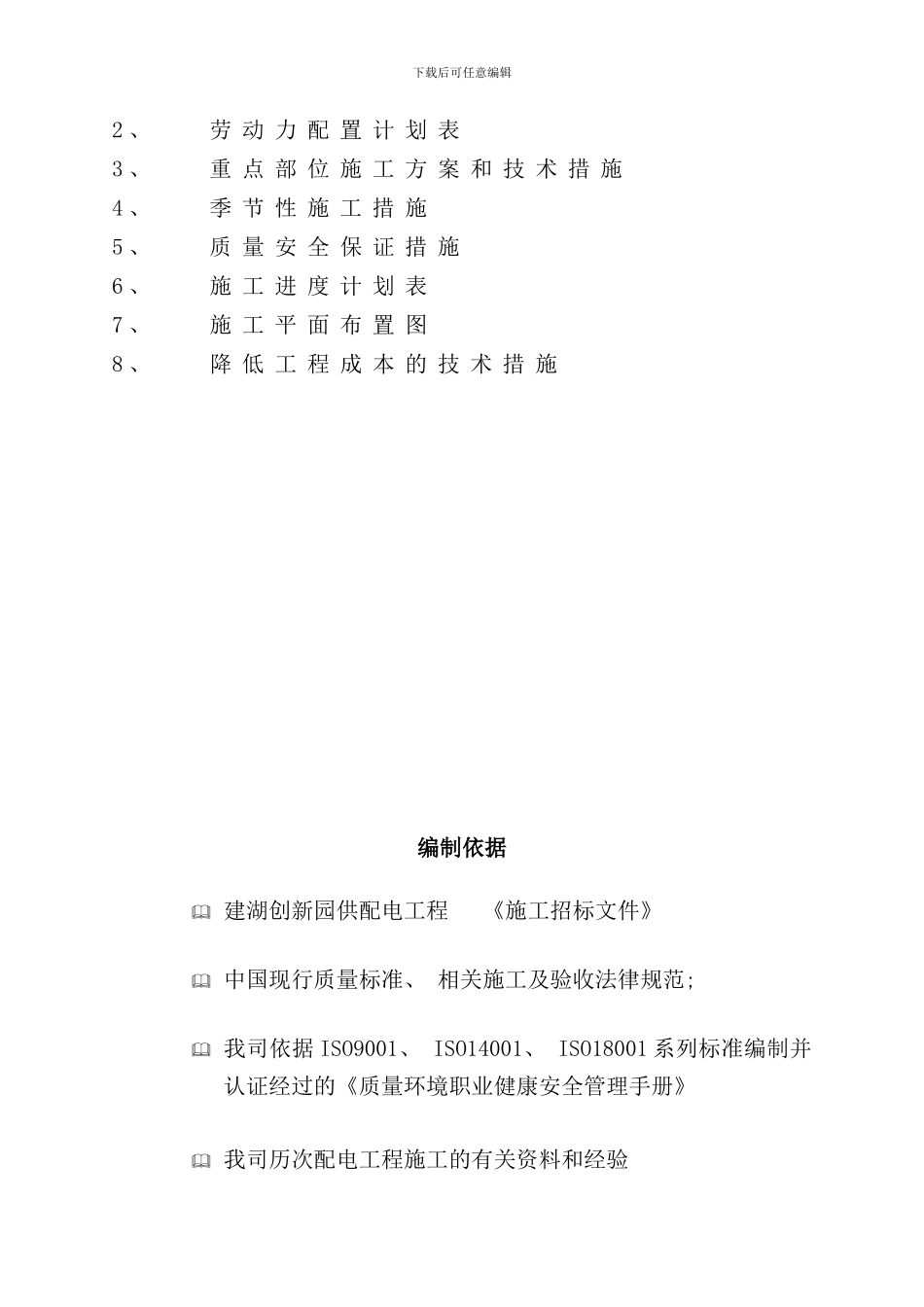

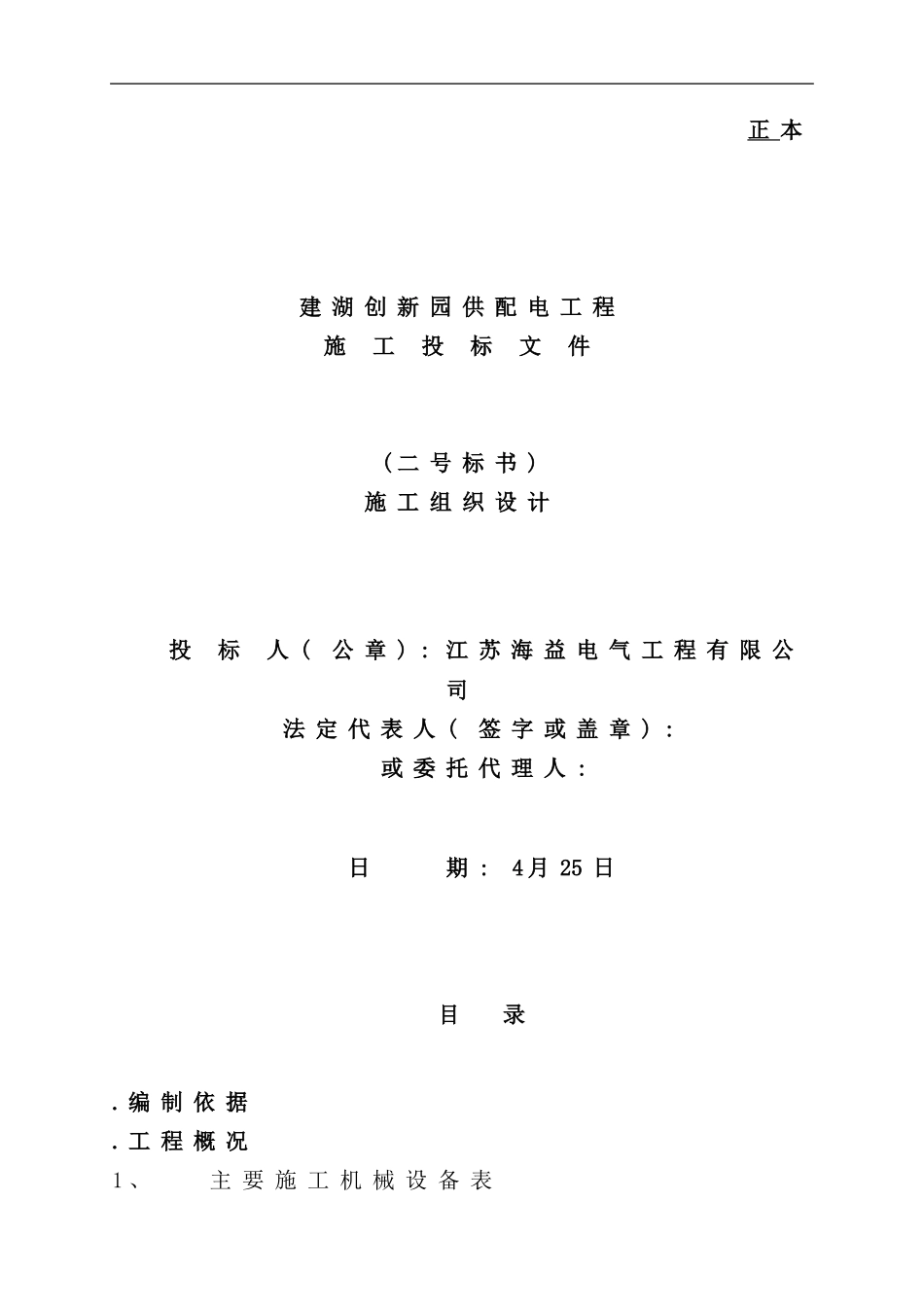

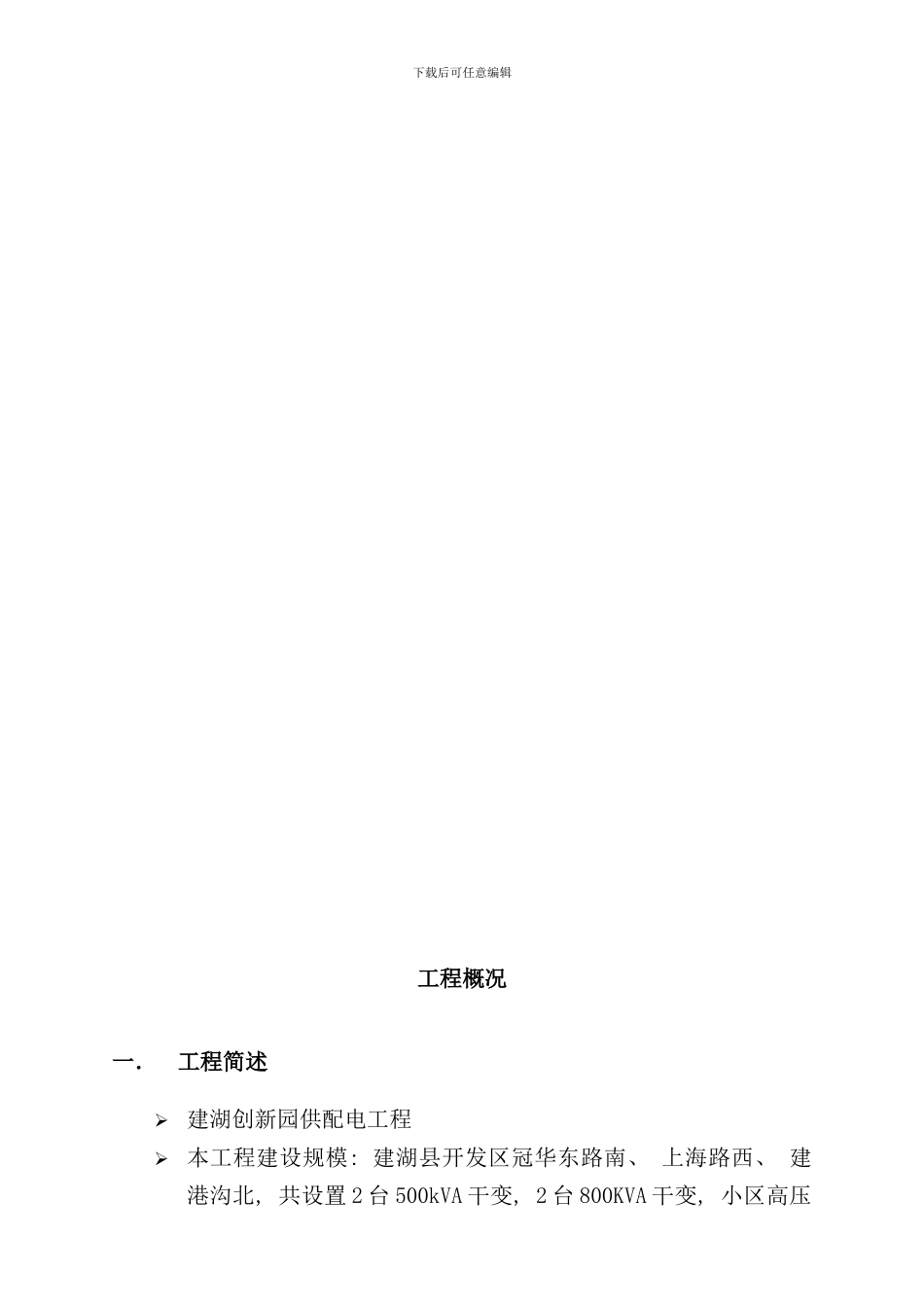

正 本建 湖 创 新 园 供 配 电 工 程施 工 投 标 文 件 ( 二 号 标 书 )施 工 组 织 设 计投 标 人 ( 公 章 ) : 江 苏 海 益 电 气 工 程 有 限 公司法 定 代 表 人 ( 签 字 或 盖 章 ) : 或 委 托 代 理 人 : 日 期 : 4 月 25 日目 录. 编 制 依 据. 工 程 概 况1 、 主 要 施 工 机 械 设 备 表下载后可任意编辑2 、 劳 动 力 配 置 计 划 表3 、 重 点 部 位 施 工 方 案 和 技 术 措 施4 、 季 节 性 施 工 措 施5 、 质 量 安 全 保 证 措 施6 、 施 工 进 度 计 划 表7 、 施 工 平 面 布 置 图8 、 降 低 工 程 成 本 的 技 术 措 施编制依据 建湖创新园供配电工程 《施工招标文件》 中国现行质量标准、 相关施工及验收法律规范; 我司依据 ISO9001、 ISO14001、 ISO18001 系列标准编制并认证经过的《质量环境职业健康安全管理手册》 我司历次配电工程施工的有关资料和经验下载后可任意编辑工程概况一.工程简述 建湖创新园供配电工程 本工程建设规模: 建湖县开发区冠华东路南、 上海路西、 建港沟北, 共设置 2 台 500kVA 干变, 2 台 800KVA 干变, 小区高压下载后可任意编辑进线为双电源供电( 10KV 齐心线、 10KV 新架设线路) 。 建设地点: 建湖县开发区冠华东路南、 上海路西、 建港沟北 施工承包方式: 包工包料 计划工期: 100 日历天 质量目标: 确保工程质量一次性验收达合格工程标准, 并经过供电部门验收二.工程承包内容1、 本工程全部本体施工; 2、 负责承包商供应的材料到承包商中心材料站的质量验收工作; 3、 负责承包商供应的材料至项目经理部中心材料站的卸车、 运输及现场保管; 4、 承包商供应的设备材料的采购、 运输、 保管; 5、 配合系统调试, 保证移交前的维护; 6、 竣工资料的移交; 7、 工程竣工后一年保质期内的质量保证; 下载后可任意编辑一 、 主 要 施 工 机 械 设 备 表序号设 备 及 仪 器 名 称型 号 / 产 地 / 出 厂日 期数量(台)功 率( 千瓦)01三 菱 发 电 机2P01-G02KW / 日本/ -06-011302汉 杰 尔 发 电 机HGR-1200/意大利/ -04-0111203电 焊 机ZQ-4125/ 上海沪光/ -08-0112804切 割 机J3GQ-400/ -08-01140...
