下载后可任意编辑铁路轨道施工工艺12024 年 4 月 19 日下载后可任意编辑铁路上的施工工艺,能够将具体的工程名称变动一下就能够使用了

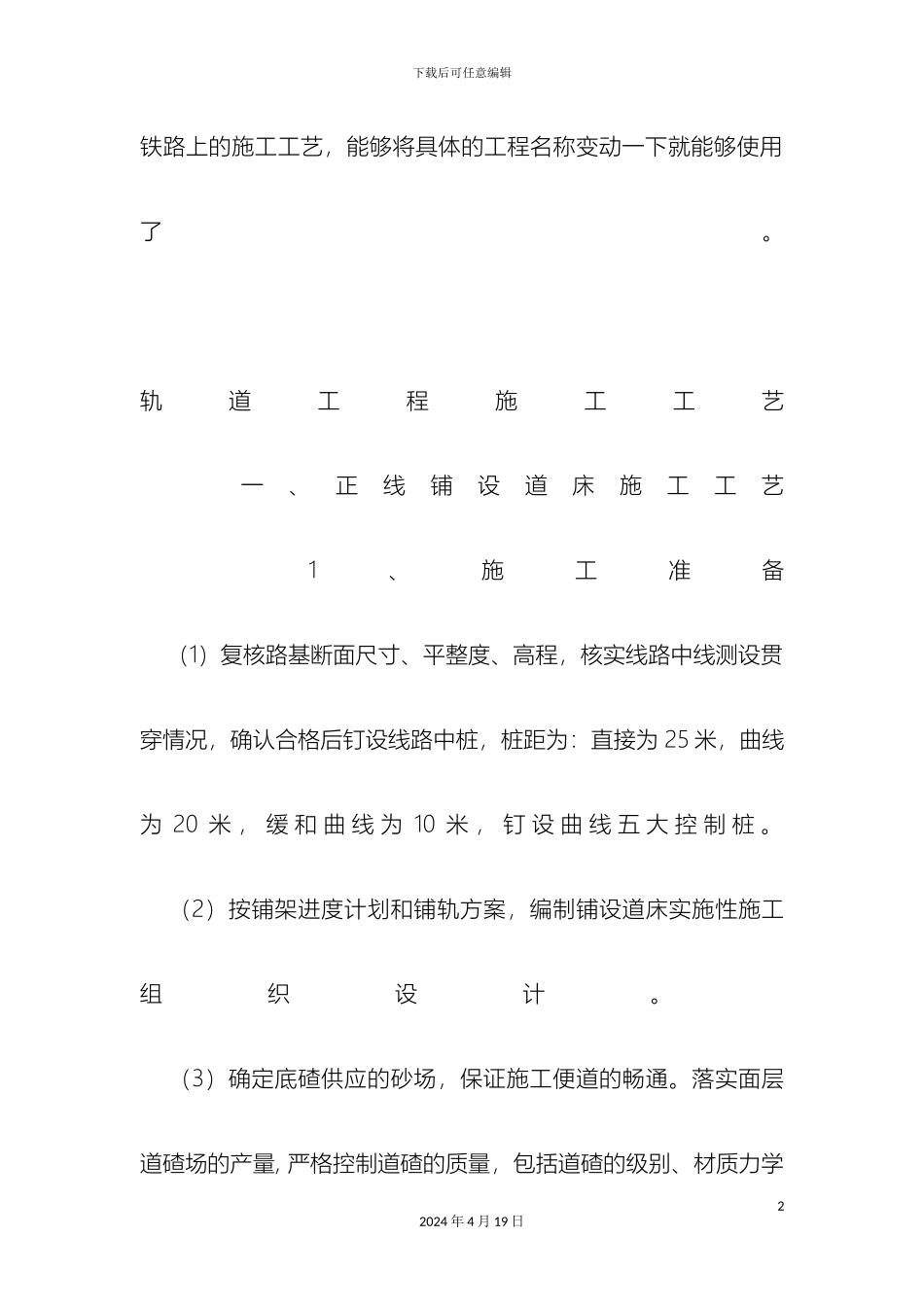

轨道工程施工工艺 一、正线铺设道床施工工艺 1、施工准备 (1)复核路基断面尺寸、平整度、高程,核实线路中线测设贯穿情况,确认合格后钉设线路中桩,桩距为:直接为 25 米,曲线为 20 米 , 缓 和 曲 线 为 10 米 , 钉 设 曲 线 五 大 控 制 桩
(2)按铺架进度计划和铺轨方案,编制铺设道床实施性施工组织设计
(3)确定底碴供应的砂场,保证施工便道的畅通

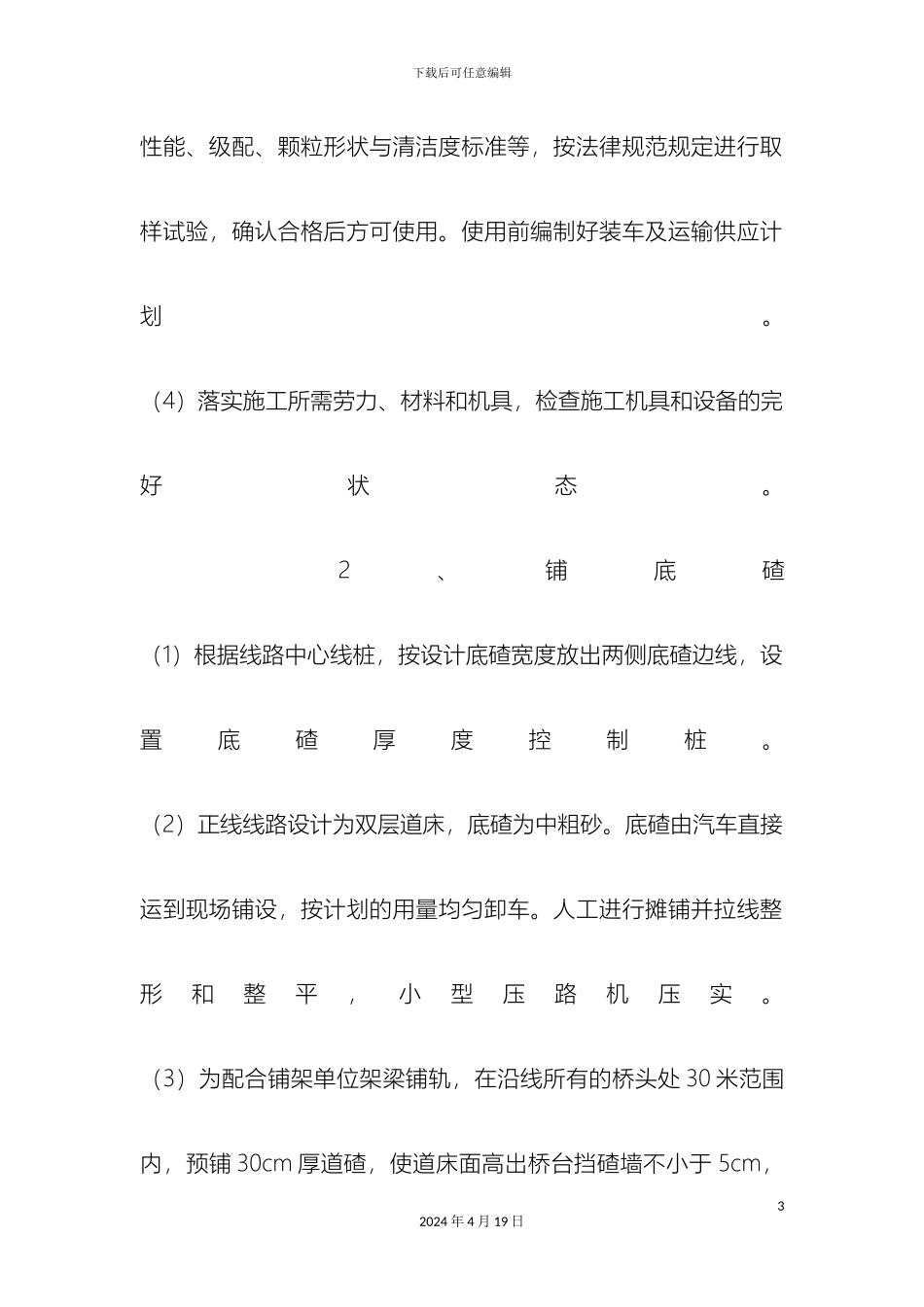

落实面层道碴场的产量, 严格控制道碴的质量,包括道碴的级别、材质力学22024 年 4 月 19 日下载后可任意编辑性能、级配、颗粒形状与清洁度标准等,按法律规范规定进行取样试验,确认合格后方可使用
使用前编制好装车及运输供应计划
(4)落实施工所需劳力、材料和机具,检查施工机具和设备的完好状态
2、铺底碴(1)根据线路中心线桩,按设计底碴宽度放出两侧底碴边线,设置底碴厚度控制桩
(2)正线线路设计为双层道床,底碴为中粗砂
底碴由汽车直接运到现场铺设,按计划的用量均匀卸车
人工进行摊铺并拉线整形和整平,小型压路机压实
(3)为配合铺架单位架梁铺轨,在沿线所有的桥头处 30 米范围内,预铺 30cm 厚道碴,使道床面高出桥台挡碴墙不小于 5cm,32024 年 4 月 19 日下载后可任意编辑并按5‰坡度做好碴面的顺接
3、配合铺架单位铺设轨排铺设轨排由铺架单位(第 22 标段)负责,本标段正线及桥梁连续铺完
铺轨期间我方给予积极配合,跟随轨排铺架进行重点整道,作业内容为:方正枕木,紧固配件和扣件,串实承轨处枕下底碴,消灭反超高和三角坑
保障铺轨后列车速度达到 15km/h,加强线路养护,确保工程列车安全
4、上碴整道 (1)正线上碴整道与铺架施工相配合,轨排铺
