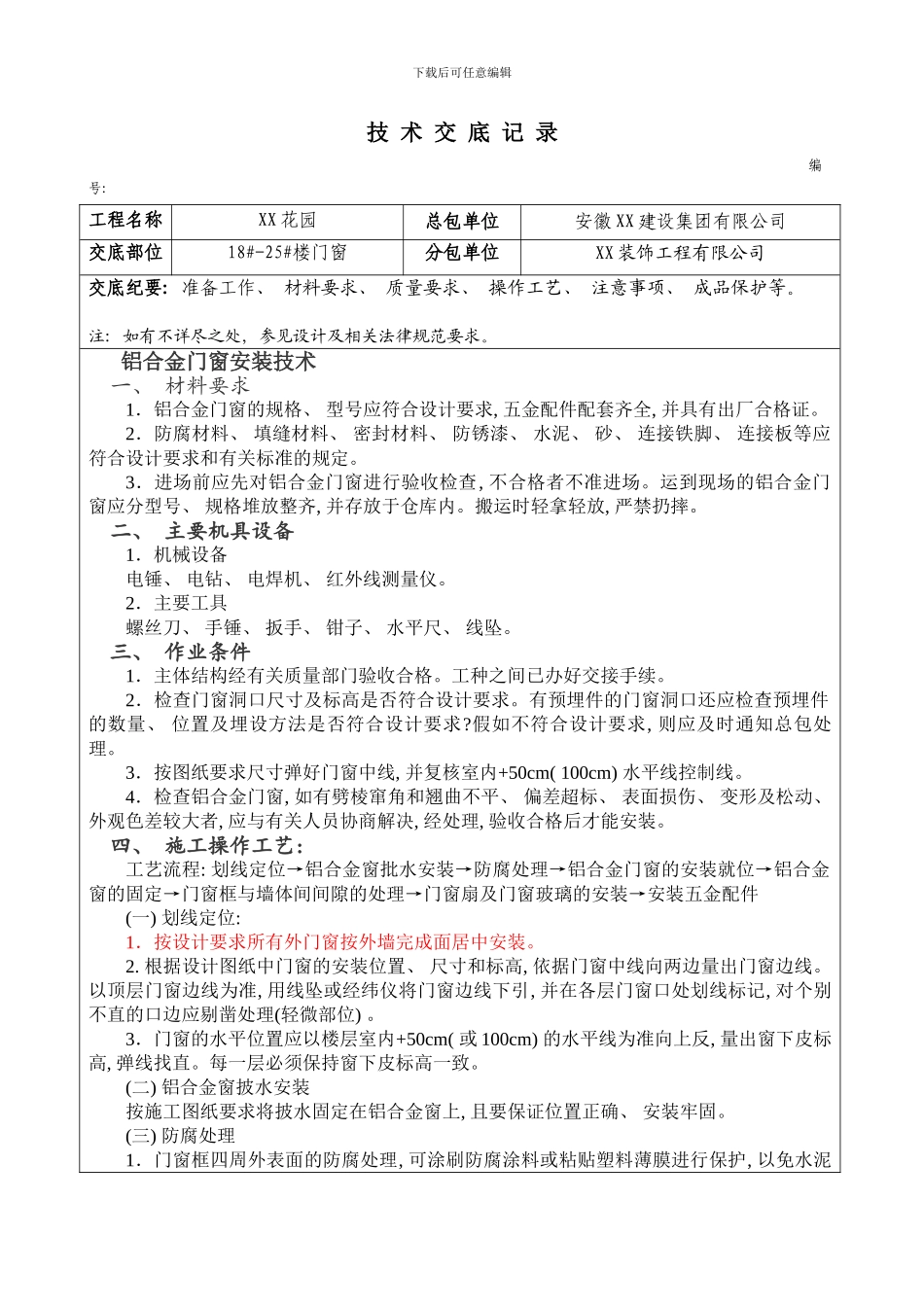

下载后可任意编辑技 术 交 底 记 录编号: 工程名称XX 花园总包单位安徽 XX 建设集团有限公司交底部位18#-25#楼门窗分包单位XX 装饰工程有限公司交底纪要: 准备工作、 材料要求、 质量要求、 操作工艺、 注意事项、 成品保护等
注: 如有不详尽之处, 参见设计及相关法律规范要求
铝合金门窗安装技术一、 材料要求1.铝合金门窗的规格、 型号应符合设计要求, 五金配件配套齐全, 并具有出厂合格证
2.防腐材料、 填缝材料、 密封材料、 防锈漆、 水泥、 砂、 连接铁脚、 连接板等应符合设计要求和有关标准的规定
3.进场前应先对铝合金门窗进行验收检查, 不合格者不准进场
运到现场的铝合金门窗应分型号、 规格堆放整齐, 并存放于仓库内
搬运时轻拿轻放, 严禁扔摔
二、 主要机具设备1.机械设备电锤、 电钻、 电焊机、 红外线测量仪
2.主要工具螺丝刀、 手锤、 扳手、 钳子、 水平尺、 线坠
三、 作业条件1.主体结构经有关质量部门验收合格
工种之间已办好交接手续
2.检查门窗洞口尺寸及标高是否符合设计要求
有预埋件的门窗洞口还应检查预埋件的数量、 位置及埋设方法是否符合设计要求
假如不符合设计要求, 则应及时通知总包处理
3.按图纸要求尺寸弹好门窗中线, 并复核室内+50cm( 100cm) 水平线控制线
4.检查铝合金门窗, 如有劈棱窜角和翘曲不平、 偏差超标、 表面损伤、 变形及松动、 外观色差较大者, 应与有关人员协商解决, 经处理, 验收合格后才能安装
四、 施工操作工艺: 工艺流程: 划线定位→铝合金窗批水安装→防腐处理→铝合金门窗的安装就位→铝合金窗的固定→门窗框与墙体间间隙的处理→门窗扇及门窗玻璃的安装→安装五金配件(一) 划线定位: 1.按设计要求所有外门窗按外墙完成面居中安装

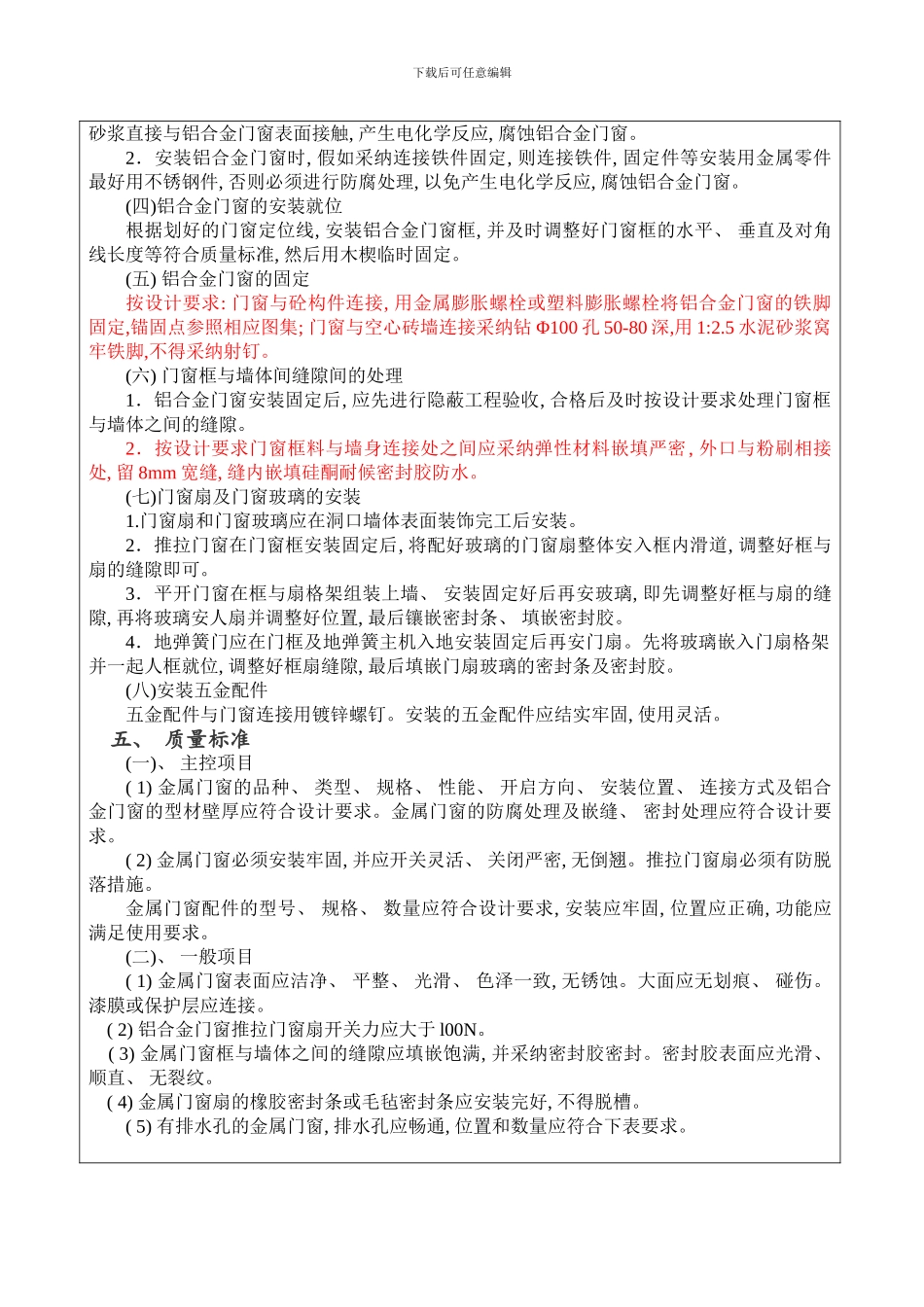

根据设计图纸中门窗的安装位置、 尺寸和标高, 依据门窗中线向两边
