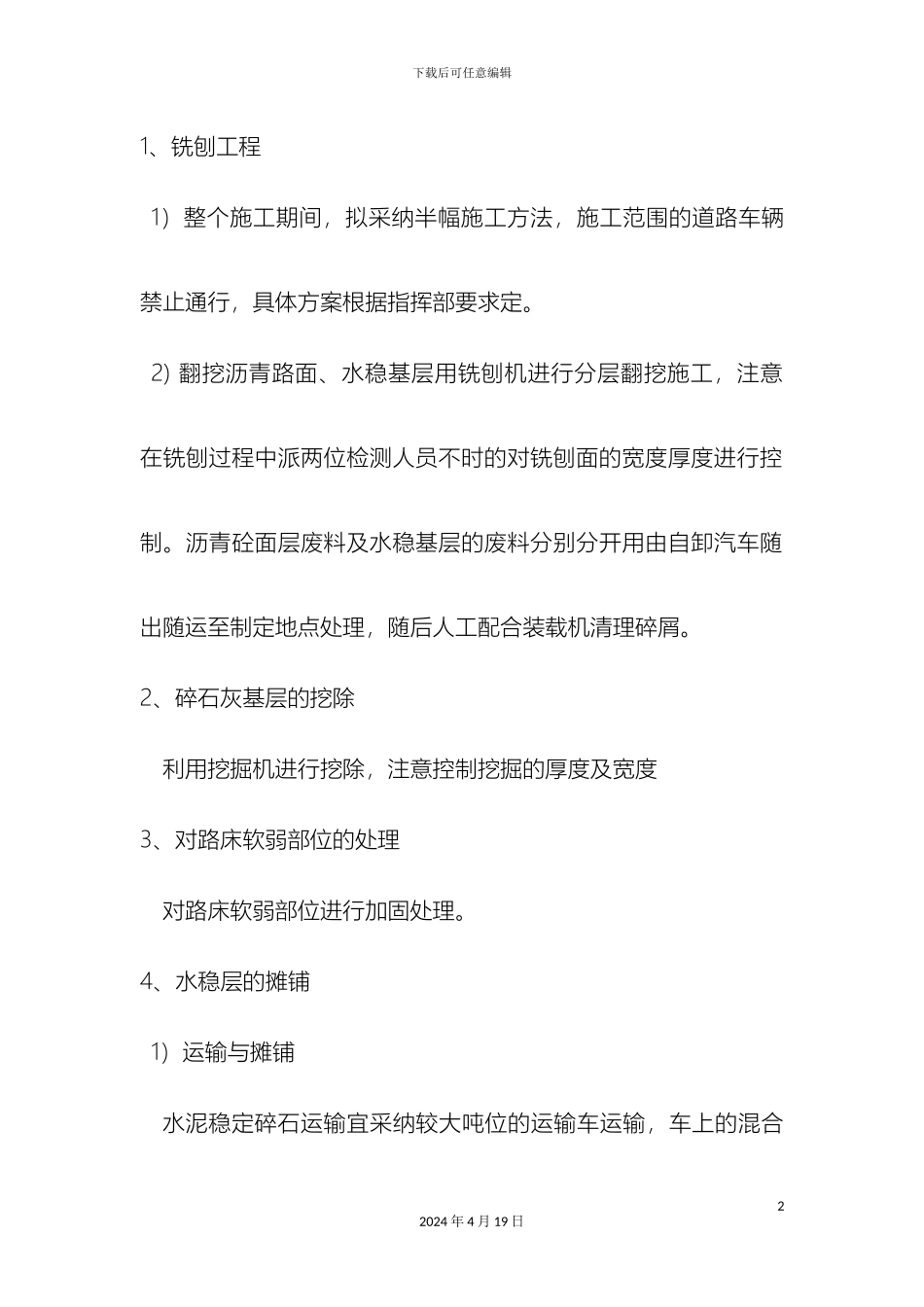

下载后可任意编辑铣刨施工方案12024 年 4 月 19 日下载后可任意编辑1、铣刨工程1)整个施工期间,拟采纳半幅施工方法,施工范围的道路车辆禁止通行,具体方案根据指挥部要求定
2) 翻挖沥青路面、水稳基层用铣刨机进行分层翻挖施工,注意在铣刨过程中派两位检测人员不时的对铣刨面的宽度厚度进行控制
沥青砼面层废料及水稳基层的废料分别分开用由自卸汽车随出随运至制定地点处理,随后人工配合装载机清理碎屑
2、碎石灰基层的挖除利用挖掘机进行挖除,注意控制挖掘的厚度及宽度3、对路床软弱部位的处理对路床软弱部位进行加固处理

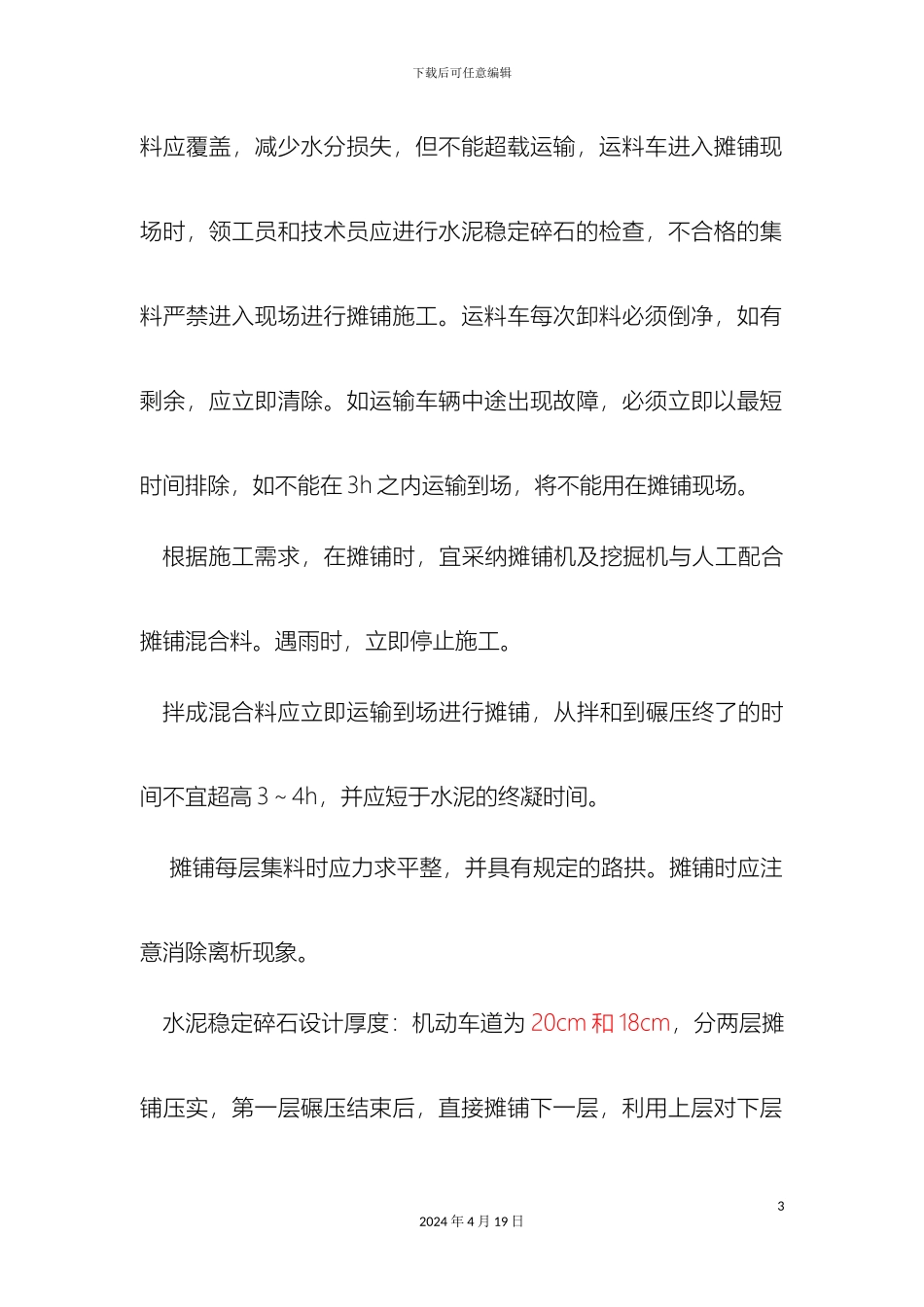

4、水稳层的摊铺1)运输与摊铺水泥稳定碎石运输宜采纳较大吨位的运输车运输,车上的混合22024 年 4 月 19 日下载后可任意编辑料应覆盖,减少水分损失,但不能超载运输,运料车进入摊铺现场时,领工员和技术员应进行水泥稳定碎石的检查,不合格的集料严禁进入现场进行摊铺施工
运料车每次卸料必须倒净,如有剩余,应立即清除
如运输车辆中途出现故障,必须立即以最短时间排除,如不能在 3h 之内运输到场,将不能用在摊铺现场
根据施工需求,在摊铺时,宜采纳摊铺机及挖掘机与人工配合摊铺混合料
遇雨时,立即停止施工
拌成混合料应立即运输到场进行摊铺,从拌和到碾压终了的时间不宜超高 3~4h,并应短于水泥的终凝时间
摊铺每层集料时应力求平整,并具有规定的路拱
摊铺时应注意消除离析现象
水泥稳定碎石设计厚度:机动车道为 20cm 和 18cm,分两层摊铺压实,第一层碾压结束后,直接摊铺下一层,利用上层对下层32024 年 4 月 19 日下载后可任意编辑养生,两层间隔时间不得超过 2 小时
也可摊铺完下层后养生,达到标准要求后再摊铺上层
在摊铺机后面应设专人消除粗细集料离析现象,特别应该铲除局部粗集料“窝”,并应新拌混合料填补
摊铺过程中如因特别原因暂停超过两小时,应设置横接缝
