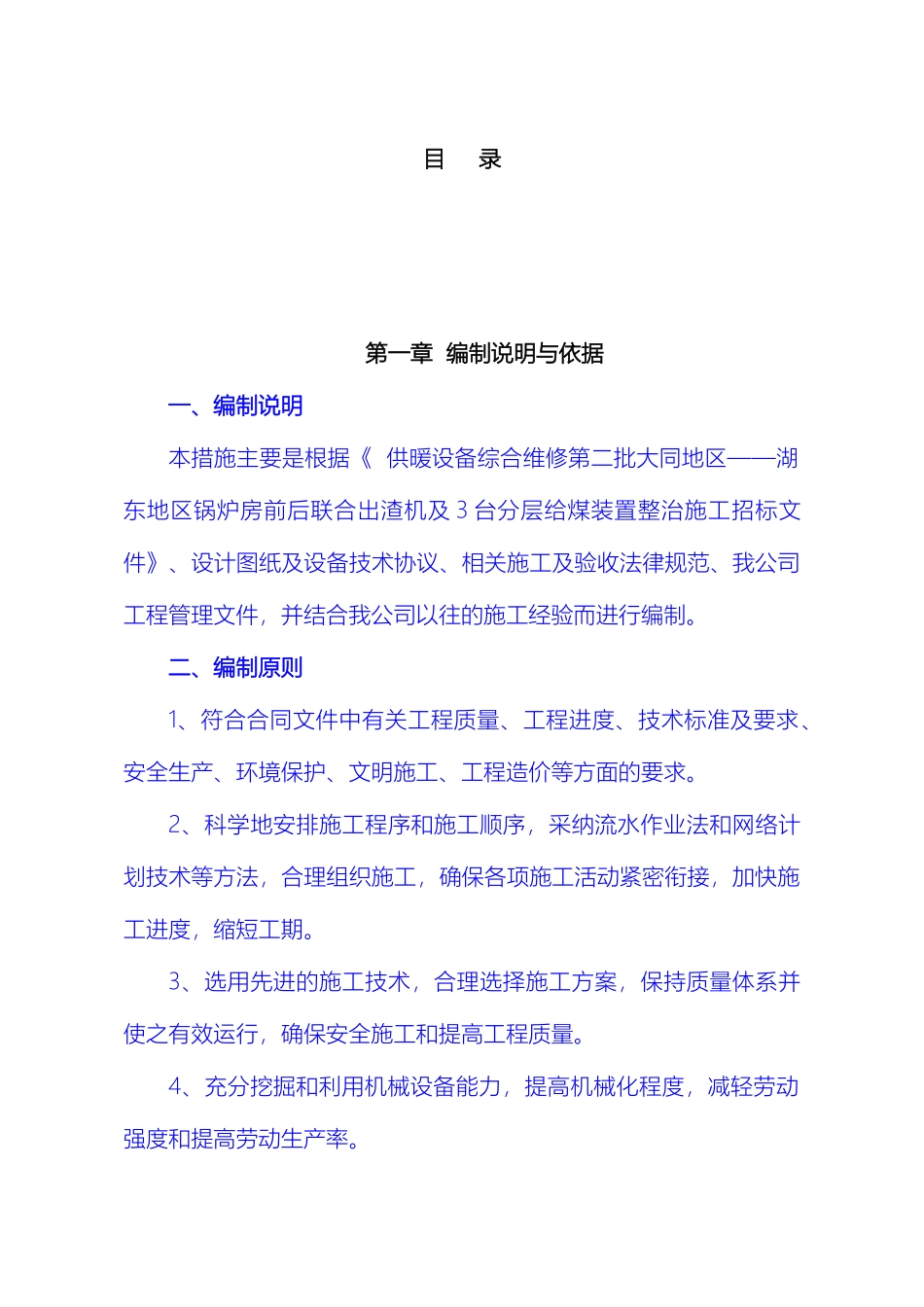

下载后可任意编辑锅炉房安装施工组织设计12024 年 4 月 19 日目 录第一章 编制说明与依据一、编制说明本措施主要是根据《 供暖设备综合维修第二批大同地区——湖东地区锅炉房前后联合出渣机及 3 台分层给煤装置整治施工招标文件》、设计图纸及设备技术协议、相关施工及验收法律规范、我公司工程管理文件,并结合我公司以往的施工经验而进行编制。二、编制原则1、符合合同文件中有关工程质量、工程进度、技术标准及要求、安全生产、环境保护、文明施工、工程造价等方面的要求。2、科学地安排施工程序和施工顺序,采纳流水作业法和网络计划技术等方法,合理组织施工,确保各项施工活动紧密衔接,加快施工进度,缩短工期。3、选用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全施工和提高工程质量。4、充分挖掘和利用机械设备能力,提高机械化程度,减轻劳动强度和提高劳动生产率。下载后可任意编辑 5、科学配置资源,合理布置现场,尽量利用永久工程、原有或就近已有设施,实行季节性施工措施,实现均衡施工,节约施工费用。6、积极开发、使用新技术和新工艺,推广应用新材料和新设备。7、与质量、环境和职业健康安全三个管理体系有效结合。三、编制依据本措施依据工程合同文件,国家、行业、地方标准,当前施工同类工程的新技术、新工艺及公司质量体系文件进行编制。本工程拟采纳的主要工程建设标准及法律规范如下:TSJ G0001- 《锅炉安全技术监察规程》GB50273- 《锅炉安装工程施工及验收法律规范》GB50231- 《机械设备安装工程施工及验收通用法律规范》GB50270- 《连续输送设备安装工程施工及验收法律规范》GB50683- 《现场设备、工业管道焊接工程施工质量验收法律规范》JGJ46- 《施工现场临时用电安全技术法律规范》GB50252- 《工业安装工程质量检验评定统一标准》GB/T50375- 《建筑工程施工质量评价标准》以上适用标准、法律规范,在施工期间,如国家有新规定,则按新规定执行。第二章 工程概况12024 年 4 月 19 日下载后可任意编辑本工程为 供暖设备综合维修第二批大同地区——湖东地区锅炉房前后联合出渣机及 3 台分层给煤装置整治施工,主要工程包括1.前后出渣机头跑偏主动轴、链轮磨损严重、底座及支架倾斜、链偏磨损、轨道支架槽钢碱水腐蚀严重,基座不平。2.湖东地区 1#2#3#炉辊式炉分层给煤装置型号 GFM-10 失控无法控制煤层,煤层不均匀,高低不平,燃烧工况不良。更换机头...
