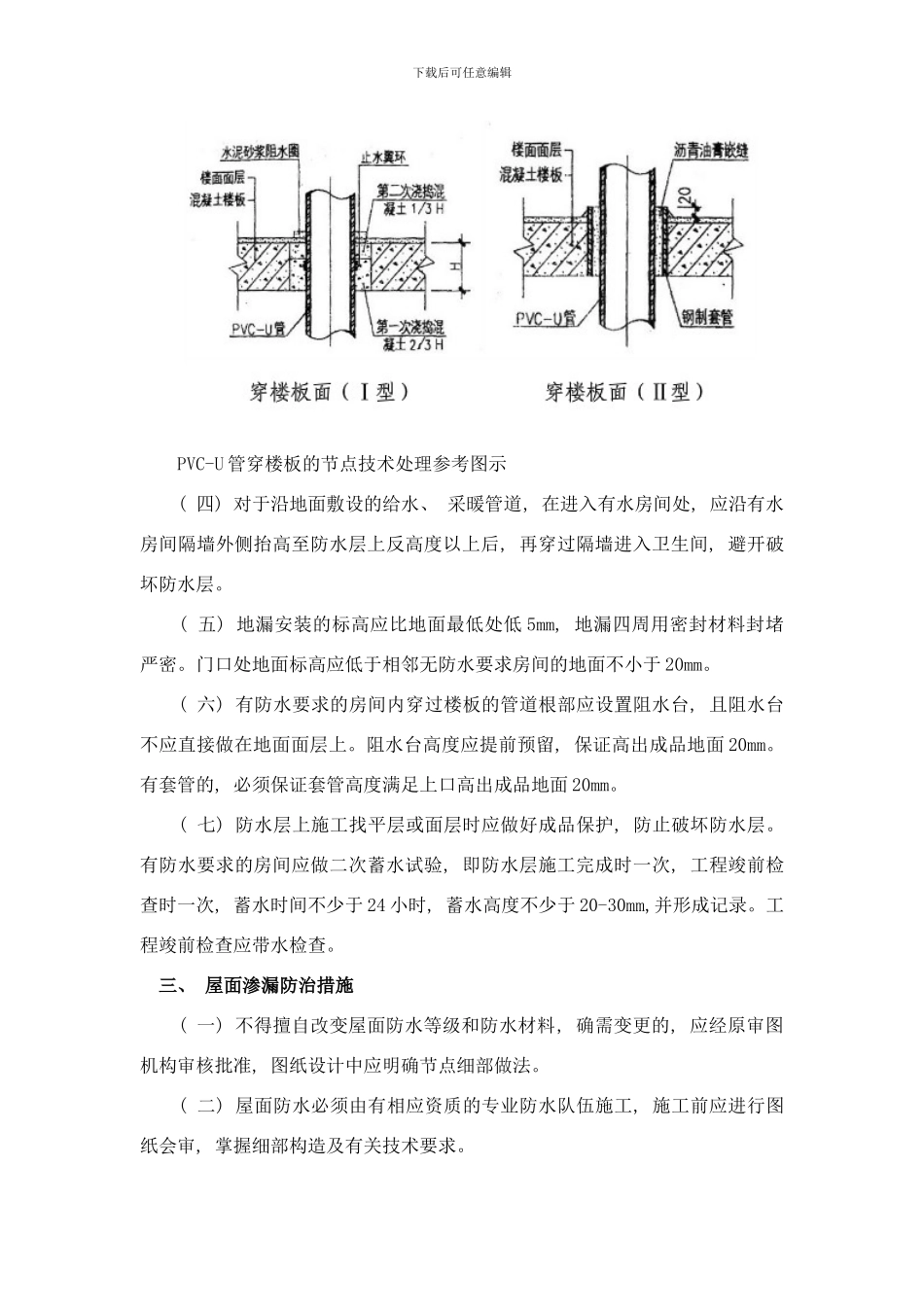

下载后可任意编辑双凤山村村居改造工程预防渗漏措施一、 外窗渗漏防治措施( 一) 外窗制作前必须对洞口尺寸逐一校核, 保证门窗框与墙体间有适合的间隙; 外窗进场后应对其气密性能、 水密性能及抗风压性能进行复验。( 二) 采纳后塞安装法施工时, 总承包单位在内外墙抹灰时, 应坚持样板领路, 确保企口尺寸与门窗尺寸协调, 门窗洞口抹灰面与门窗框间距 8—10mm,避开预留尺寸过小或过大, 影响发泡效果。( 三) 门窗安装应坚持样板领路。窗下框应采纳固定片法安装固定, 严禁用长脚膨胀螺栓穿透型材固定门窗框。固定片宜为镀锌铁片, 镀锌铁片厚度不小于1.5mm, 固定点间距: 转角处 180mm, 框边处不大于 500mm。窗侧面及顶面打孔后工艺孔冒安装前应用密封胶封严。 条件具备情况下应优先采纳附框安装法。 ( 四) 窗框与结构墙体间应施打聚氨酯发泡胶, 发泡前应将砂浆、 窗框临时固定木楔、 灰尘等杂物清理洁净, 发泡胶应连续施打, 一次成形, 填充饱满。 ( 五) 外窗框四周密封胶应采纳中性硅酮密封胶, 密封胶应在外墙粉刷涂料前完成, 打胶要保证基层干燥, 无裂纹、 气泡, 转角处平顺、 严密。 ( 六) 当窗外侧抹灰时, 应作防水处理。外窗台上应做出向外的流水斜坡, 坡度不小于 10%, 内窗台应高于外窗台 10mm。窗楣上应做鹰嘴或滴水槽。 ( 七) 组合外窗的拼樘料应采纳套插或搭接连接, 并应伸入上下基层不应少于 15mm。拼接时应带胶拼接, 外缝采纳硅酮密封胶密封。 窗扇滑撑安装应用不锈钢材质紧固螺钉, 与框扇增强型钢或内衬局部加强钢板可靠连接。螺钉与框扇连接处应做防水密封处理。下载后可任意编辑 ( 八) 外窗排水孔位置、 数量、 规格应根据窗型设置, 满足排水要求。 ( 九) 推拉门窗扇应设防止脱落装置。 ( 十) 外窗安装完成后, 应进行外窗现场淋水见证检验, 并形成记录。 二、 有防水要求的房间地面渗漏防治措施 ( 一) 有防水要求的房间楼板混凝土应一次浇筑, 振捣密实。楼板四周应设现浇钢筋混凝土止水台, 高度不小于 120mm, 且应与楼板同时浇筑。 ( 二) 防水层应沿墙四周上返, 高出地面不小于 300mm。管道根部、 转角处、 墙根部位应做防水附加层。 ( 三) 管道穿过楼板的洞口处封堵时应支设模板, 将孔洞周围浇水湿润, 用高于原设计强度一个等级的防渗混凝土分两次进行浇灌、 捣实。管道穿楼板处宜采纳止水节施工法。下载后可任意编辑 PVC-U 管穿楼板的...
