下载后可任意编辑1、 阻尼层施工( 1) 在本施工作业前, 应确保基材表面无锈蚀、 粉尘、 油污、 水份等
( 2) 拌料: 本品每 1mm 厚度每平方米用量约为 1
1kg, 配料总量坚持”量积定重, 少量多次”的原则, 按 1:1 包装比将 A、 B 两组份加入拌料桶, 搅拌 2~3 分钟, 搅拌均匀的物料在 15~30℃时的适用时间为 50 分钟左右
适用时间随温度升高而缩短
( 3) 涂刮: 拌和好的物料为高粘稠膏状物, 适用涂刮工艺
涂刮过程建议: 快速上料, 统一分摊, 重复收刮, 总体找平
遇有与施工面的垂直面时, 涂层应由施工面延伸至垂直面 30~50mm( 如前产品结构图)

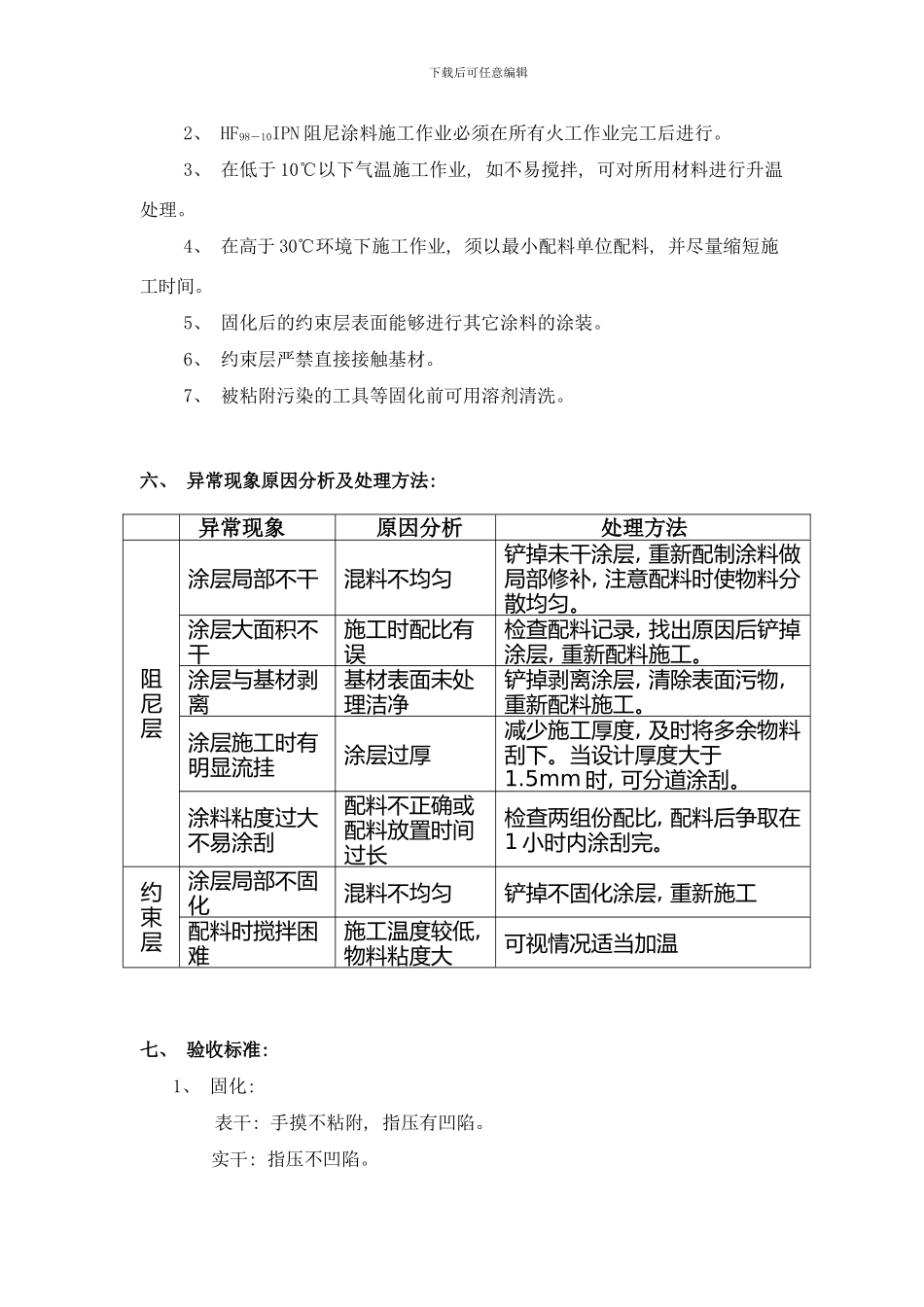

施工中如有流挂现象, 应及时处理
( 见”异常现象原因分析及处理方法”一节) ( 4) 阻尼层常温表干小于 6 小时, 实干小于 18 小时
固化后的阻尼层应无流挂堆积现象
2、 约束层施工: ( 1) 本施工作业前, 应确认阻尼层实干, 并确保其表面无粉尘油污、 水珠等
( 2) 拌料: 本品每 1mm 厚度每平方米用量约为 1
5kg, 约束层配料总量坚持”量积定重, 少量多次”的原则
直接将 1 瓶乙组份( 固化剂) 加入甲组份桶中, 搅拌 3~5 分钟, 拌和均匀的物料温度在 15~30℃时适用时间为 30 分钟左右
且适用时间随温度增高而减短
( 3) 涂刮: 拌和好的物料为反应自干型膏状物, 受适用时间影响, 建议涂刮过程快速上料, 统一分摊, 重复收刮, 总体找平
一次平均涂装厚度不大于 5mm
施工总厚度以图纸设计厚度为准
涂刮过程中, 应及时处理流挂、 毛刺、 边缘搭接等现象
约束层常温下表干时间小于 4 小时, 实干时间小于 12小时

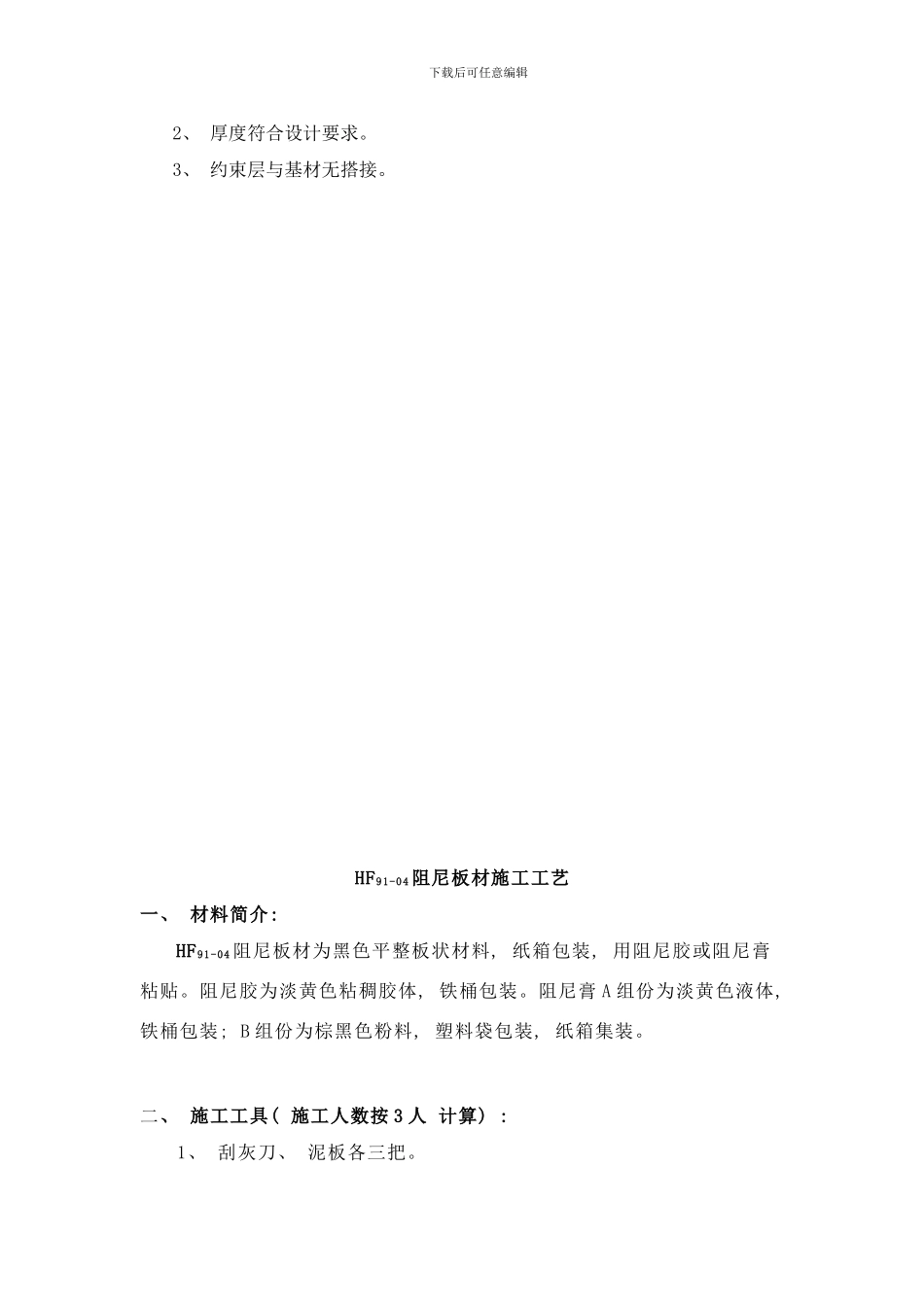

五、 注意事项: 1、 严格根据设计厚度施工
下载后可任意编辑2、 HF98-10IPN 阻尼涂料施工作业必须在所有火工作业完工后
