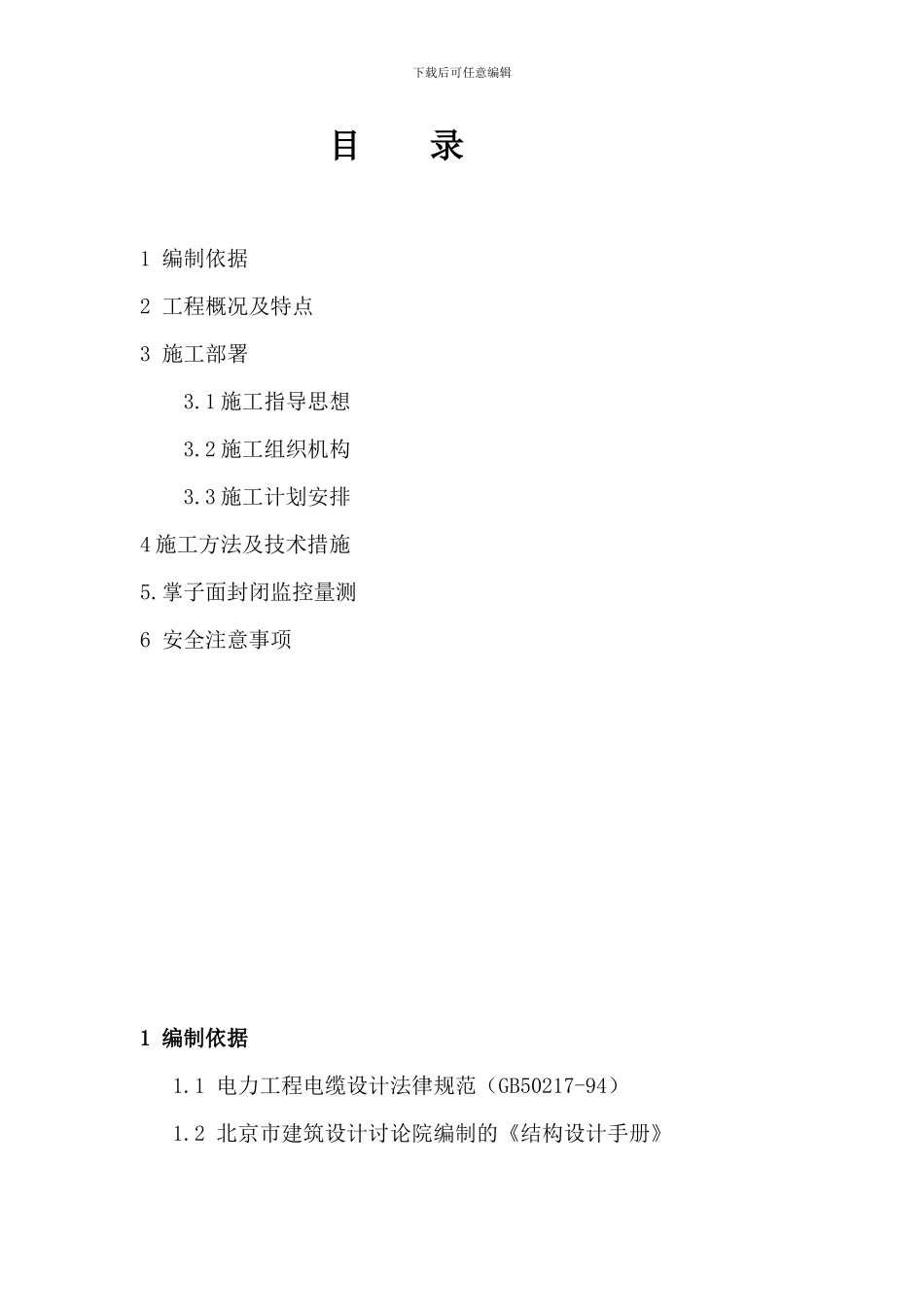

下载后可任意编辑出口加工区 110KV 送电工程 (第一标段)隧道掌子面封闭施工方案 编制人: 审核人: 审批人: 北京首都市政公用工程有限责任公司出口加工区 110KV 送电工程 (第一标段)项目经理部2023 年 6 月 10 日下载后可任意编辑目 录1 编制依据2 工程概况及特点3 施工部署3
1 施工指导思想3
2 施工组织机构3
3 施工计划安排4 施工方法及技术措施5
掌子面封闭监控量测6 安全注意事项1 编制依据1

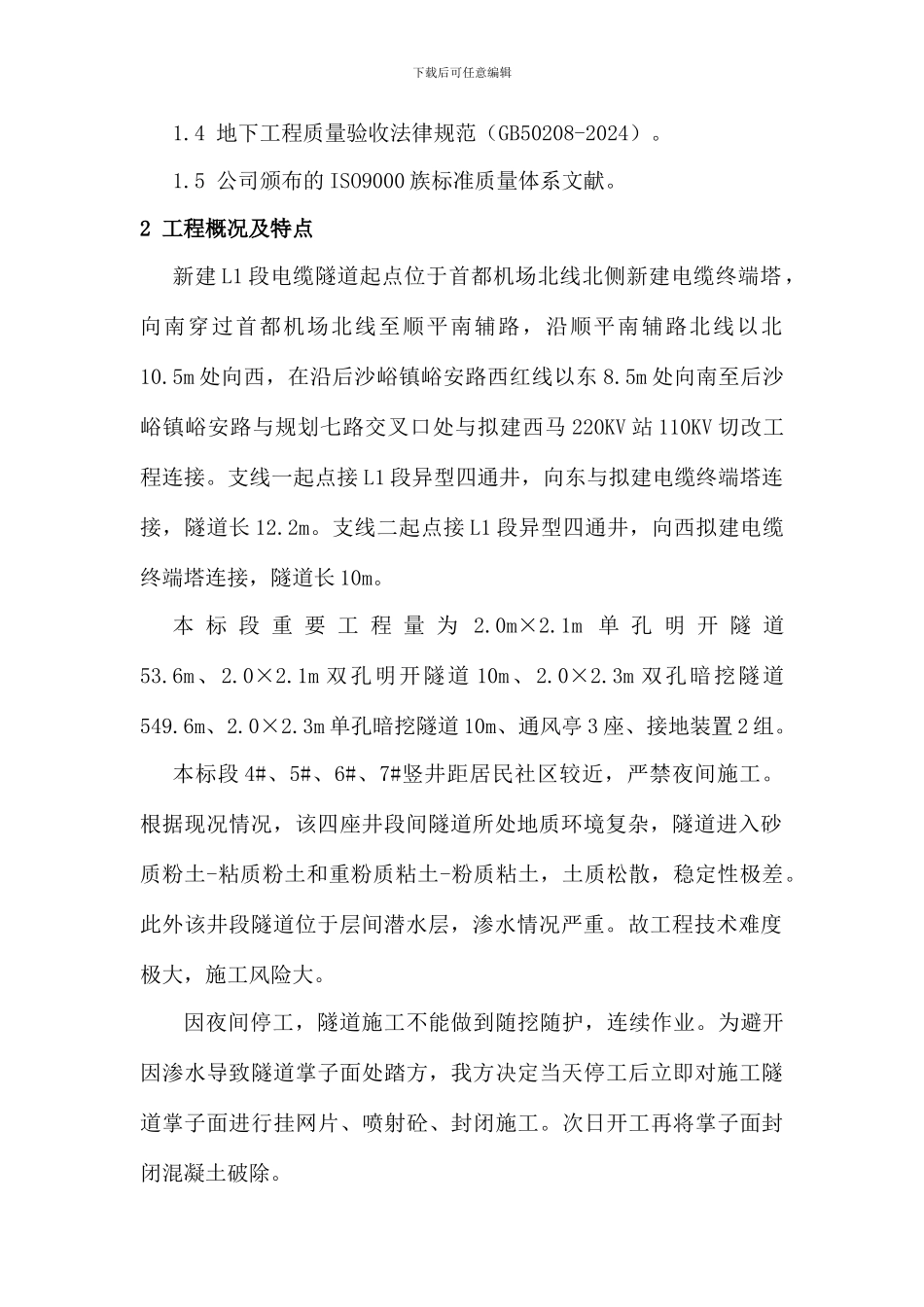

1 电力工程电缆设计法律规范(GB50217-94)1
2 北京市建筑设计讨论院编制的《结构设计手册》下载后可任意编辑1
4 地下工程质量验收法律规范(GB50208-2024)
5 公司颁布的 ISO9000 族标准质量体系文献
2 工程概况及特点新建 L1 段电缆隧道起点位于首都机场北线北侧新建电缆终端塔,向南穿过首都机场北线至顺平南辅路,沿顺平南辅路北线以北10
5m 处向西,在沿后沙峪镇峪安路西红线以东 8
5m 处向南至后沙峪镇峪安路与规划七路交叉口处与拟建西马 220KV 站 110KV 切改工程连接
支线一起点接 L1 段异型四通井,向东与拟建电缆终端塔连接,隧道长 12
支线二起点接 L1 段异型四通井,向西拟建电缆终端塔连接,隧道长 10m
本 标 段 重 要 工 程 量 为 2
1m 单 孔 明 开 隧 道53
1m 双孔明开隧道 10m、2
3m 双孔暗挖隧道549
3m 单孔暗挖隧道 10m、通风亭 3 座、接地装置 2 组
本标段 4#、5#、6#、7#竖井距居民社区较近,严禁夜间施工
根据现况情况,该四座井段间隧道所处地质环境复杂,隧道进入砂质粉土-粘质粉土和重粉质粘土-粉质粘土,土质松散,稳定性极差
此外该井段隧道位于层间潜水层,渗水情况严重
故工程技术难
