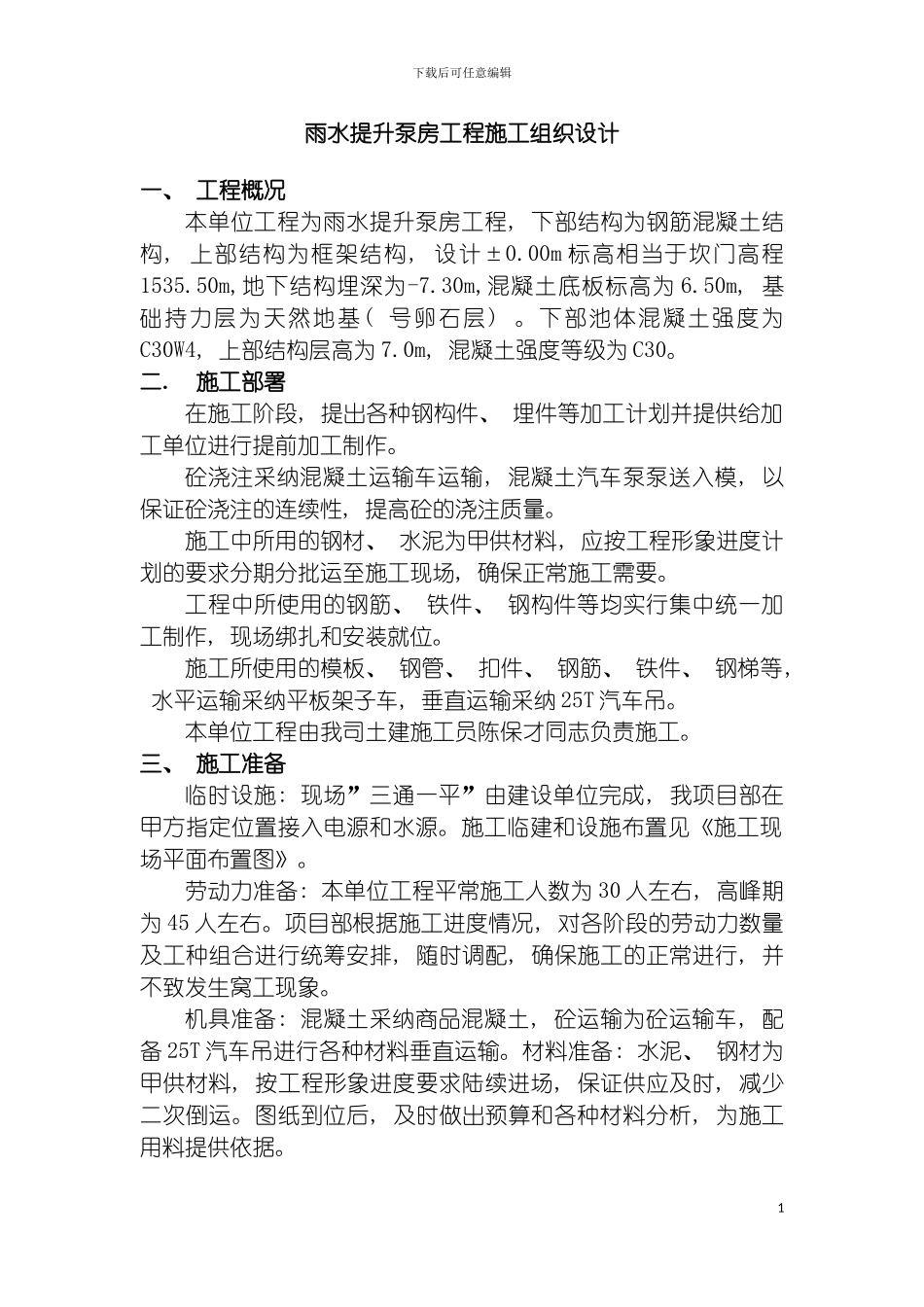

下载后可任意编辑雨水提升泵房施工组织设计1甘 肃 二 建 大 唐 西 固 热 电 项 目 部施 工 组 织 设 计雨水提升泵房工程批 准: 审 核: 编 制: 5 月下载后可任意编辑雨水提升泵房工程施工组织设计一、 工程概况本单位工程为雨水提升泵房工程, 下部结构为钢筋混凝土结构, 上部结构为框架结构, 设计±0
00m 标高相当于坎门高程1535
50m,地下结构埋深为-7
30m,混凝土底板标高为 6
50m, 基础持力层为天然地基( 号卵石层)
下部池体混凝土强度为C30W4, 上部结构层高为 7
0m, 混凝土强度等级为 C30
施工部署在施工阶段, 提出各种钢构件、 埋件等加工计划并提供给加工单位进行提前加工制作
砼浇注采纳混凝土运输车运输, 混凝土汽车泵泵送入模, 以保证砼浇注的连续性, 提高砼的浇注质量
施工中所用的钢材、 水泥为甲供材料, 应按工程形象进度计划的要求分期分批运至施工现场, 确保正常施工需要
工程中所使用的钢筋、 铁件、 钢构件等均实行集中统一加工制作, 现场绑扎和安装就位
施工所使用的模板、 钢管、 扣件、 钢筋、 铁件、 钢梯等, 水平运输采纳平板架子车, 垂直运输采纳 25T 汽车吊
本单位工程由我司土建施工员陈保才同志负责施工
三、 施工准备临时设施: 现场”三通一平”由建设单位完成, 我项目部在甲方指定位置接入电源和水源
施工临建和设施布置见《施工现场平面布置图》
劳动力准备: 本单位工程平常施工人数为 30 人左右, 高峰期为 45 人左右
项目部根据施工进度情况, 对各阶段的劳动力数量及工种组合进行统筹安排, 随时调配, 确保施工的正常进行, 并不致发生窝工现象
机具准备: 混凝土采纳商品混凝土, 砼运输为砼运输车, 配备 25T 汽车吊进行各种材料垂直运输
材料准备: 水泥、 钢材为甲供材料, 按工程形象进度要求陆续进场
