下载后可任意编辑静压桩施工组织设计1下载后可任意编辑大唐太原第二热电厂 2×300MW 空冷机组桩基工程施 工 组 织 设 计山西冶金岩土工程勘察总公司 2 月 18 日1

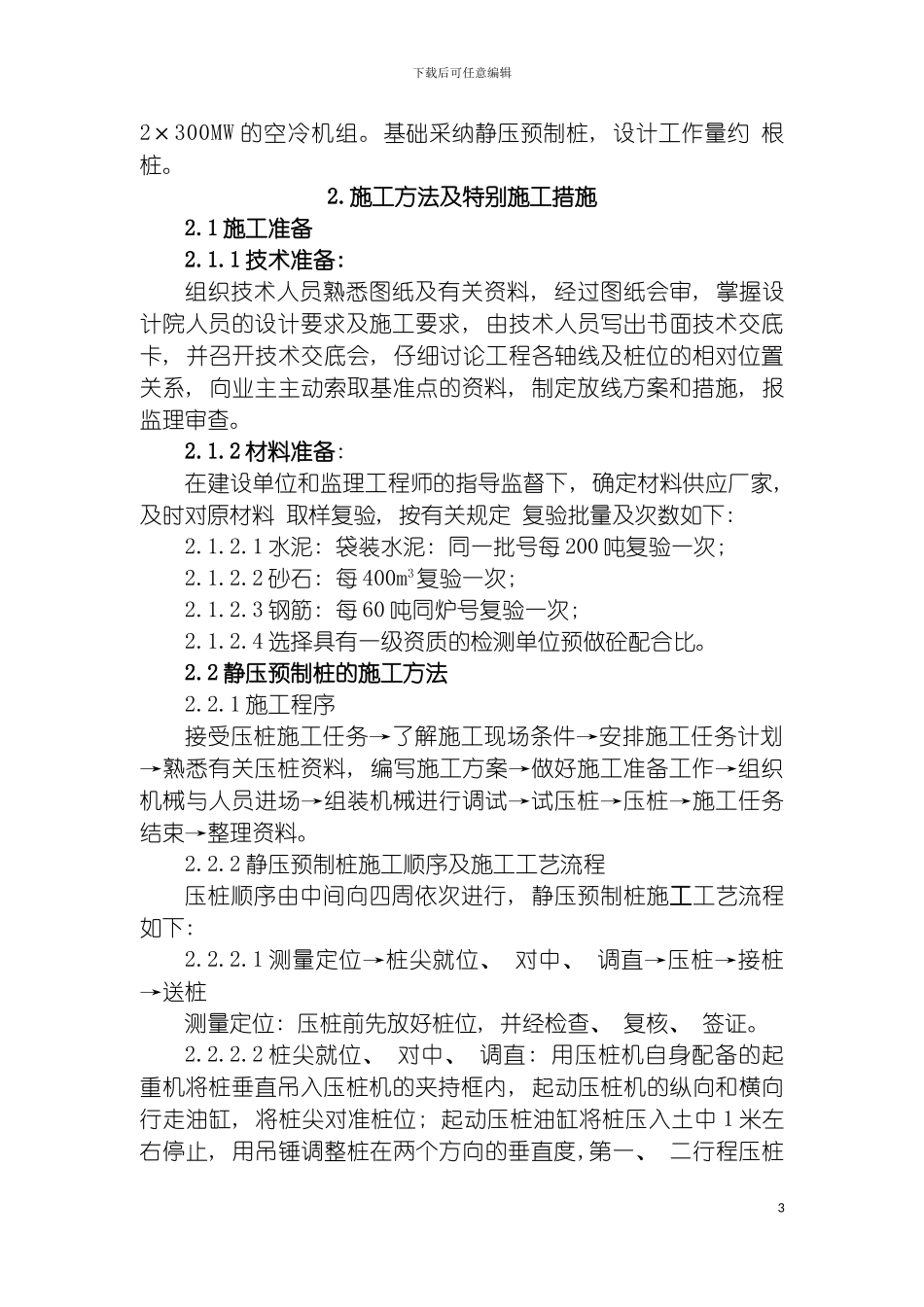

工程概况及设计要求拟建工程场地位于山西省太原市西留路 5 号, 扩建规模2下载后可任意编辑2×300MW 的空冷机组
基础采纳静压预制桩, 设计工作量约 根桩
施工方法及特别施工措施2
1 施工准备2
1 技术准备:组织技术人员熟悉图纸及有关资料, 经过图纸会审, 掌握设计院人员的设计要求及施工要求, 由技术人员写出书面技术交底卡, 并召开技术交底会, 仔细讨论工程各轴线及桩位的相对位置关系, 向业主主动索取基准点的资料, 制定放线方案和措施, 报监理审查
2 材料准备:在建设单位和监理工程师的指导监督下, 确定材料供应厂家, 及时对原材料 取样复验, 按有关规定 复验批量及次数如下:2
1 水泥: 袋装水泥: 同一批号每 200 吨复验一次; 2
2 砂石: 每 400m3复验一次; 2
3 钢筋: 每 60 吨同炉号复验一次; 2
4 选择具有一级资质的检测单位预做砼配合比
2 静压预制桩的施工方法2
1 施工程序接受压桩施工任务→了解施工现场条件→安排施工任务计划→熟悉有关压桩资料, 编写施工方案→做好施工准备工作→组织机械与人员进场→组装机械进行调试→试压桩→压桩→施工任务结束→整理资料
2 静压预制桩施工顺序及施工工艺流程压桩顺序由中间向四周依次进行, 静压预制桩施工工艺流程如下: 2
1 测量定位→桩尖就位、 对中、 调直→压桩→接桩→送桩测量定位: 压桩前先放好桩位, 并经检查、 复核、 签证
2 桩尖就位、 对中、 调直: 用压桩机自身配备的起重机将桩垂直吊入压桩机的夹持框内, 起动压桩机的纵向和横向行走
